Viikkotiedote 27 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

Talo A

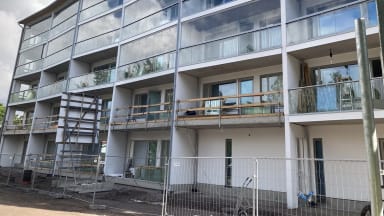

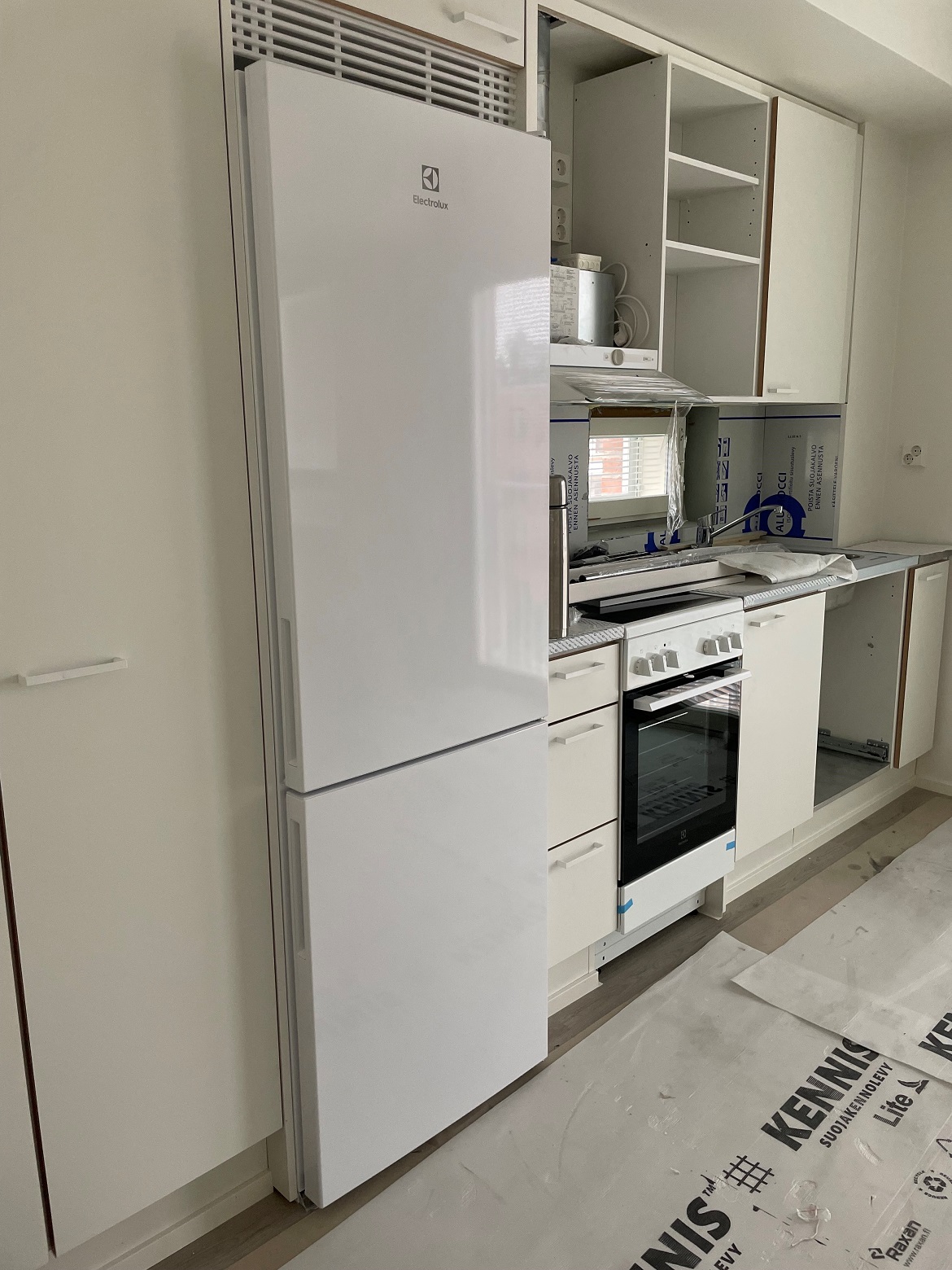

Kodinkoneet on asennettu. Kylpyhuoneiden kromiputkitukset ja kalustusasennukset etenevät kolmannessa kerroksessa. Listoitustyöt jatkuneet. Parvekekaideasennukset ovat jatkuneet ja parvekkeiden vedenpoistojärjestelmän asennustyöt on valmiit.

Talo B
Korjauskierrokset ja pölyttömyyssiivoukset jatkuneet. Asuntojen viimeistelytyöt alkoivat tällä viikolla. Ensimmäisen kerroksen porrashuoneen mattoasennus valmistui ja talo B:n käytävämatot on valmiit kokonaisuudessaan. Porrashuoneiden maalaustyöt jatkuneet. Väestönsuojan verkkokomeroiden asennustyöt on käynnissä. Piha-alueen pyörätelineasennukset on valmiit. Parveketrallien asennukset on jatkuneet ja noin puolet on valmiit. Parvekkeiden vedenpoistojärjestelmän asennustyöt on valmiit.
Talo C

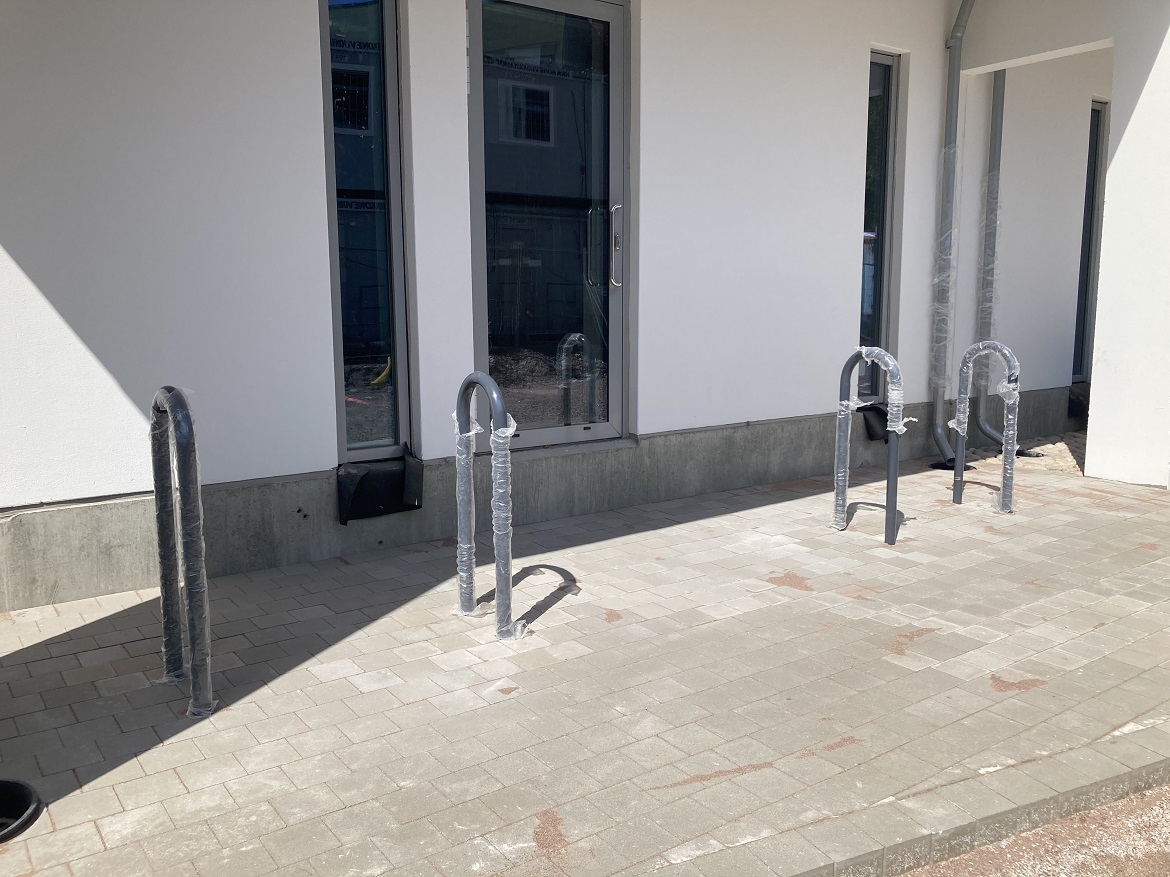

Asunnoissa viimeistelyt on valmistuneet. Piha-alueella pyörätelineet asennettiin tällä viikolla. Parvekkeiden vedenpoistojärjestelmän asennustyöt on valmiit.
Piharakennus

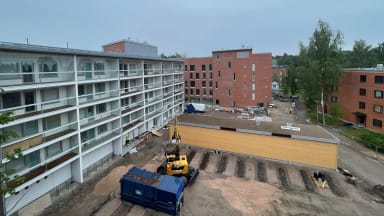

Viherkattotyöt käynnistyivät katon multauksella.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 98,71% (mitattu 7.7.2023)
Työmaan aikataulu

Työmaa etenee aikataulun mukaisesti. Allaolevassa aikataulussa on punaisella pystyviivalla esitetty nykyhetki.
