Viikkotiedote 27/2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

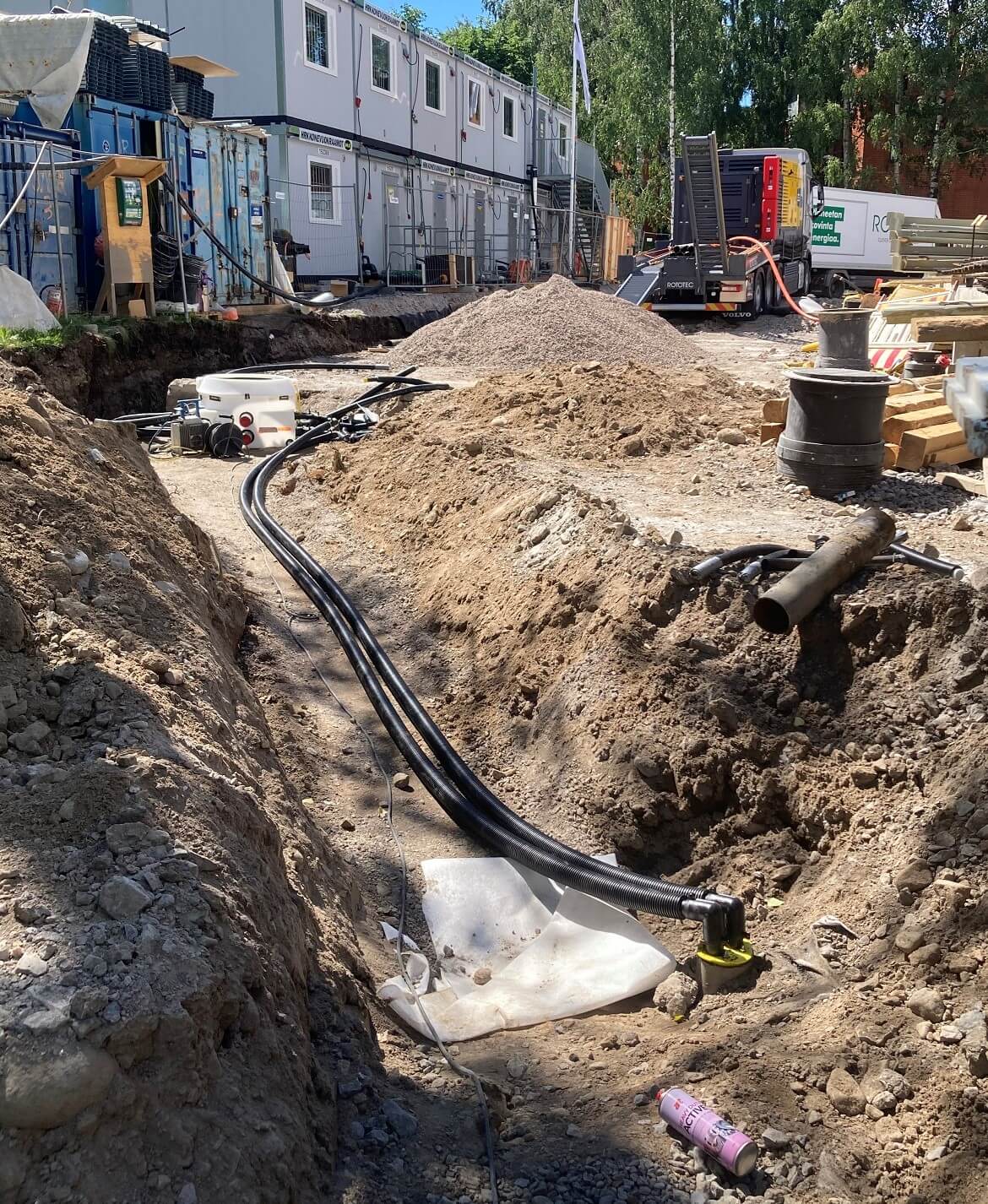

Maalämpökaivojen poraukset ovat valmistuneet ja vaakaputkituksia on tehty tämä viikko.

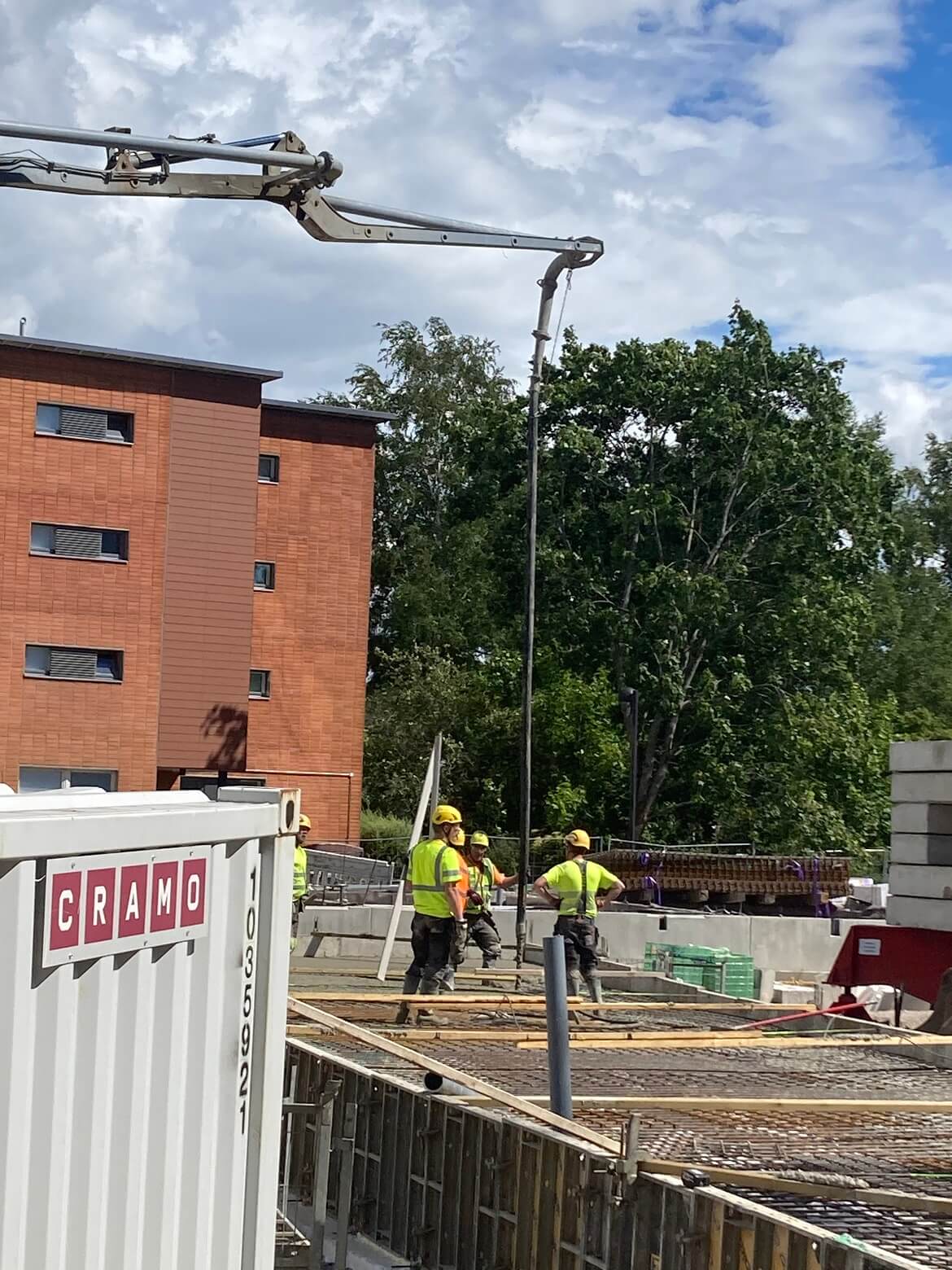

Piharakennuksen anturan betonivalu oli keskiviikkona ja maanvarainen laatta valettiin torstaina.

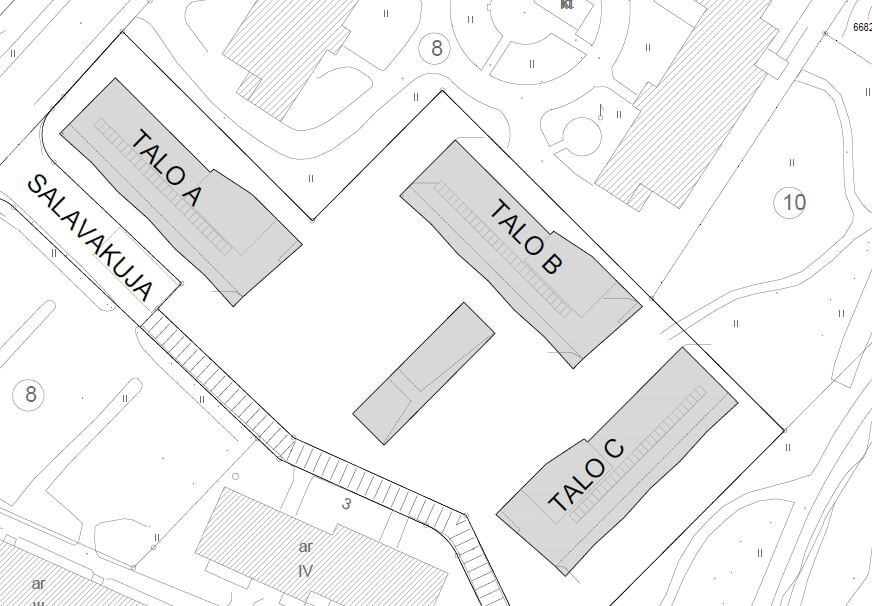

Talo A:

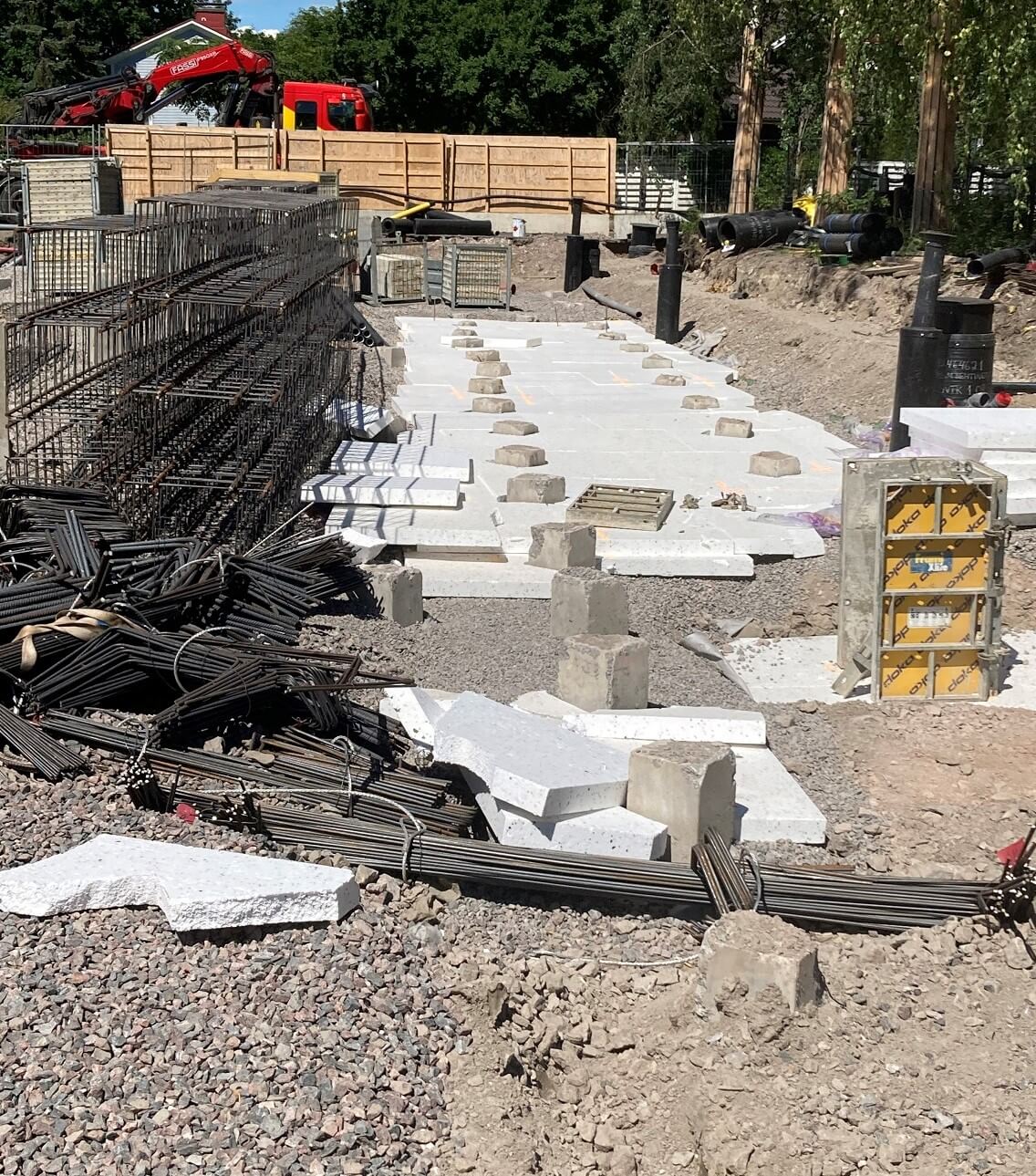

Perustusten pohjien teko jatkuu. Ensi viikolla alkaa anturoiden raudoitus- sekä muottityöt.
Talo B:
Väestönsuojan pohjalaatan raudoitustyöt käynnistyivät tällä viikolla ja laatan betonivalu on ensi viikolla. Ensi viikolla käynnistyy myös tekniikkakanaalin pohjan raudoitustyöt.
Talo C:

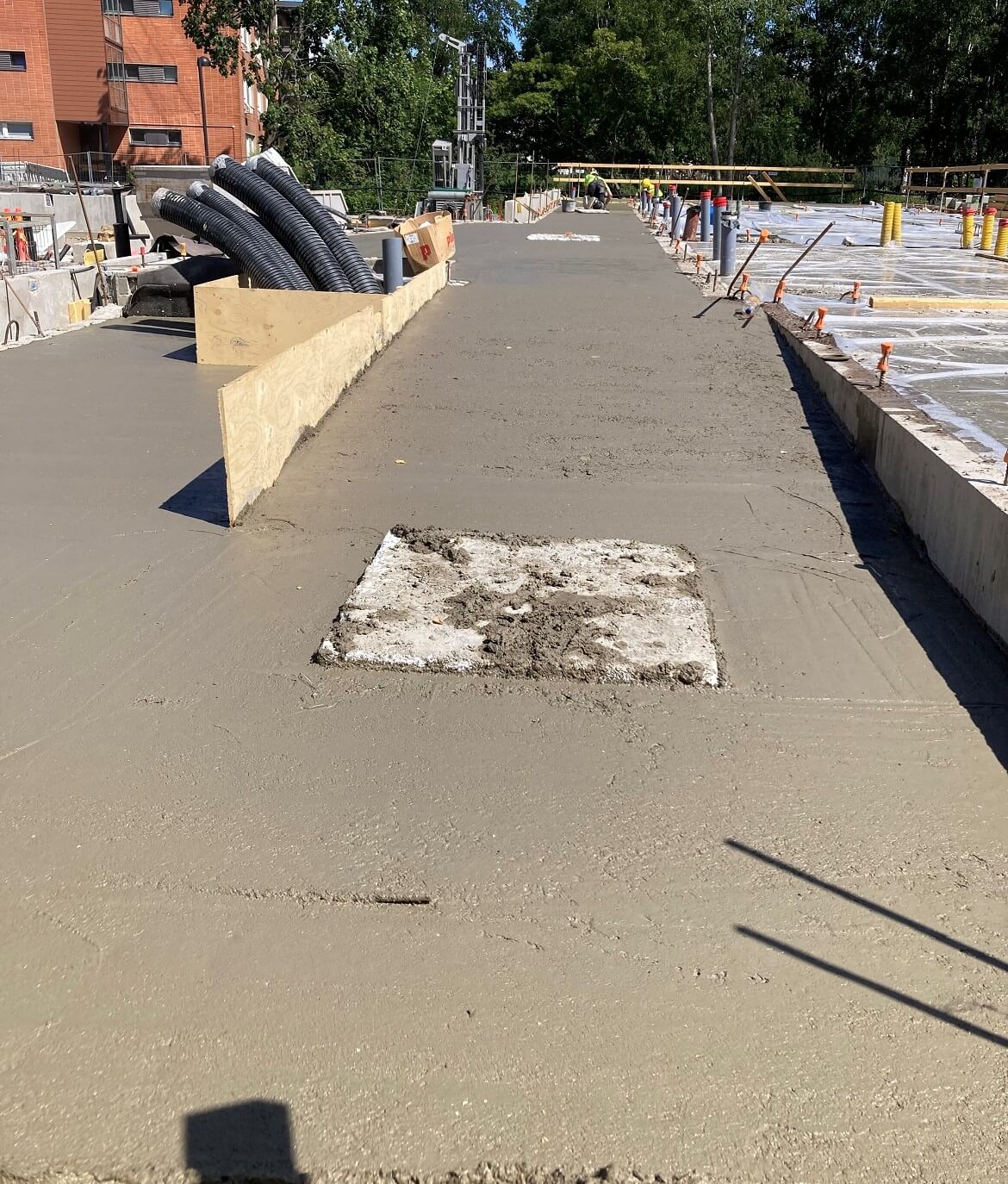

Alkuviikosta valettiin alapohjan maanvarainen laatta sekä tekniikkakanaalin laatta. Ensi viikolla alkaa ensimmäisen kerroksen elementtiasennukset.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 97,06 % (Sisäinen mittaus, mitattu 8.7.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
