Viikkotiedote 28 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

Talo A

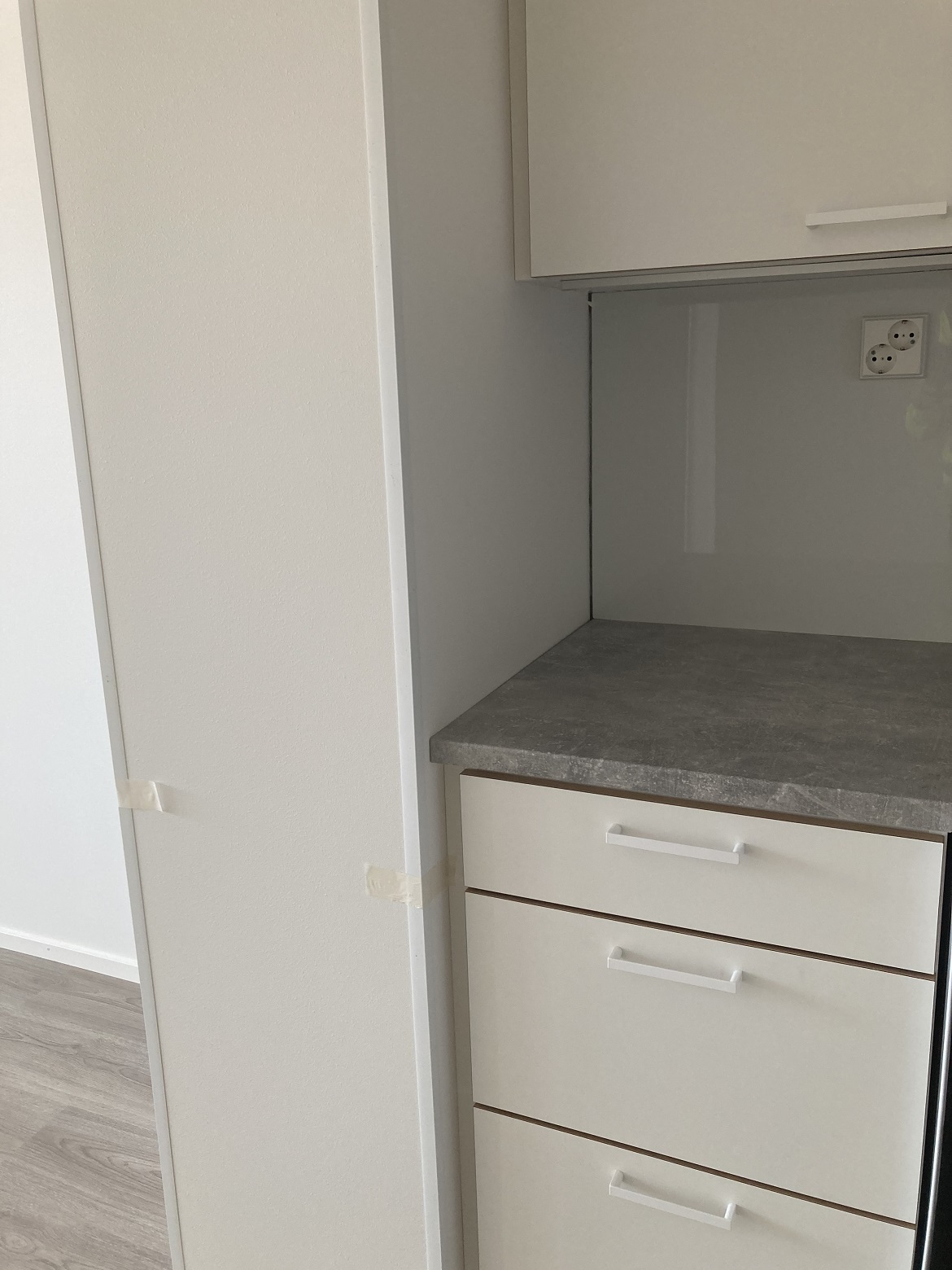

Parvekekaideasennukset on valmistuneet ja parveketrallien asennustyöt ovat käynnissä. Kylpyhuoneiden kromiputki- ja kalustusasennukset valmiit 3. kerroksessa ja siirtyneet 2. kerrokseen. Listoitustyöt valmistuneet. Ensimmäisen kerroksen porrashuoneen tasoite ja maalaustyöt käynnissä.

Talo B

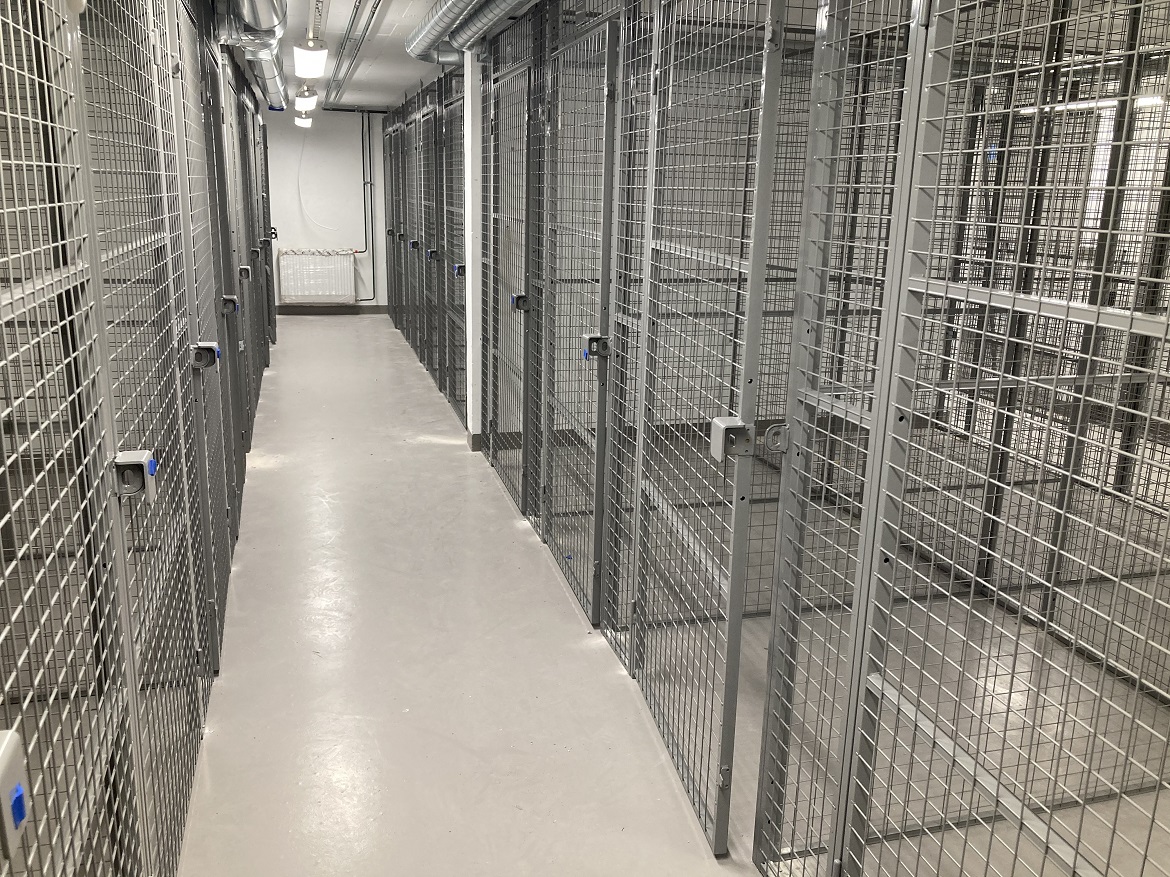

Väestönsuojan verkkokomerot on asennettu paikoilleen. Parveketralliasennukset ovat valmistuneet. Korjauskierrokset jatkuneet mm. kalustekorjauksilla. Porrashuoneen maalaustyöt valmiit. Asunnoissa viimeistelytyöt jatkuneet mm. kulmasuojien sekä putkimansettien asennuksilla.

Talo C
Porrashuoneessa ikkunoiden peltilistat asennettu paikalleen.
Piha

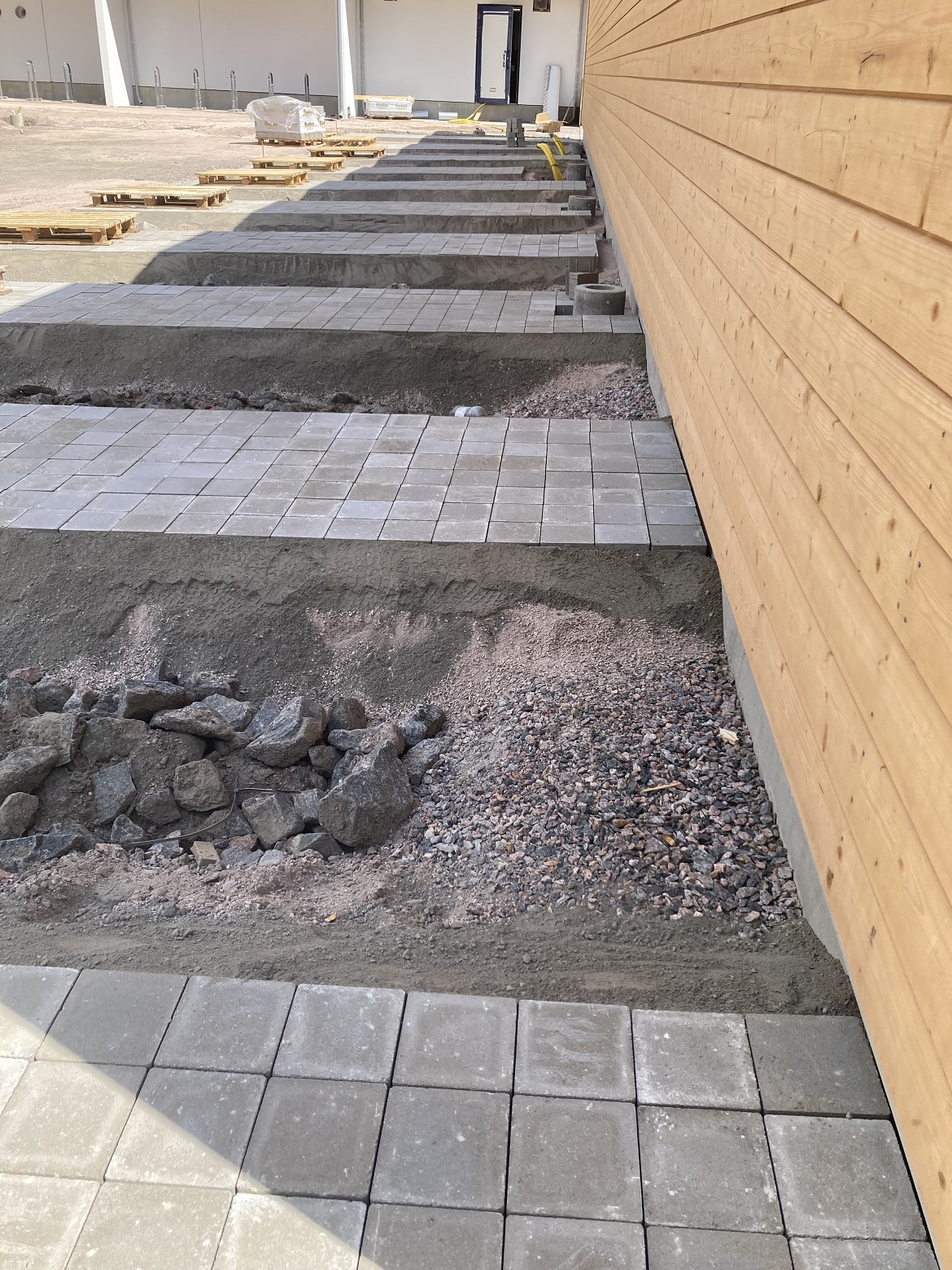

Piharakennuksessa sisäpuolen maalaustyöt ovat käynnissä ja viherkatto on valmis. Pysäköintialueella pihakivetystyöt käynnissä.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97,48% (mitattu 11.7.2023)
Työmaan aikataulu
Työmaa etenee aikataulun mukaisesti. Allaolevassa aikataulussa on punaisella pystyviivalla esitetty nykyhetki.
