Viikkotiedote 28/2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

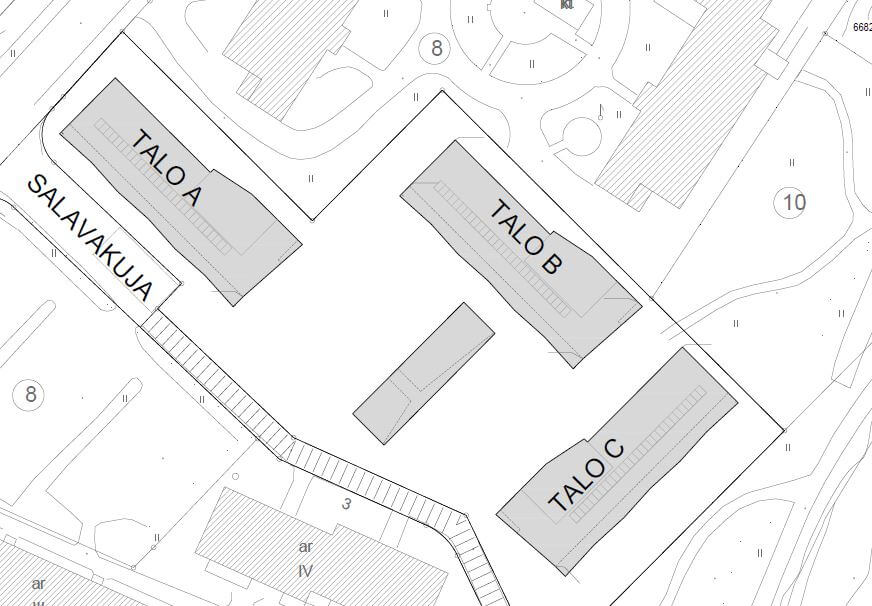

Talo A:

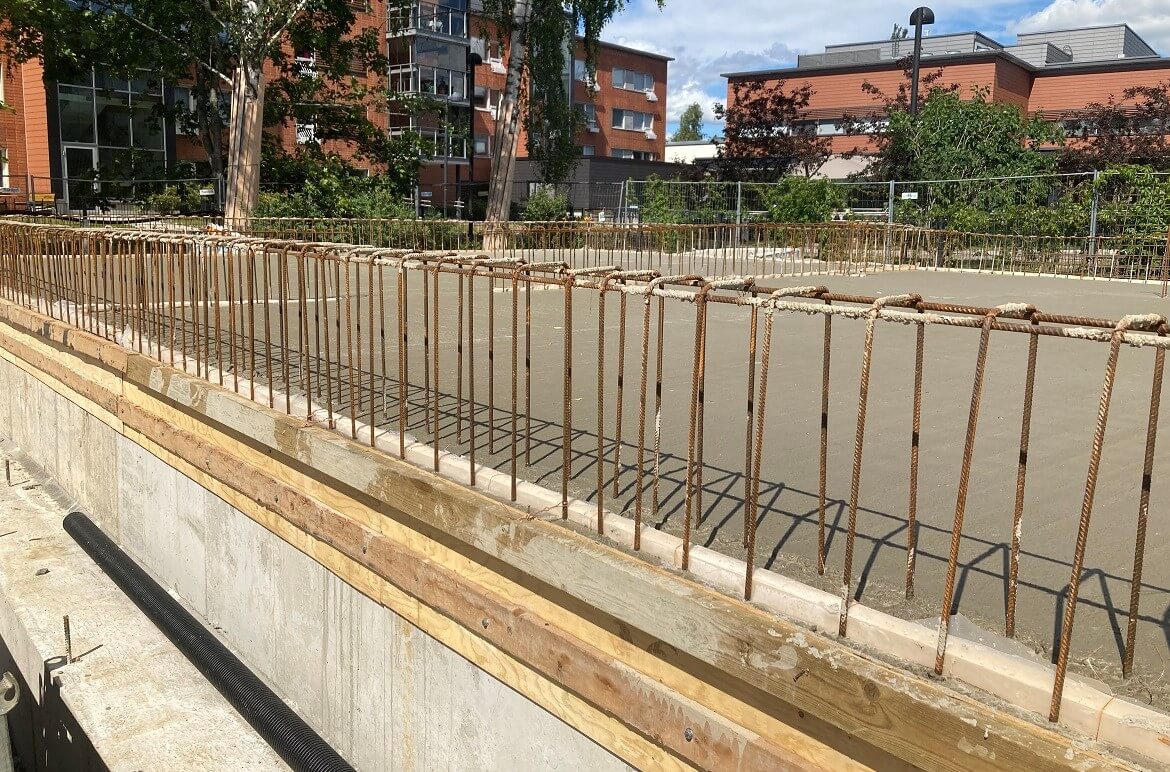

Tällä viikolla viimeiset arinat saatiin betonoitua.

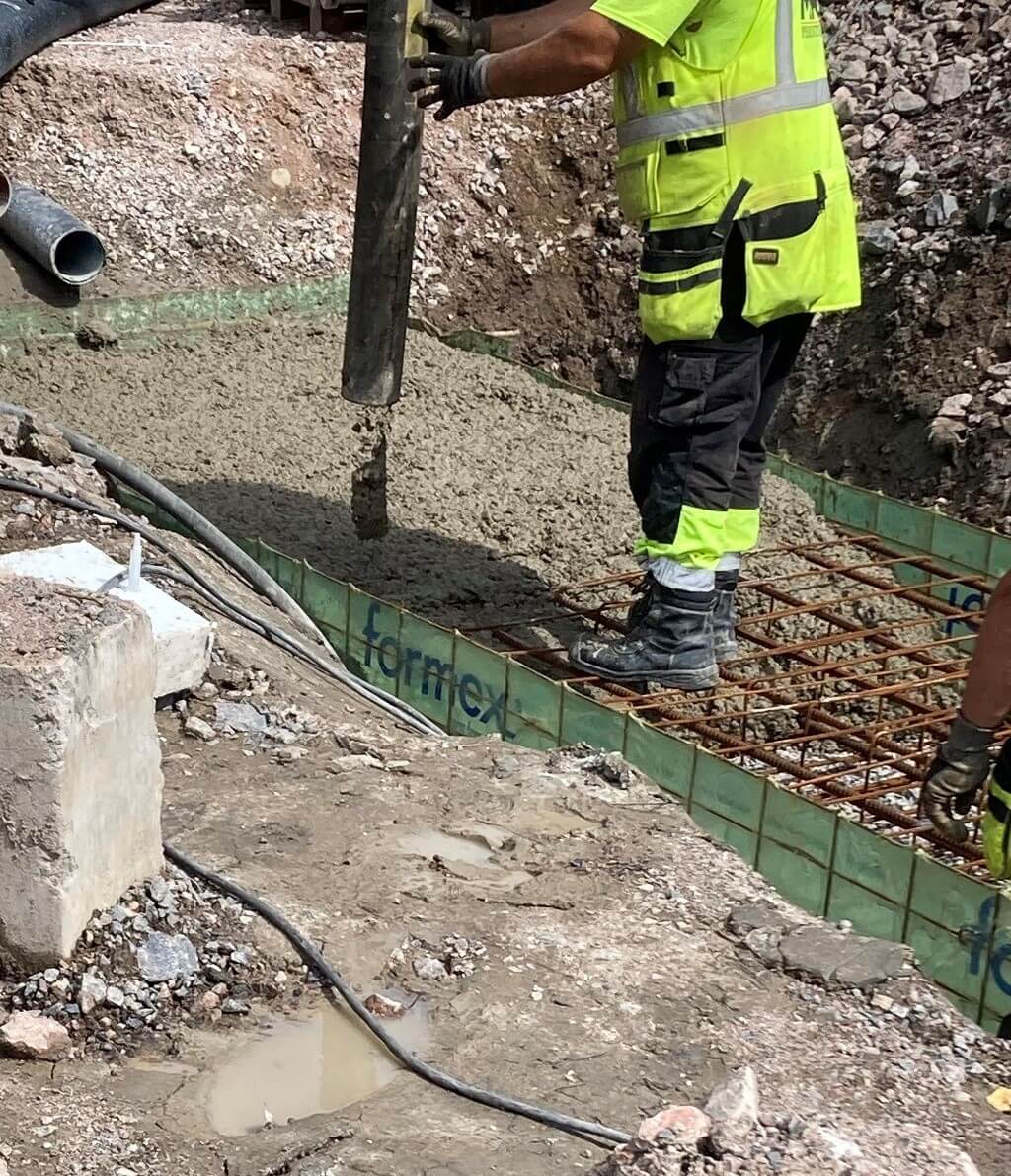

Talo B:
Tekniikkakanaalin pohja betonoitiin keskiviikkona sekä väestönsuojan pohjavalu oli torstaina. Tekniikkakanaalin liittopeltien asennus alkaa ensi viikolla.
Talo C:

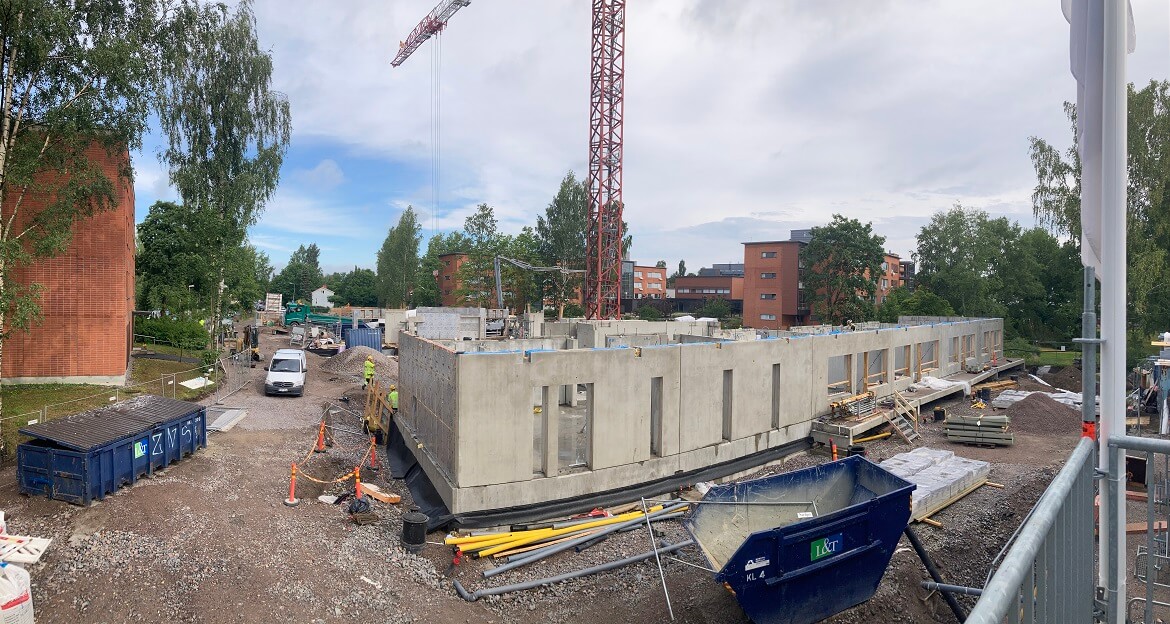

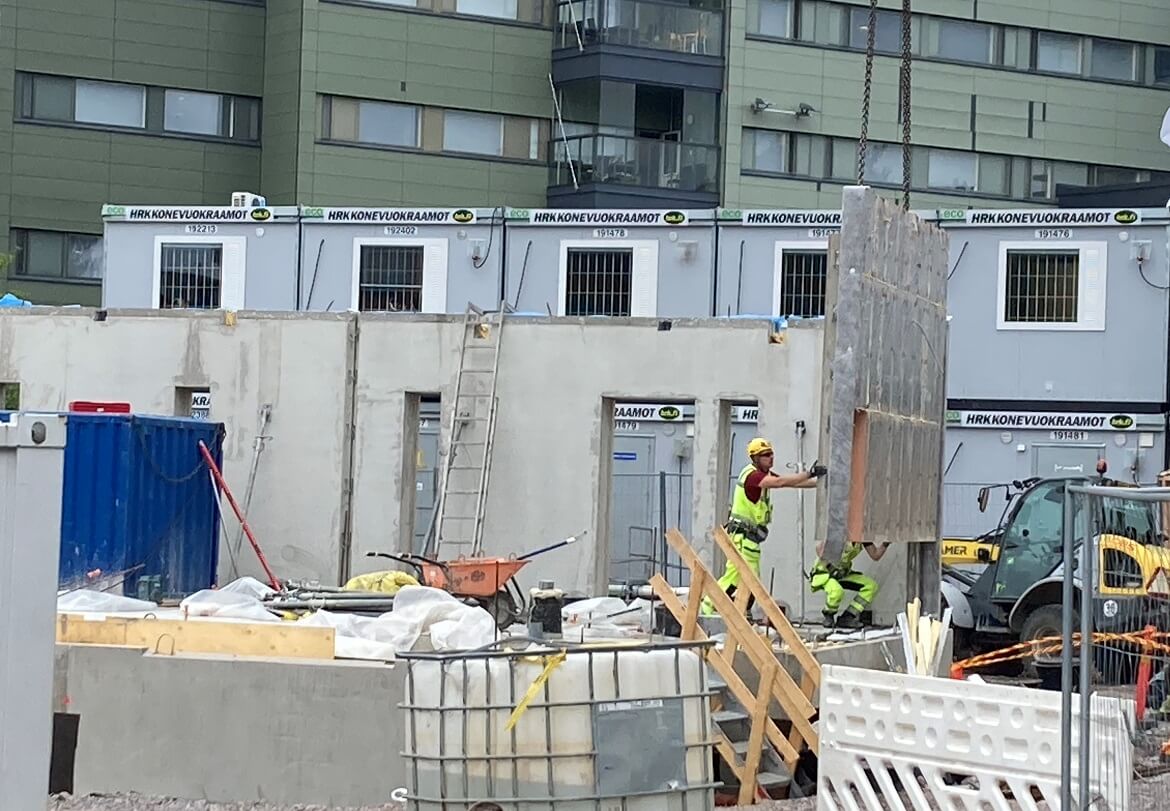

Kuluvalla viikolla on asennettu ensimmäisen kerroksen elementtejä. Ensi viikolla käynnistyy ontelolaattojen asennus.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 93,98 % (Ulkoinen mittaus, mitattu 11.7.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
