Viikkotiedote 30/2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

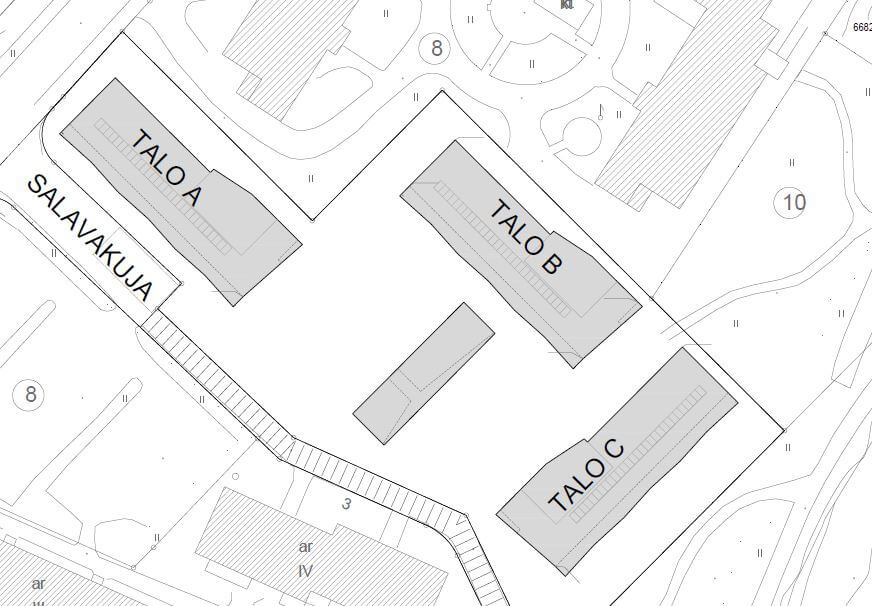

Talo A:

Anturan muotti- sekä raudoitustyöt ovat jatkuneet. Ensi viikolla valetaan anturoiden ensimmäinen osuus.

Talo B:

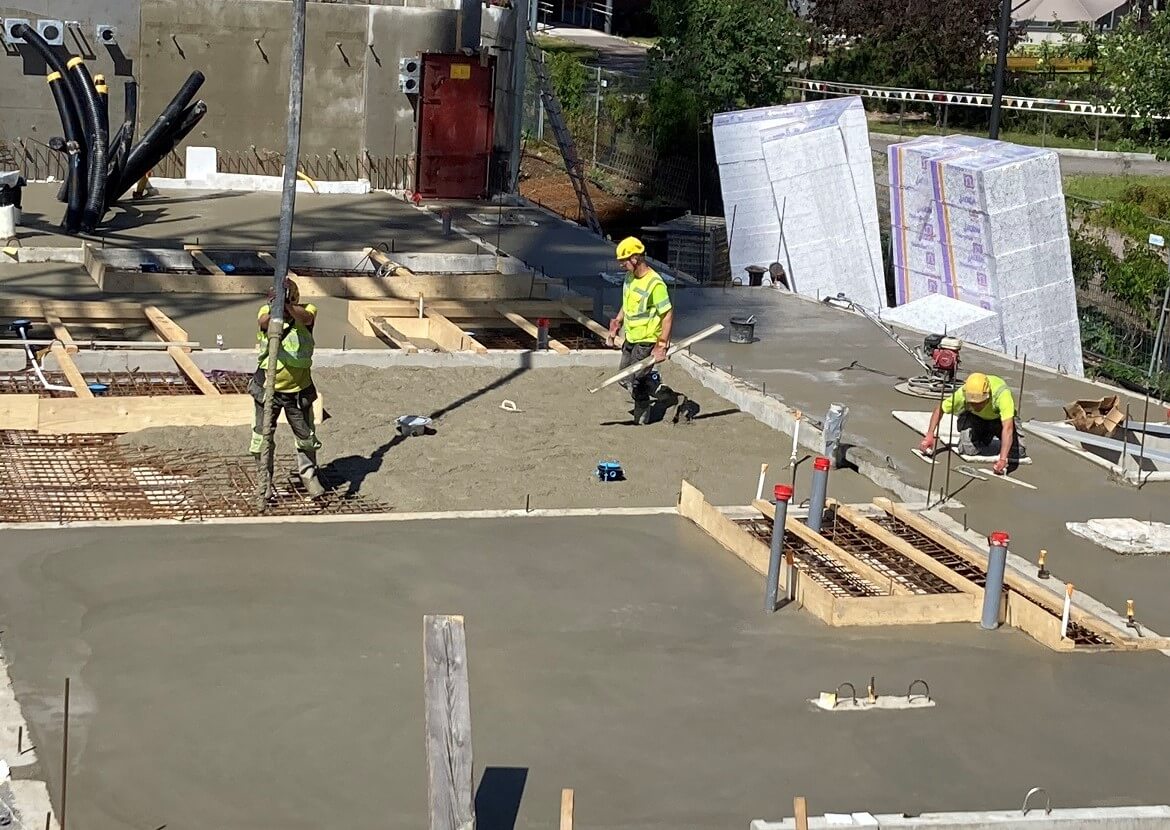

Tällä viikolla valettiin alapohjalaatta maanataina sekä väestönsuojan seinät torstaina.

Talo C:

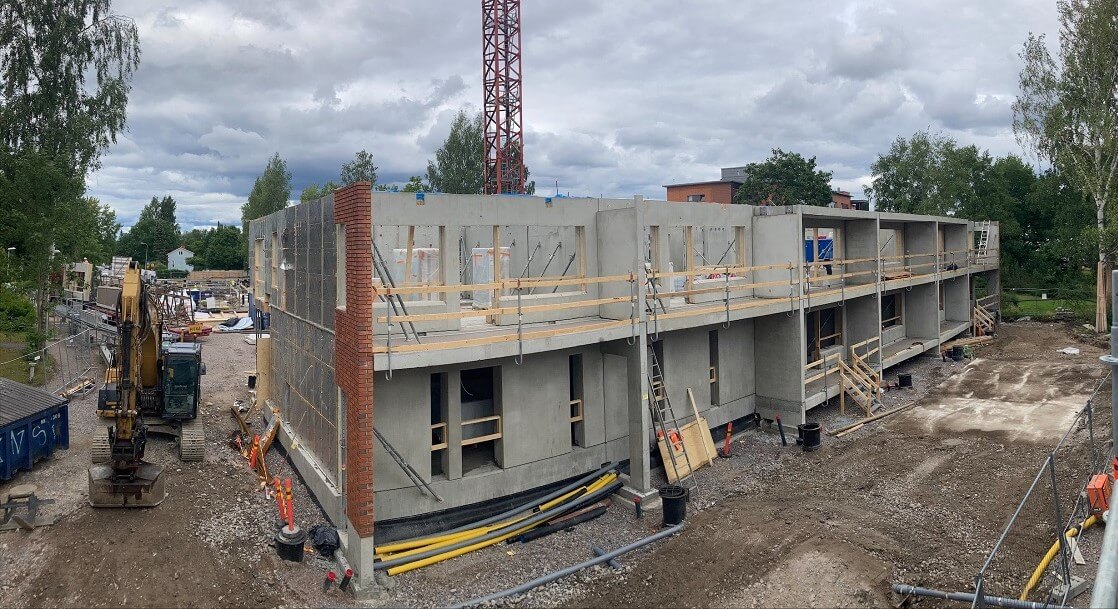

Tällä viikolla on ollut käynnissä toisen kerroksen elementtiasennukset.

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

MVR-mittaus:  97,06 % (Sisäinen mittaus, mitattu 28.7.2022).

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
