Viikkotiedote 34 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

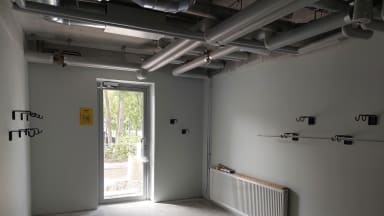

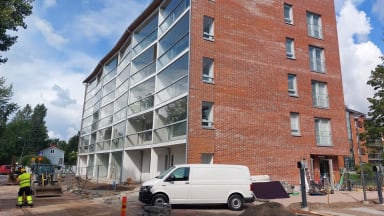

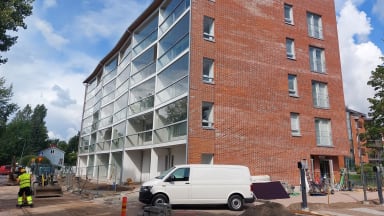

Talo A

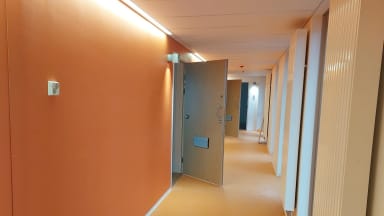

Asunnoissa viimeistelytyöt käynnissä alimmissa kerroksissa. Yleisissä tiloissa alakattolevyjen asennukset ja mattotyöt ovat valmistuneet, samoin myös yleisten tilojen varustelu on saatu valmiiksi.



Talo B

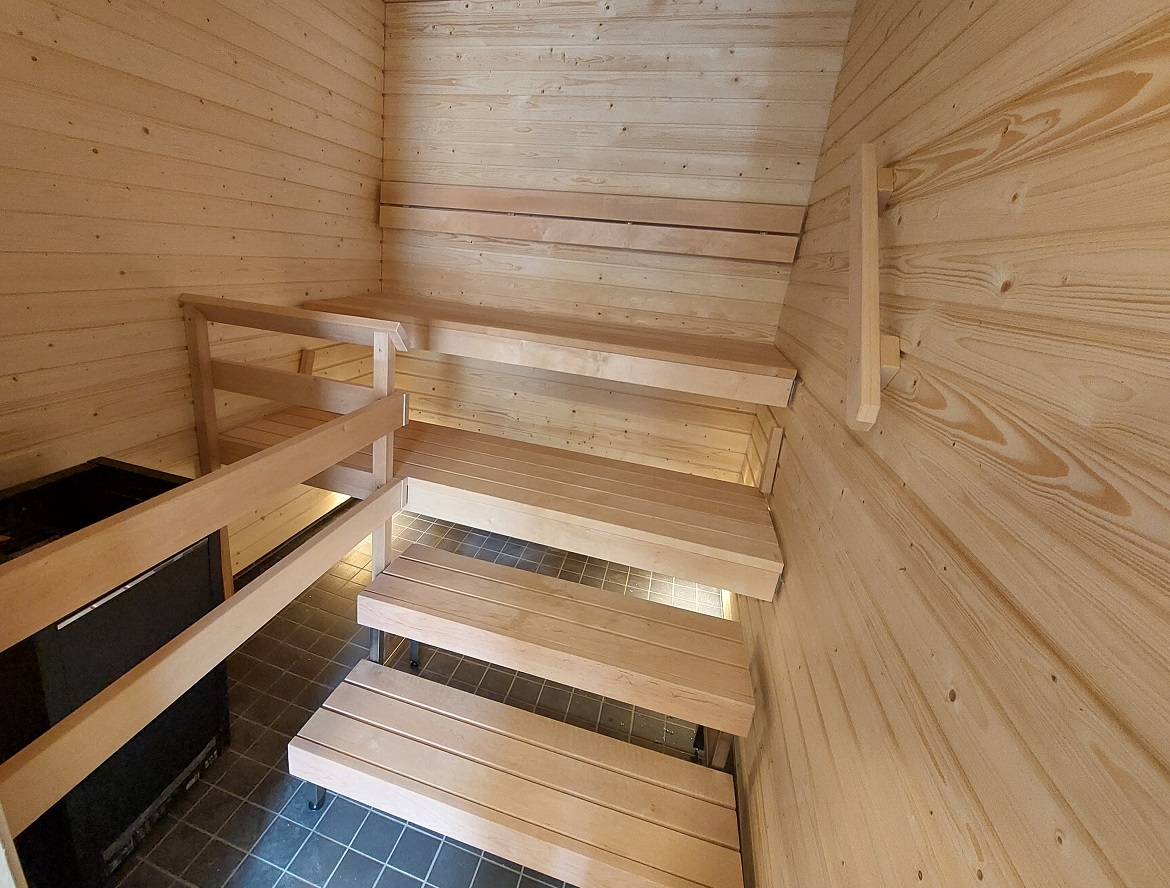

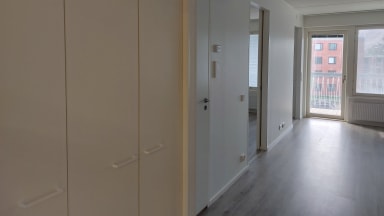

Asuntojen ja yleisten tilojen IV-mittaukset ja säätötyöt on saatu valmiiksi. Asunnoissa viimeiset viimeistelykorjaukset on vielä käynnissä. Yleisissä tiloissa on myös viimeistelytyöt käynnissä ja talosaunojen puutyöt ovat valmistuneet tällä viikolla.

Talo C

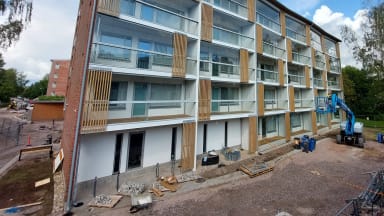

Julkisivun puusäleiköt on saatu tällä viikolla asennettua. Yleisten tilojen viimeistely- ja loppusiivoustyöt ovat loppusuoralla. Talon porrashuonetta koristaa laatoitettu kettukuvio.



Piha

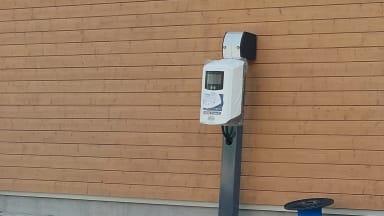

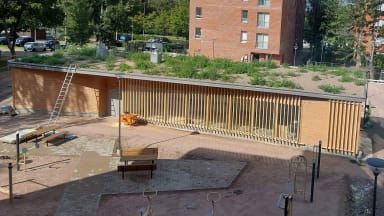

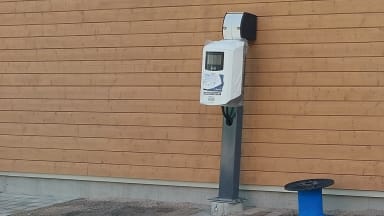

Pihatyöt ovat edenneet vauhdilla ja pihan asfalttipohjien teko on ollut tällä viikolla käynnissä. Kuntoiluvälineet ja kalusteet ovat löytäneet myös paikkansa pihalta. Piharakennus on valmistunut ja sen viherkatto on alkanut hienosti vihertämään. Sähköautojen latauspisteiden ja loppujen ulkovalaisimien asennus on käynnissä.
Salavakujan asfalttityöt käynnistyvät 31.8.2023 ja kestävät viikon 36 loppuun asti. Asfalttitöiden aikana kulku Salavakujalla on rajattu hetkellisesti. Kevyen liikenteen tilapäisjärjestelyt on opastettu paikan päällä.



Työturvallisuus
Työmaalla kesä on mennyt ilman työtapaturmia.
Viimeisin Ulkoinen TR-mittaus 24.8.2032 97,20 %
Työmaa etenee aikataulun mukaisesti. Allaolevassa aikataulussa on punaisella pystyviivalla esitetty nykyhetki
