Viikkotiedote 37 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

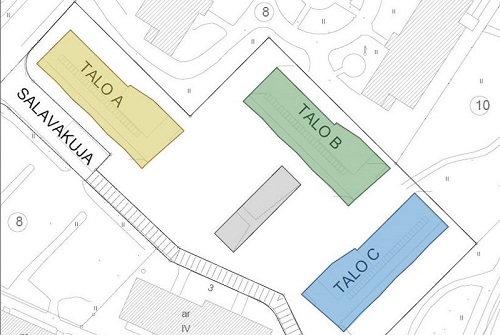

Talo A

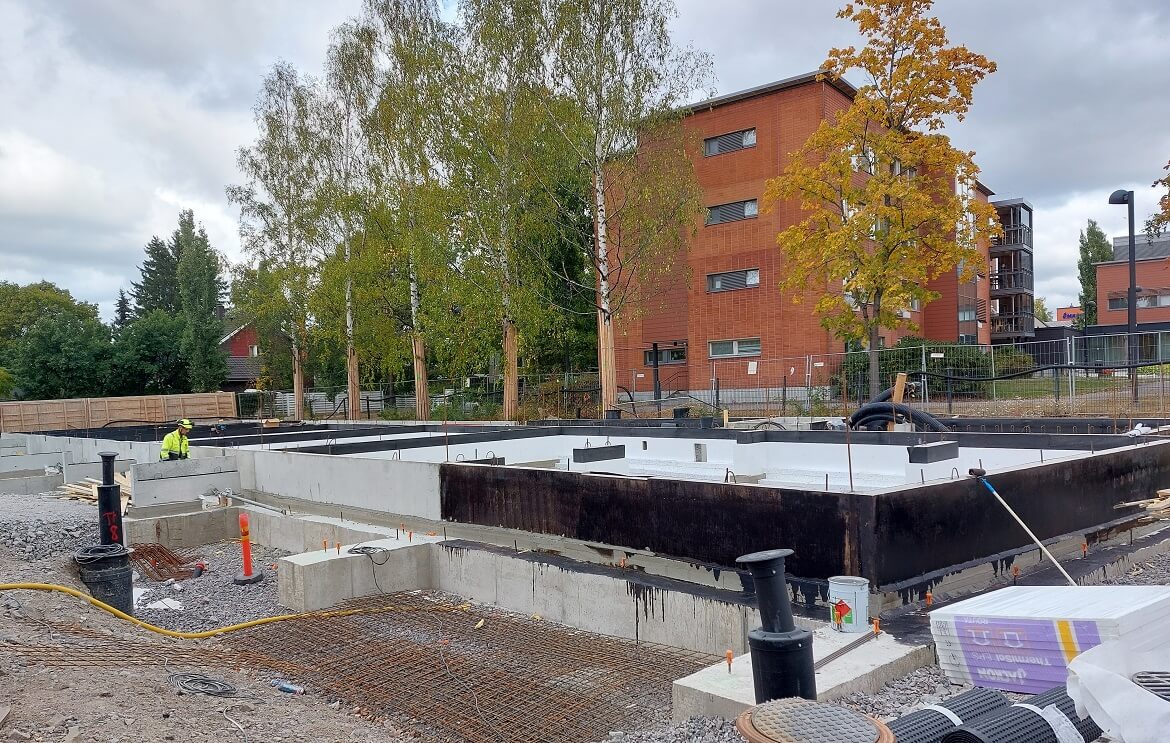

Sisäpuolen alustäytöt saatiin tällä viikolla valmiiksi. Ensi viikolla alkavat lämmöneristystyöt ja alapohjan raudoitustyöt.
Talo B

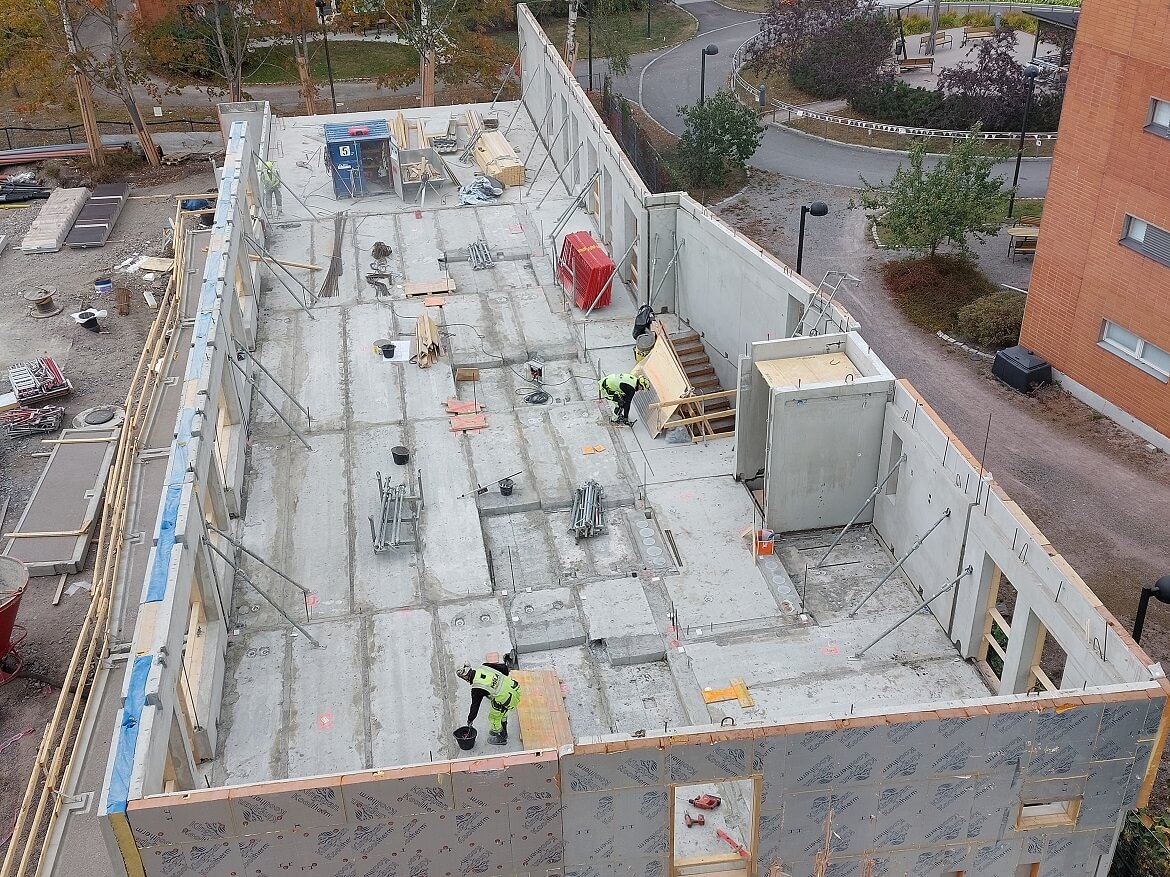

Toisen kerroksen seinä- ja ontelolaattaelementit on asennettu. Ensi viikolla alkaa kolmannen kerroksen elementtien asennus.
Talo C

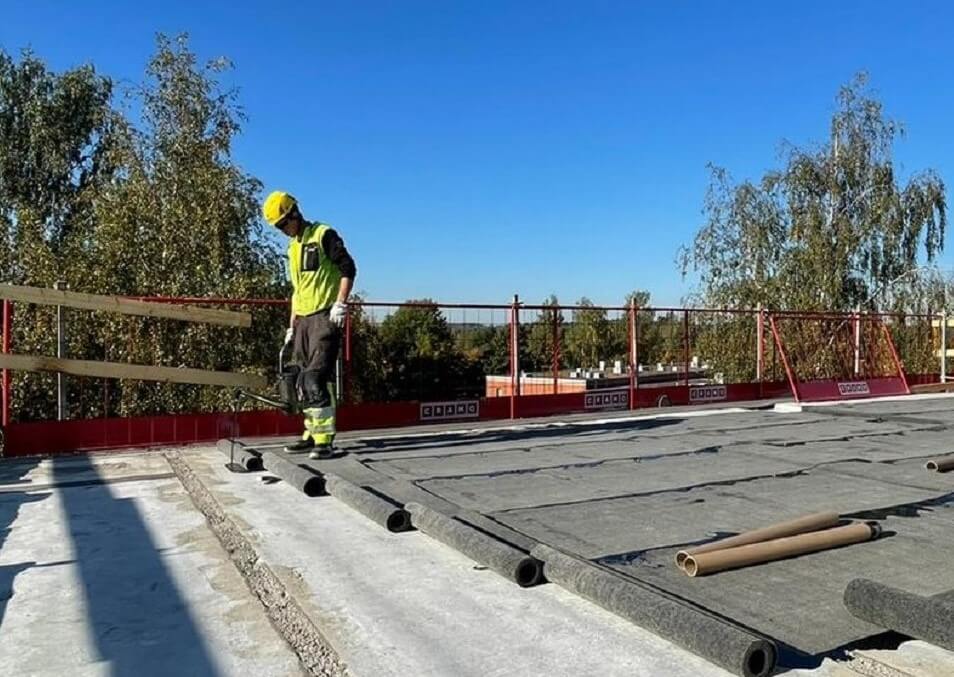

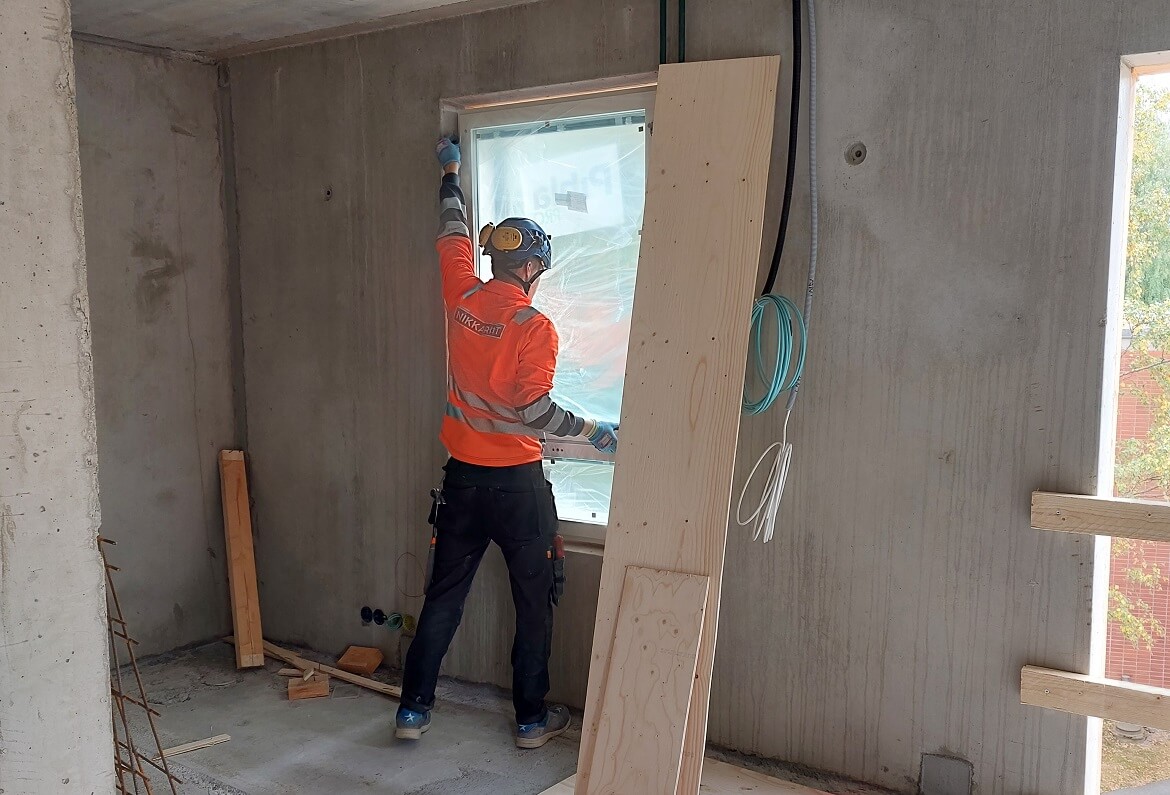

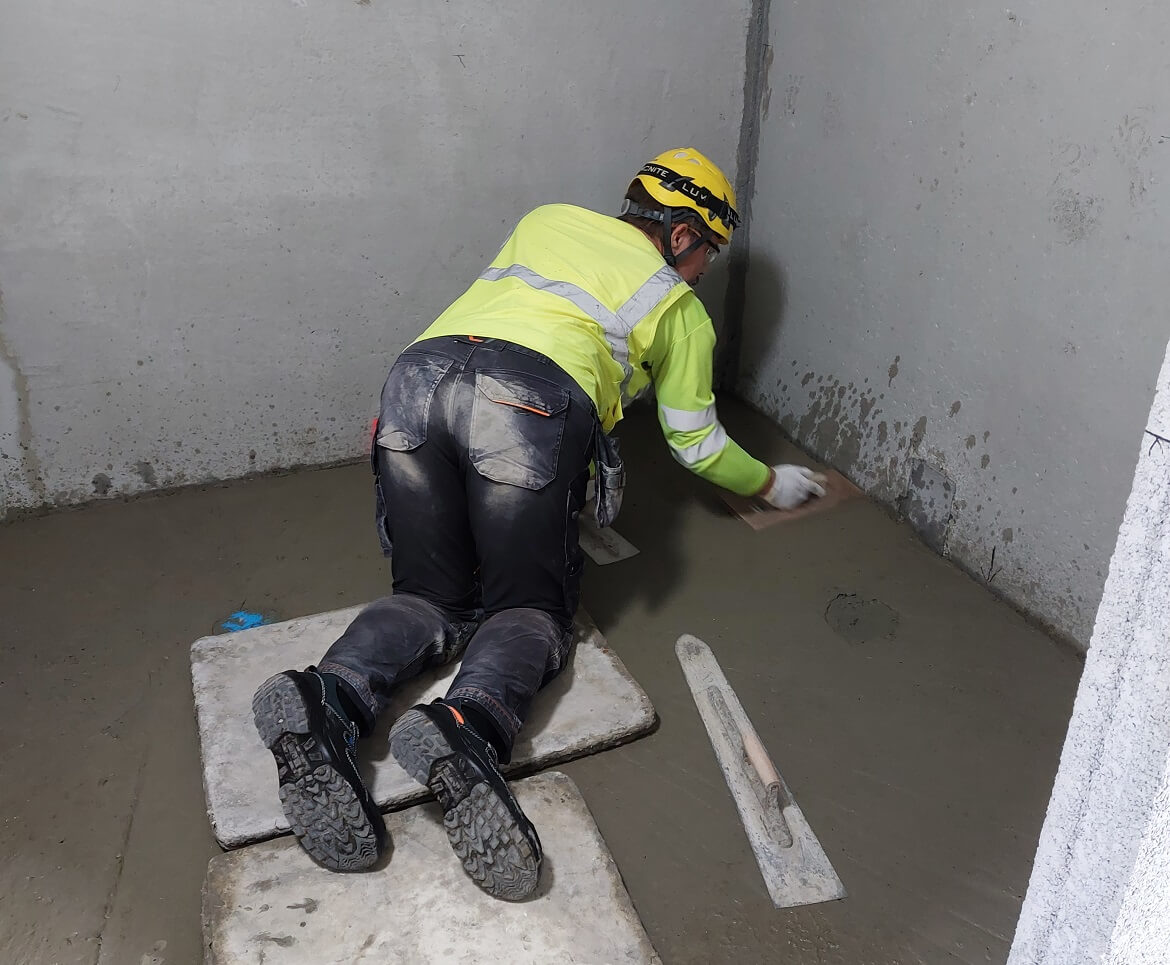

Kaikki AKO-väliseinäelementti asennukset ovat valmistuneet lukuun ottamatta ilmanvaihtokonehuoneen sisäseinää. Toisen kerroksen kylpyhuoneiden lattiat saatiin valettua ja myös kolmannen kerroksen putkihajoitustyöt valmistuivat. Kolmannen kerroksen kylpyhuoneiden lattioiden raudoitukset ovat valmiit ja lattiat valetaan keskiviikkona. Asuntojen kaikki puualumiini-ikkunat ja -ovet on asennettu tämän viikon aikana. Vesikaton höyrynsulku saatiin valmiiksi sopivasti ennen sateita.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,68 % (Sisäinen mittaus, mitattu 16.9.2022)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
