Viikkotiedote 38 / 2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisiasyksy.jpg



Talo A

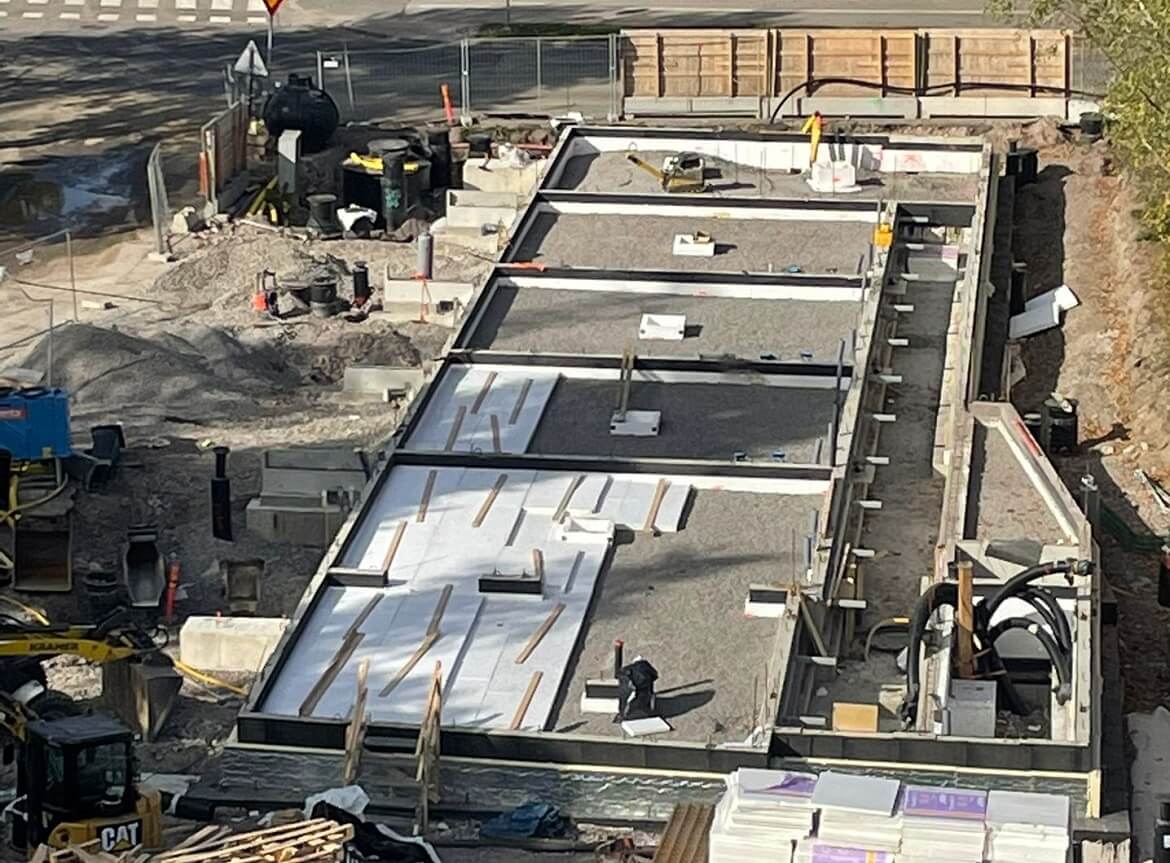

Sisäpuolen alustäytöt saatiin valmiiksi viime viikolla ja maanvastaisen laatan lämpöeristykset käynnistyi torstaina. Lisäksi käynnissä on rakennuksen vierustan täyttötyöt.

A-talo 2.jpg

Talo B

Toisen kerroksen holvin valutyö valmistui keskiviikkona. Myös rakennuksen vierustäyttöjä on tehty tämän viikon aikana.

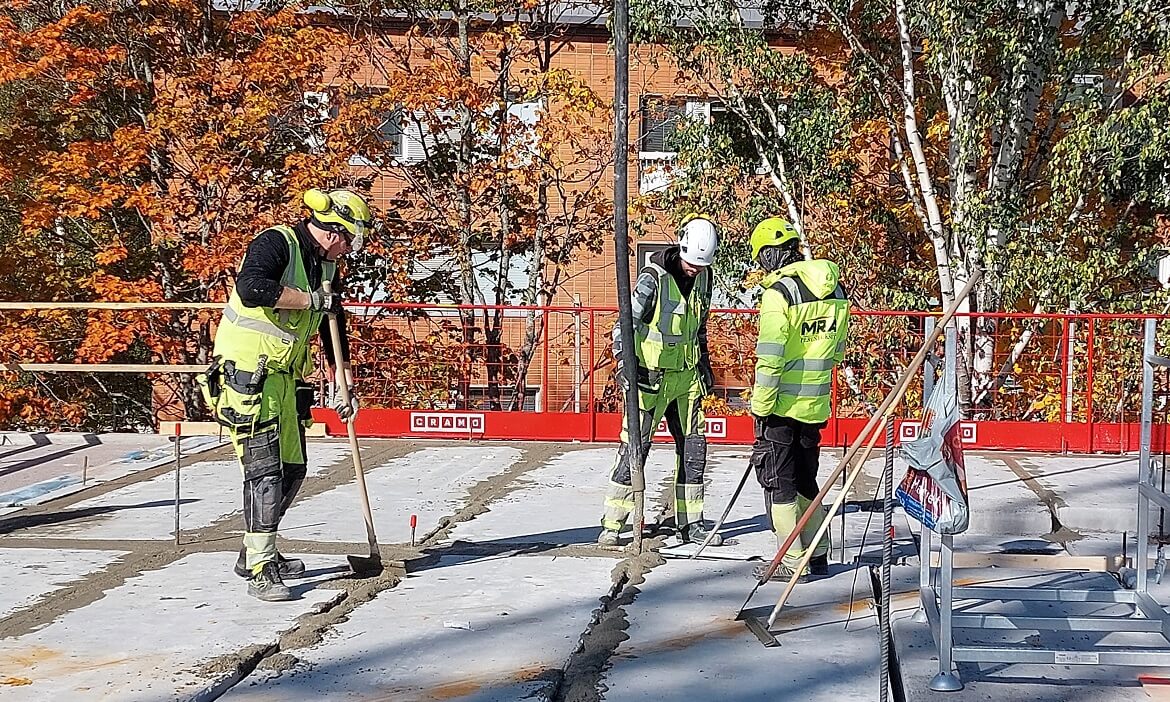

Talo B holvi.jpg

Talo C

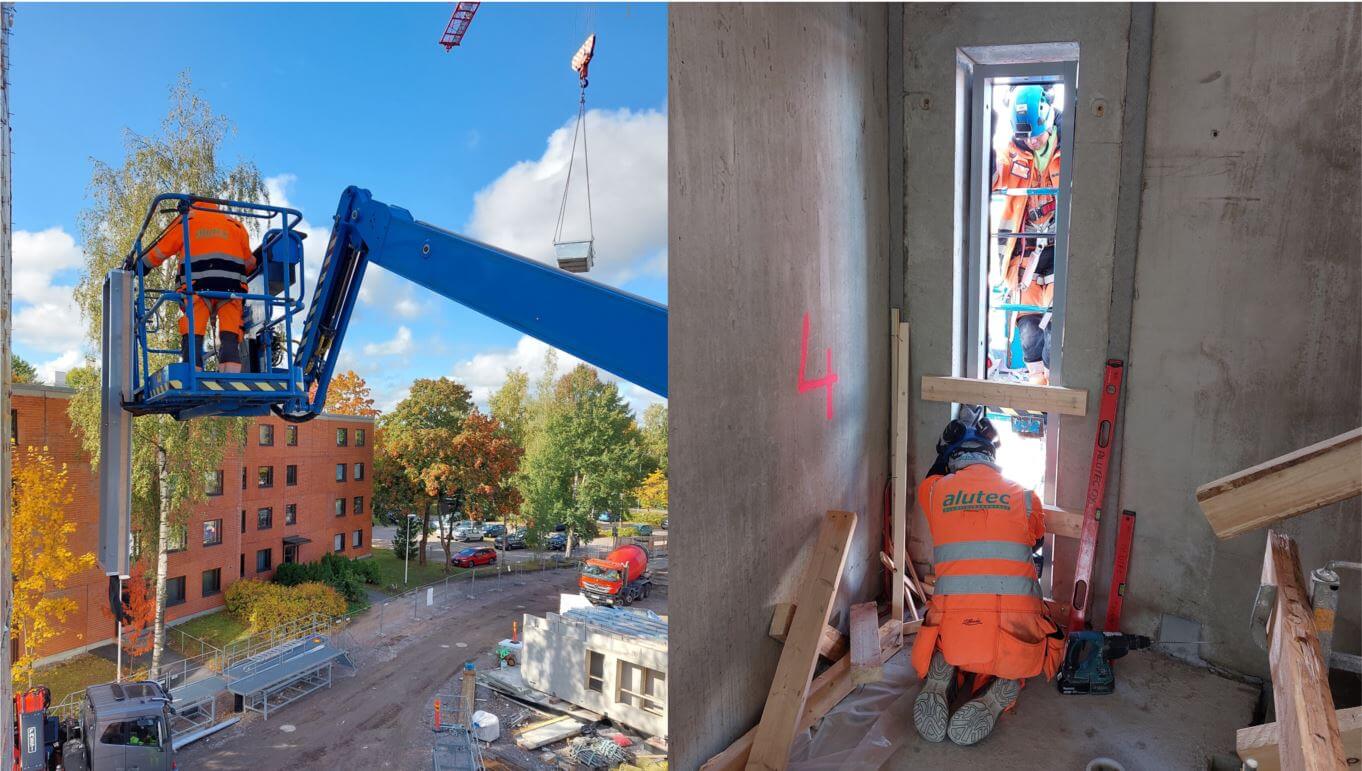

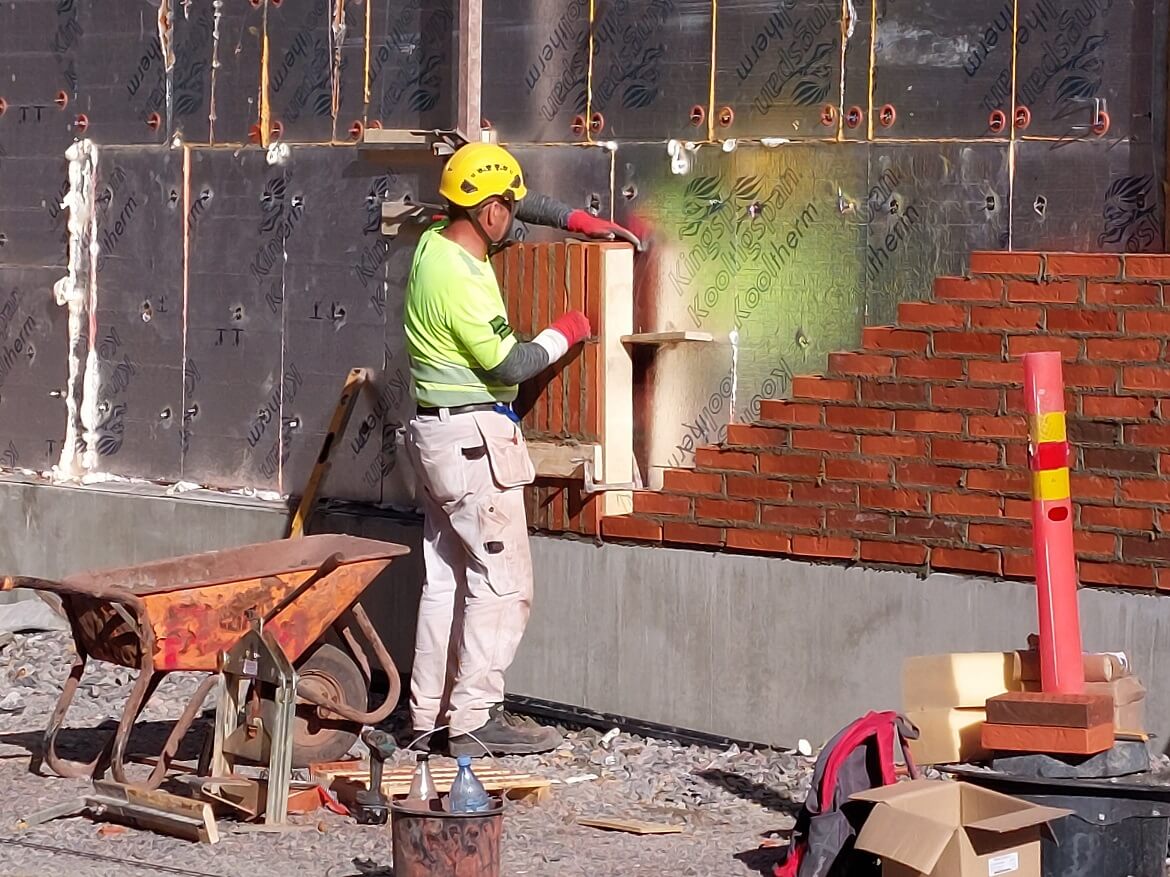

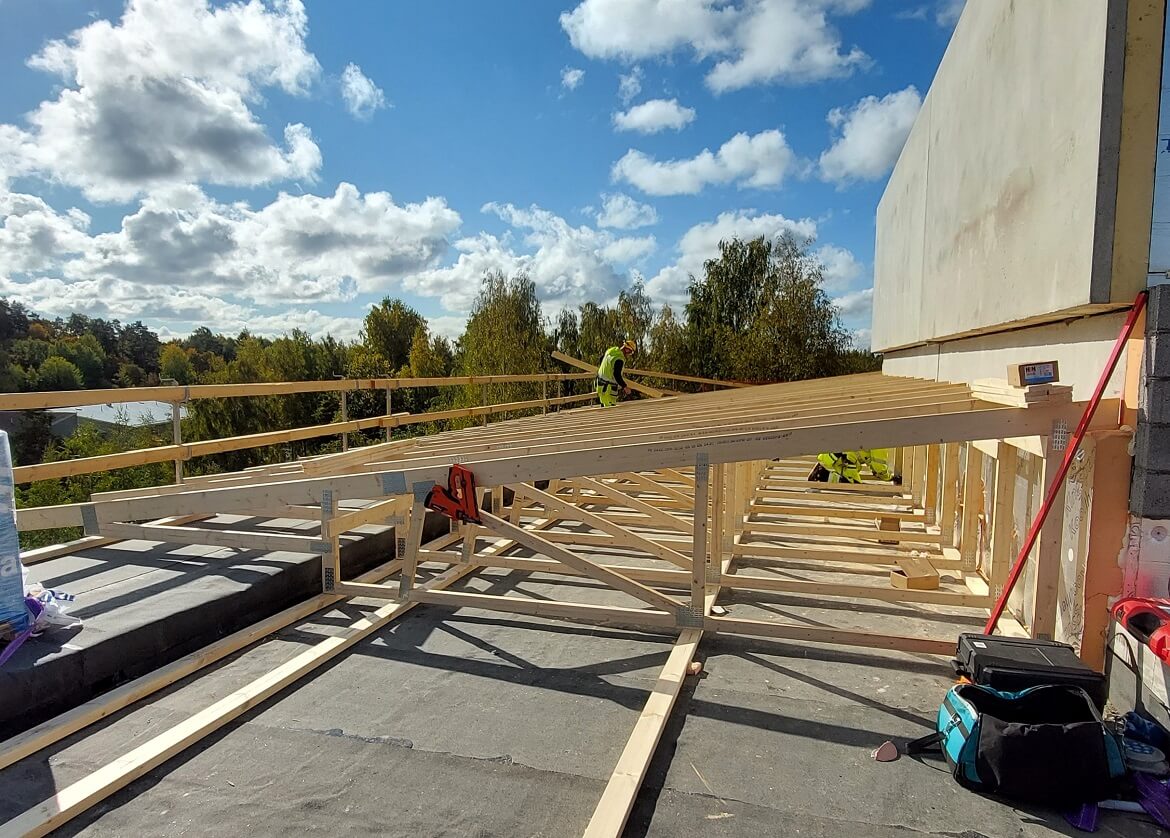

Vesikaton ristikkojen asennus pääsi käyntiin kauniissa alku syksyn säässä. IV-konehuoneen ontelolaatat asennettiin torstaina. Vesikatolla asennettiin myös ilmanvaihtokanavia. Porraskäytävän alumiini-ikkunoiden asennustyöt aloitettiin keskiviikkona. Asuntojen sähkötyöt edistyvät hyvää vauhti. Keskiviikkona päästiin aloittamaan julkisivumuuraus. Muuraustyöt alkoivat ensin muurausmallien teolla.


Alutec 3.jpg

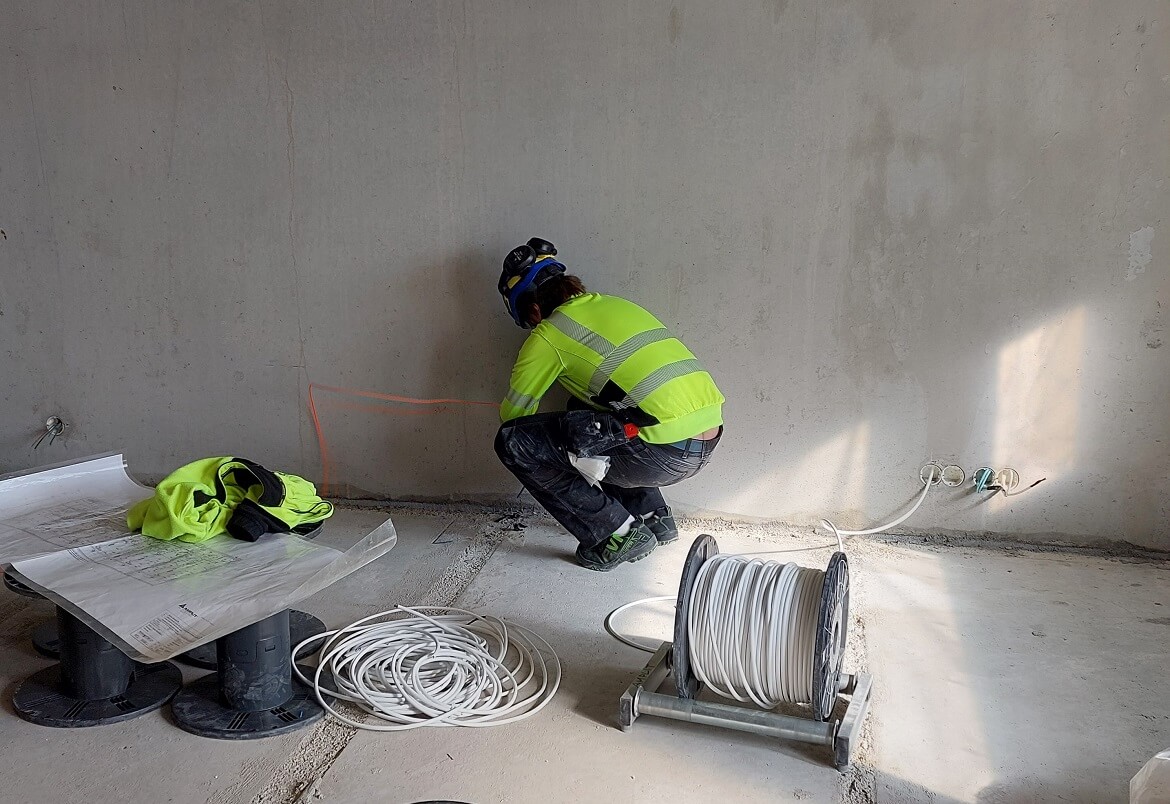

Talo C sähkö.jpg


Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus:  98,83 % (Ulkoinen mittaus, mitattu 21.9.2022). Mittauksen suoritti Aluehallintovirasto, Työsuojelu.

Tapaturmattomat työpäivät nollautui tällä viikolla työntekijän nyrjäytettyä selkänsä.

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
