Viikkotiedote 42 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

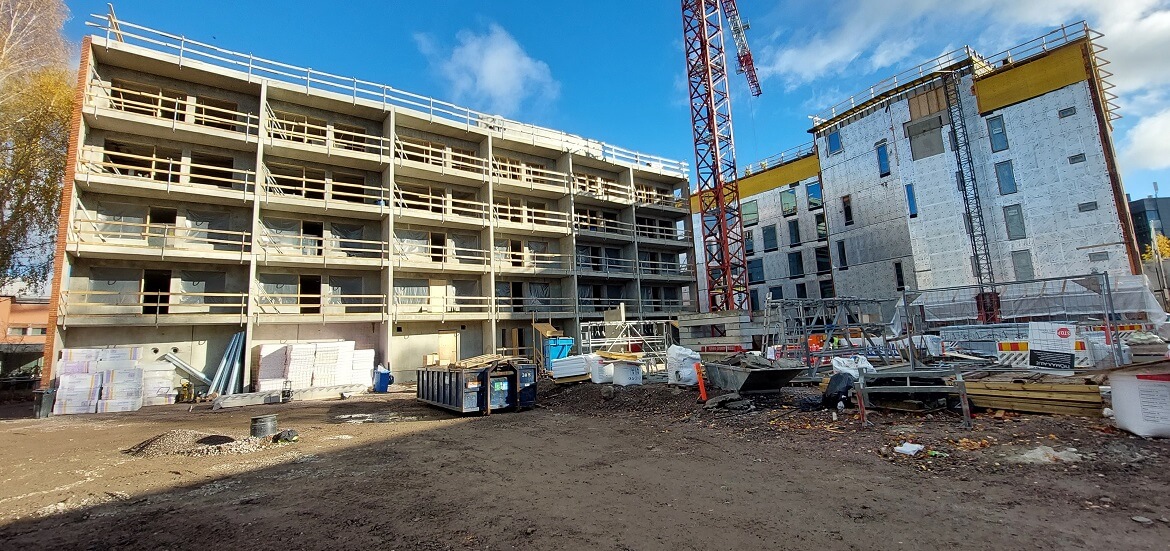

Työt ovat jatkuneet aikataulun mukaisesti vahtelevassa säässä.
Talo A

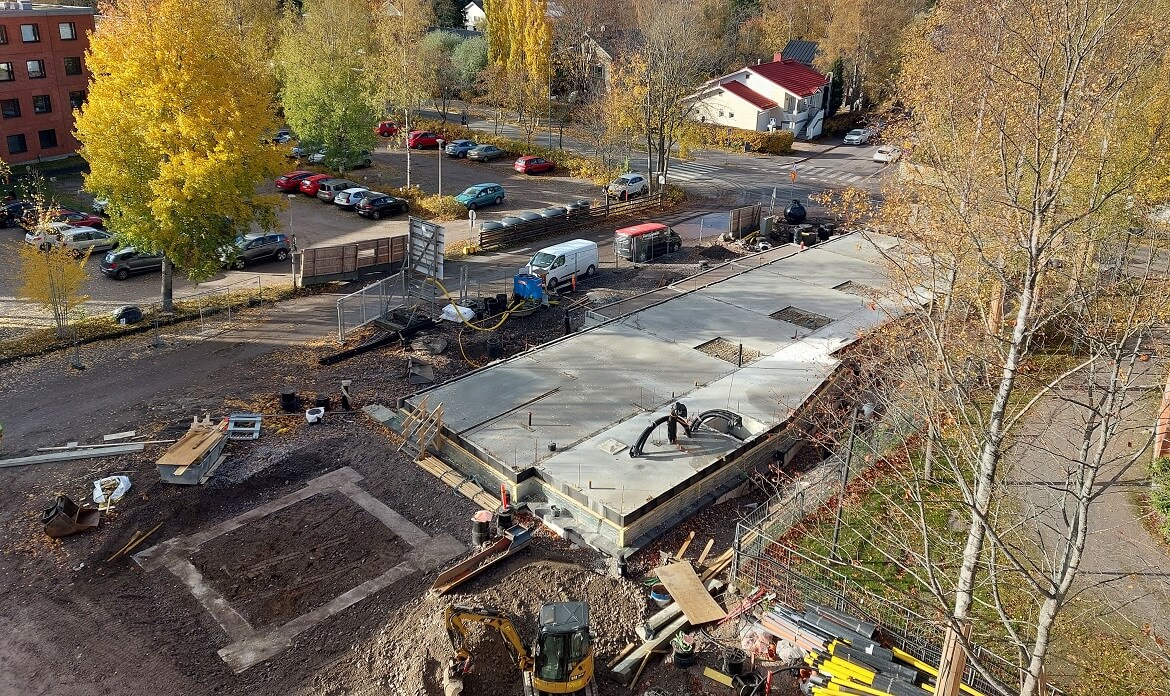

Talon päädystä kaivettiin esiin torninosturin perustukset. Maanantaina alkaa torninosturin siirto B-talon edestä A-talon päätyyn.
Talo B

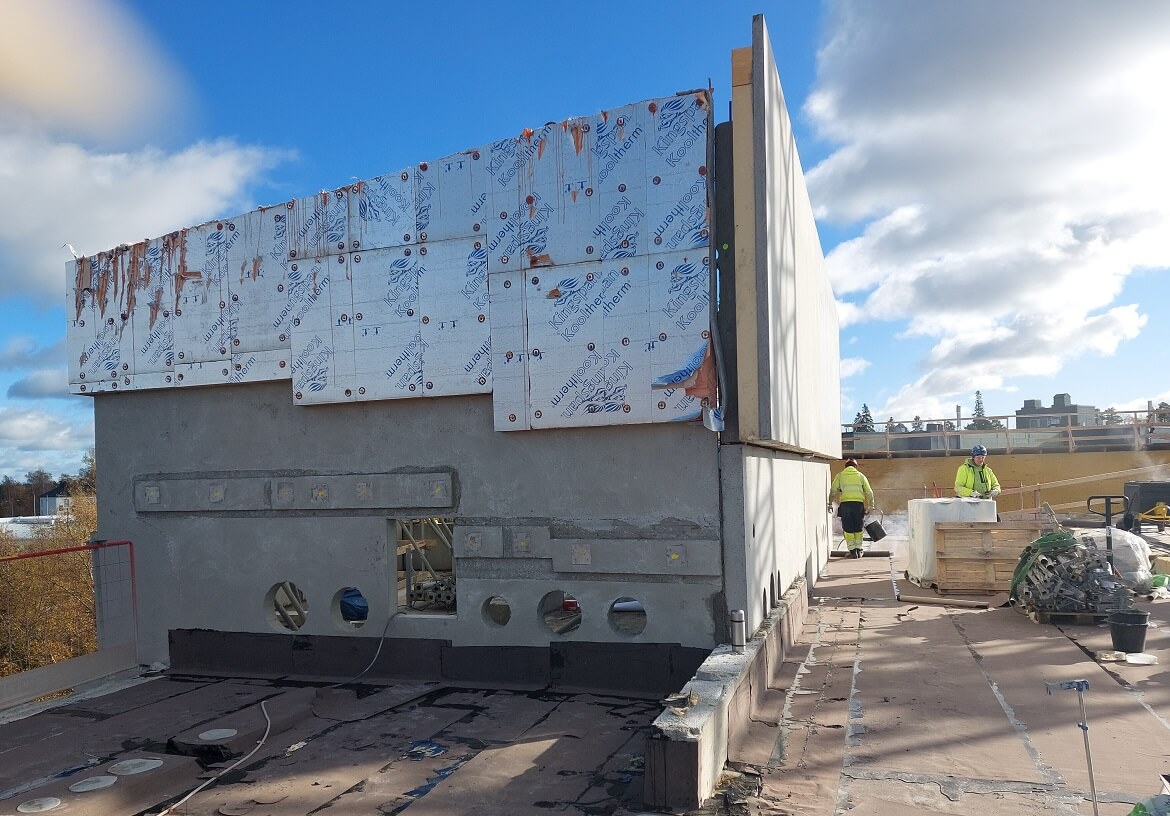

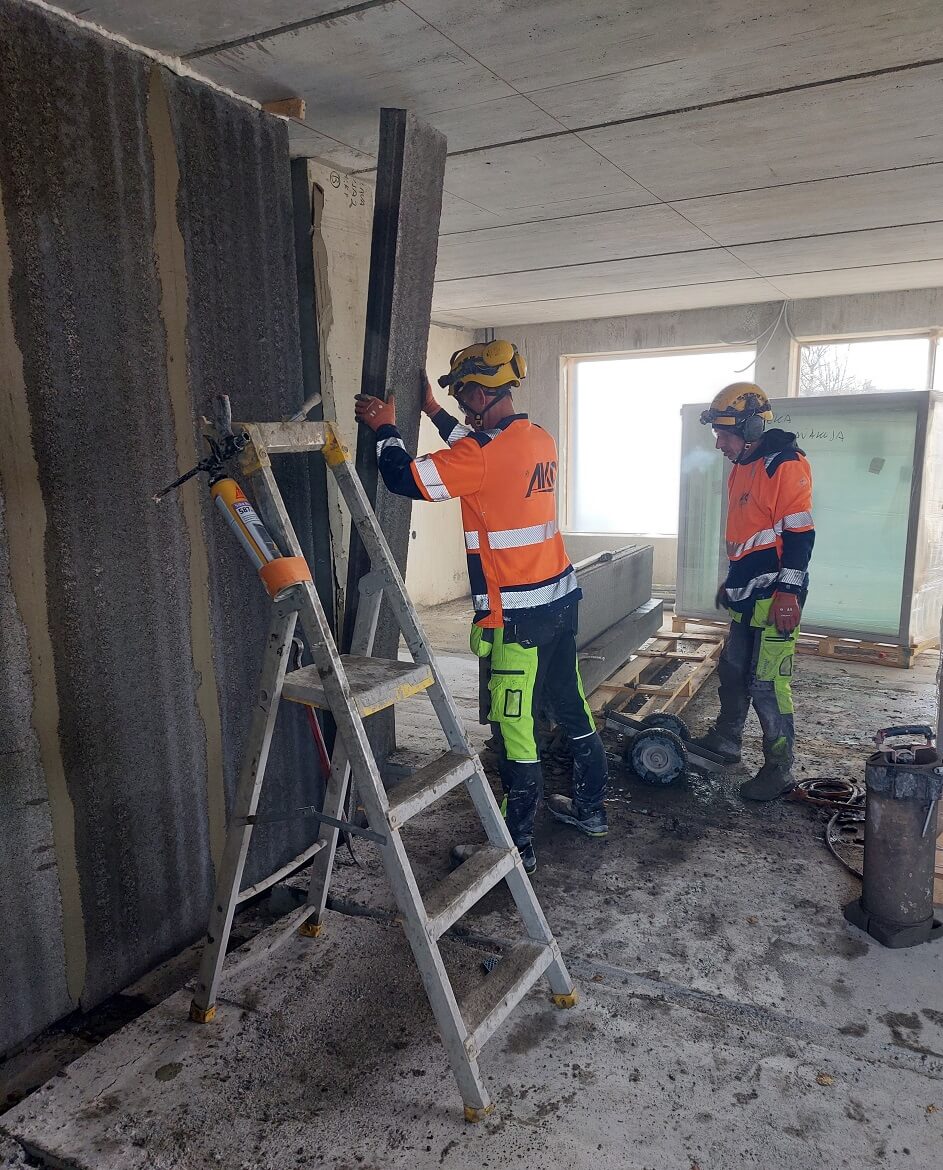

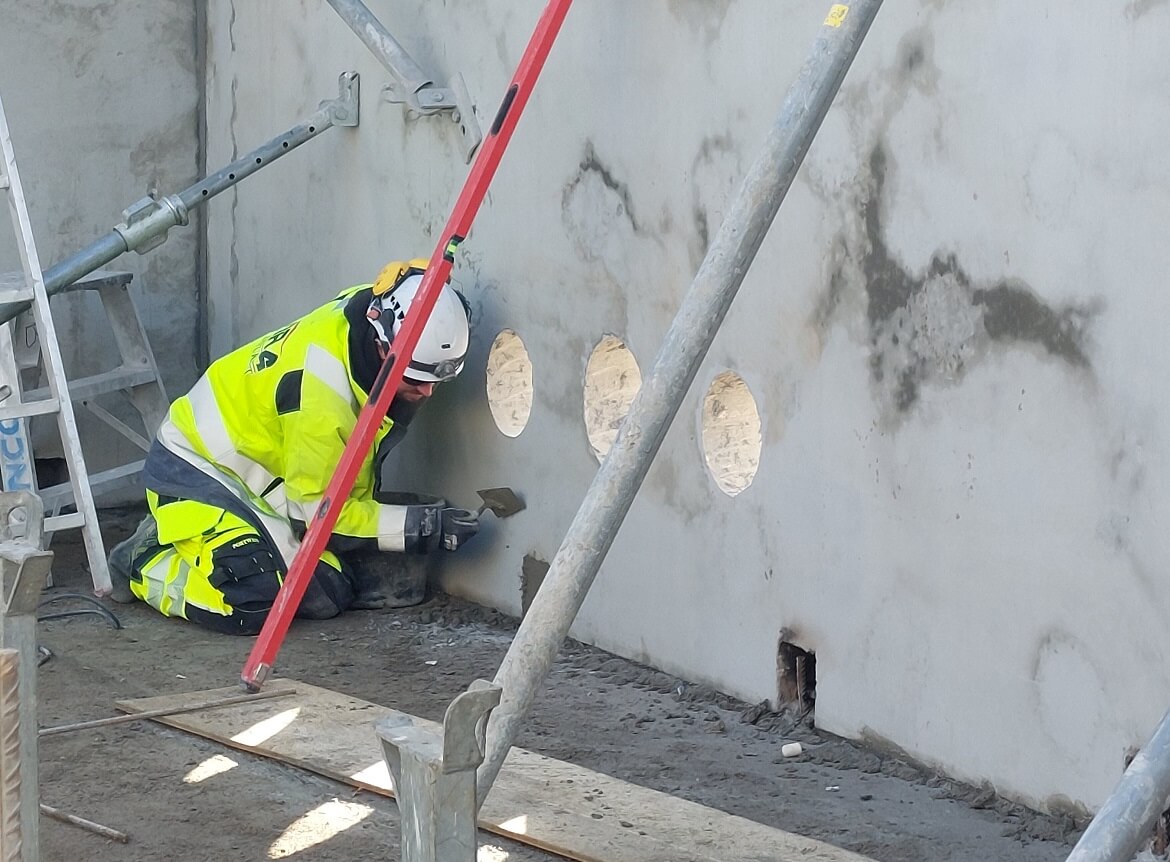

AKO-seinäelementit on asennettu tämän viikon aikana toiseen ja kolmanteen kerrokseen. Tänään alkoivat neljännen kerroksen AKO-elementtien asennus. Toisessa kerroksessa asennetaan kylpyhuoneiden viemäreitä. Tällä viikolla on asennettu IV-konehuoneen seinät ja tänään asennetaan sen katon ontelolaatat. Viidennen kerroksen holvin vedeneristystyöt ovat käynnissä. Myös etuputsityöt on päässyt käyntiin.
Talo C

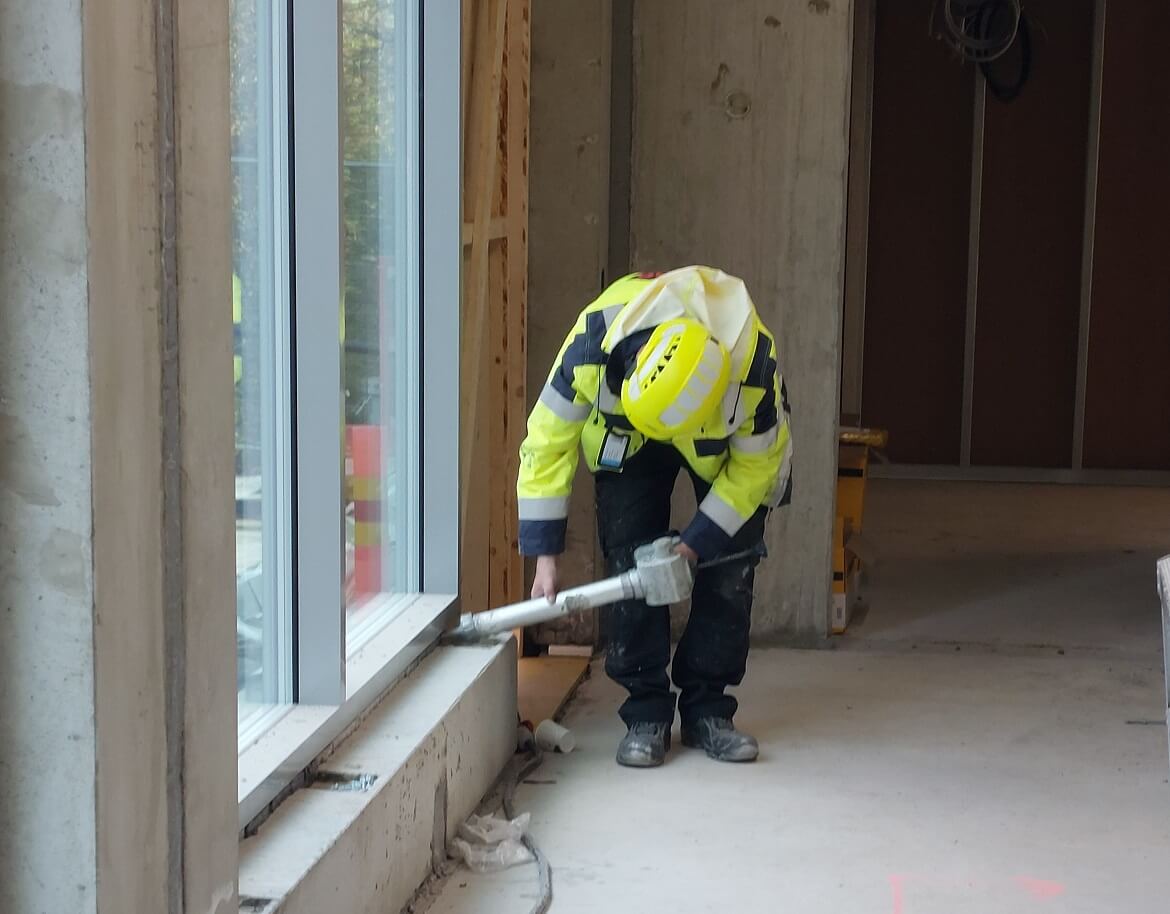

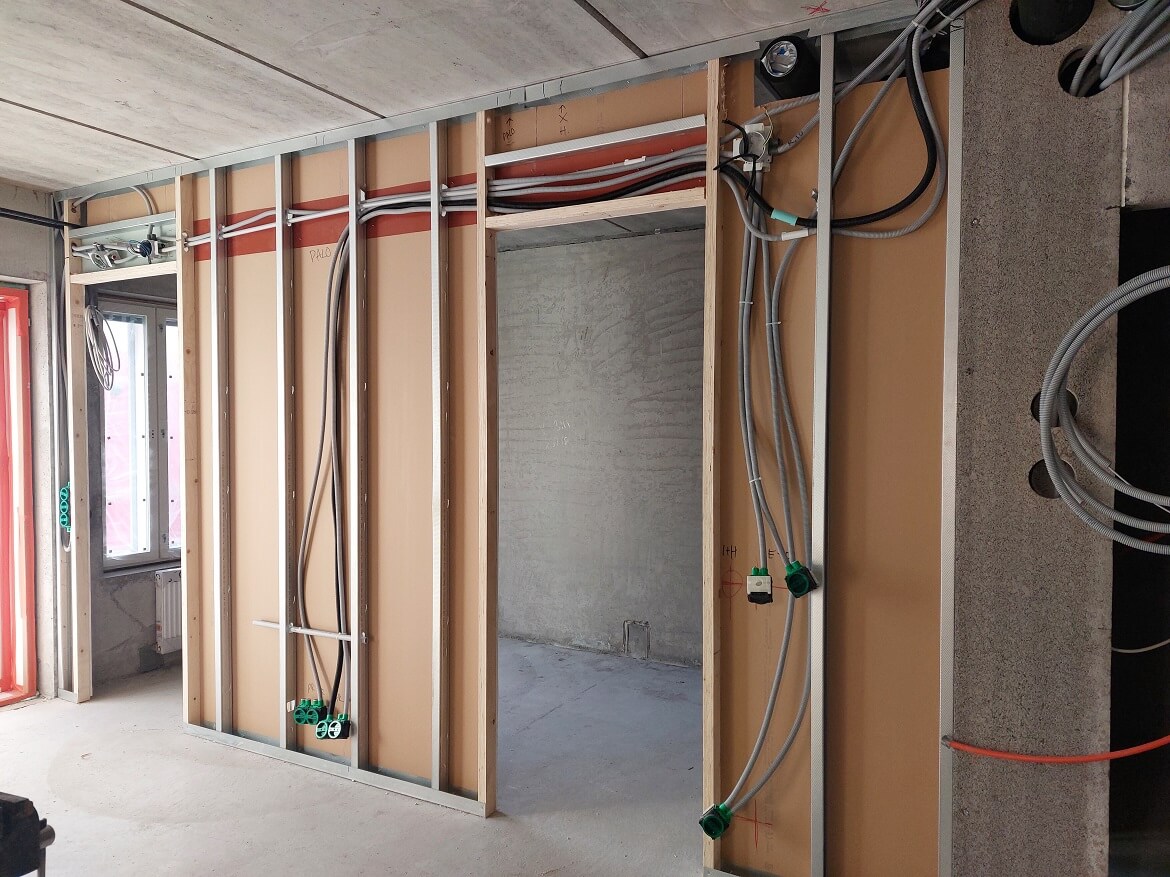

Huoneistojen kipsilevyseinien asennustyöt on käynnissä ensimmäisen puolen levytyksen osalta. Sähköasentaja asentaa seinien sisälle tulevat sähköjohdot ja pistorasiat ennen toisen puolen levytystä. Tänään on käynnissä neljännen ja viidennen kerroksen sekä porrashuoneiden lattioiden tasoitusvalut. Ikkunoiden tiivistystyöt ovat myös käynnissä.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,38 % (Sisäinen mittaus, mitattu 21.10.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
