Viikkotiedote 47 / 2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

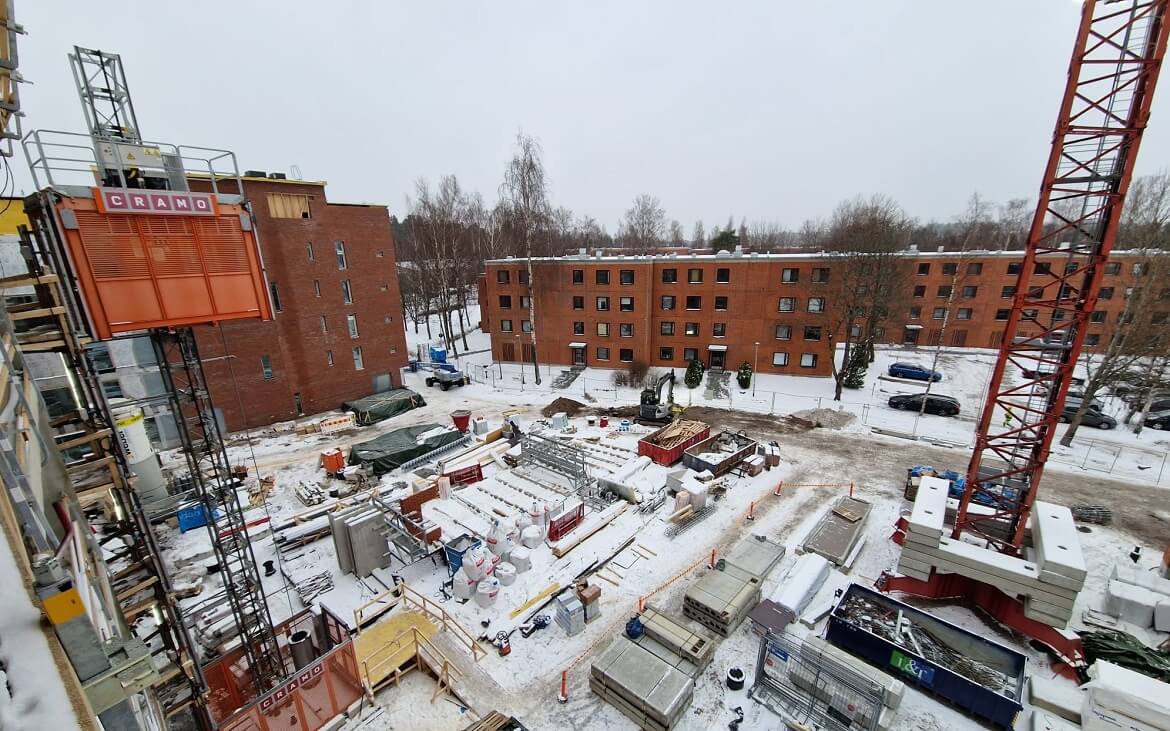

imagerzpcw.png    Työmaan kuulumisia     imagerzpcw.png

Työmaa etenee aikataulun mukaisesti alkutalvisessa säässä.



Talo A

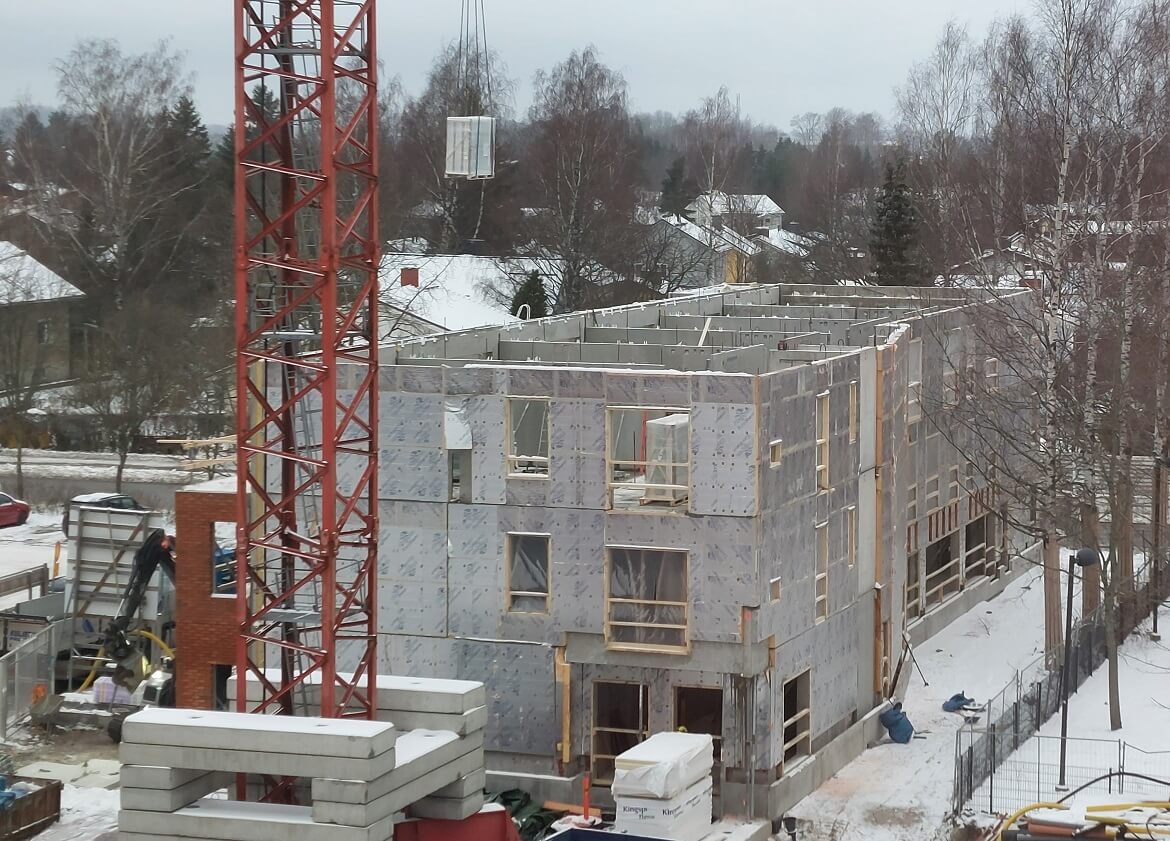

Kolmannen kerroksen väliseinä-,tekniikkahormi-  ja hissikuiluelementit on asennettu ja tänään asennetaan ontelolaattaelementtejä. Maanrakennus työt jatkuvat talon vierustäytöillä.

talo A.jpg

Talo B

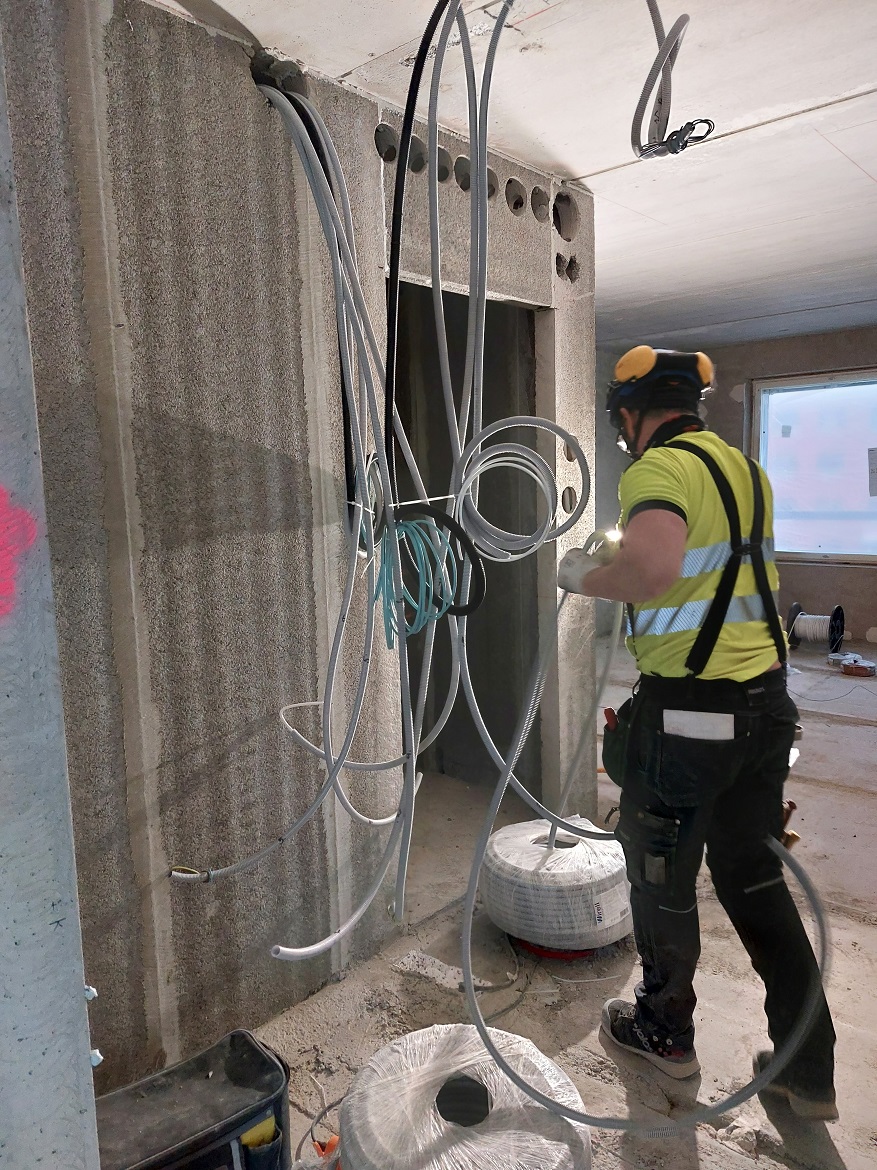

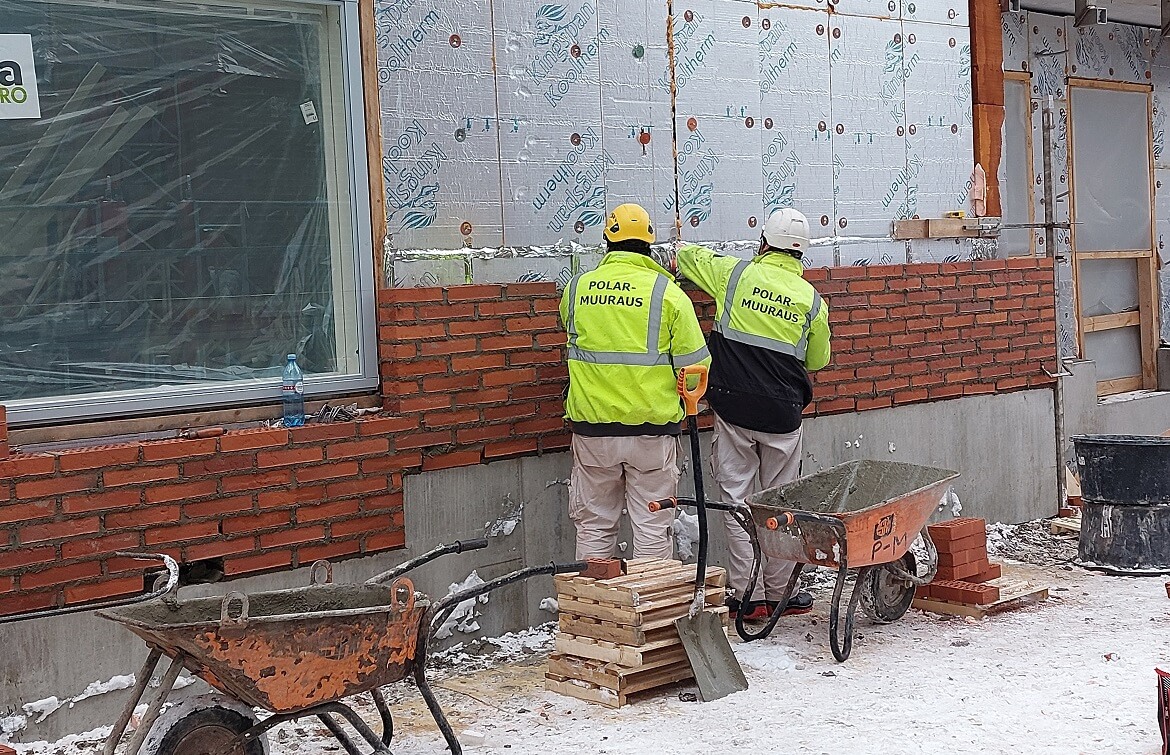

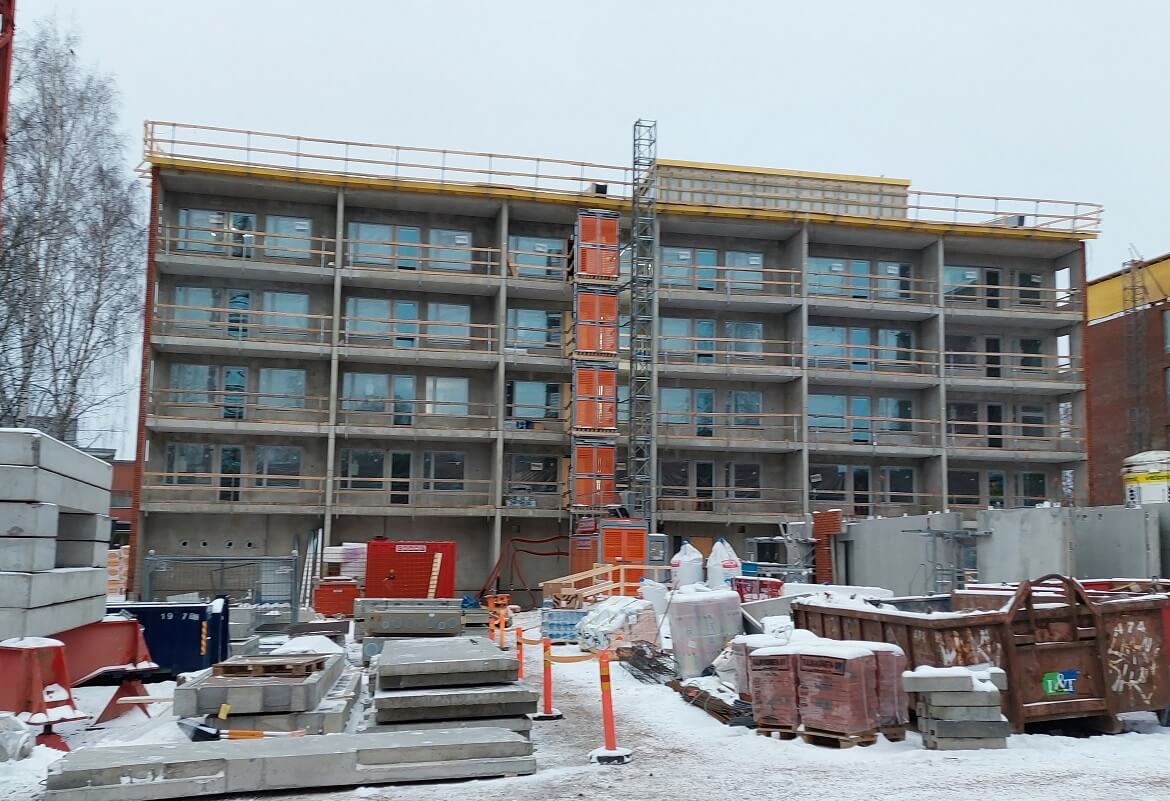

Julkisivumuuraus on päässyt alkamaan sekä koillisen että kaakon puoleisilla julkisivuilla. Käynnissä on myös ikkunoiden tiivistystyöt. Sähköasennukset sekä ilmanvaihtotyöt on käynnissä kolmannessa kerroksessa. Etuputsityöt ovat päässet alkamaan rakennuksessa.

talo B.jpg

talo b muuraus.jpg


Talo C

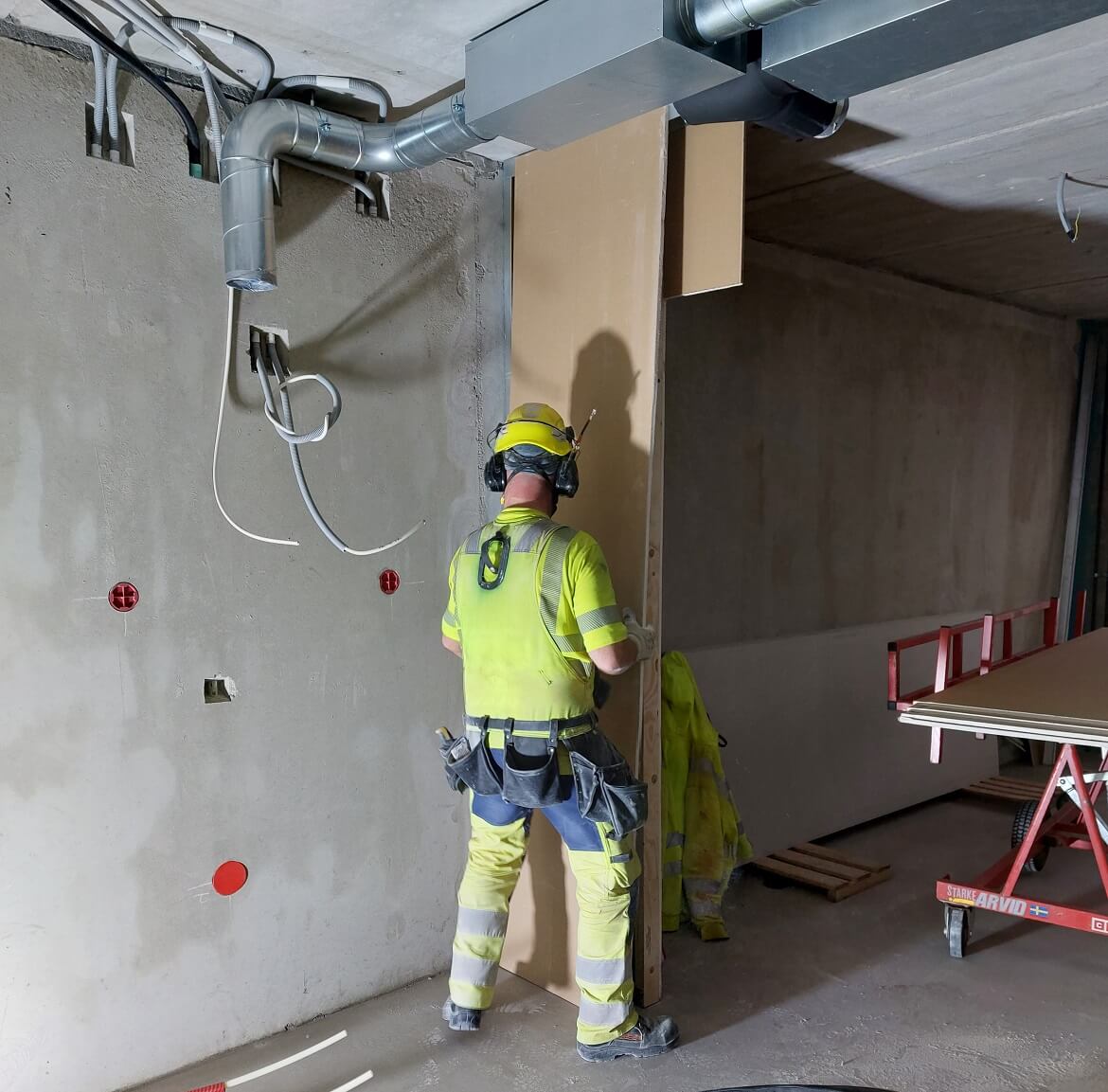

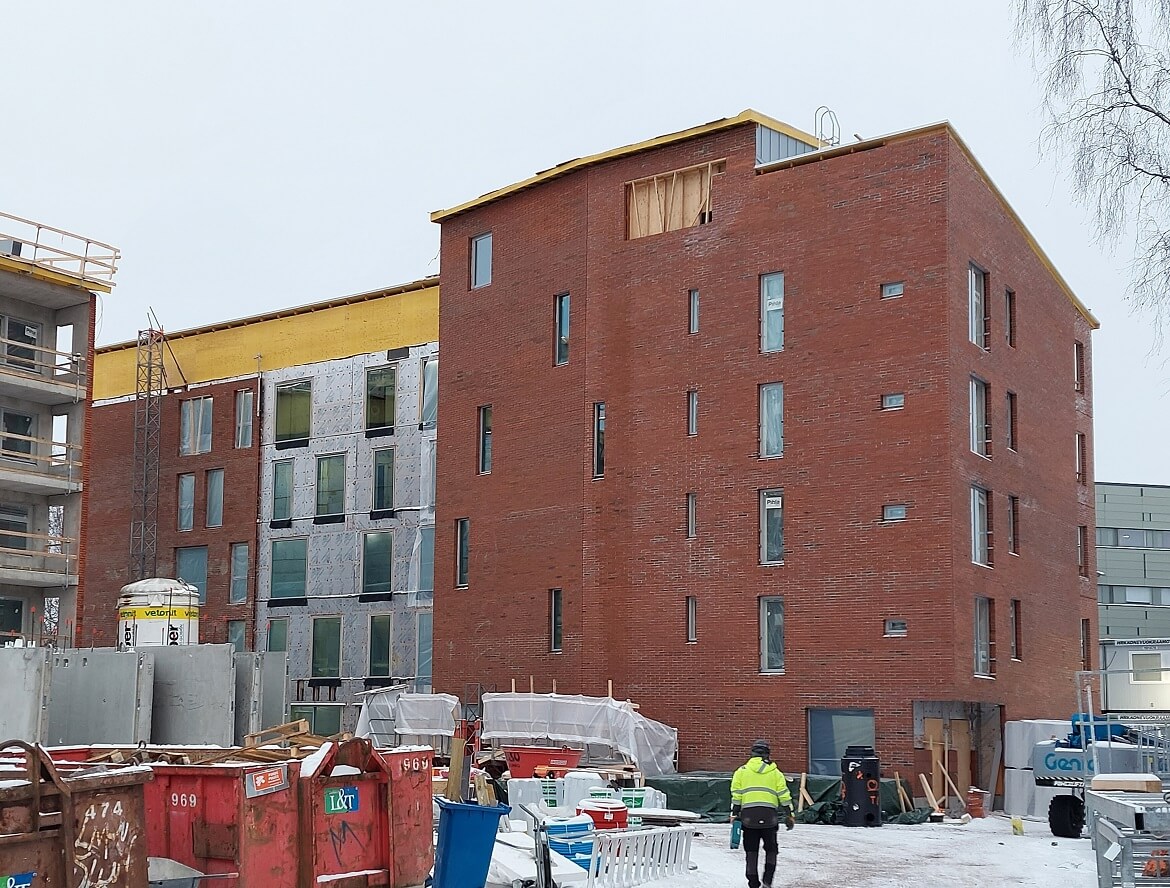

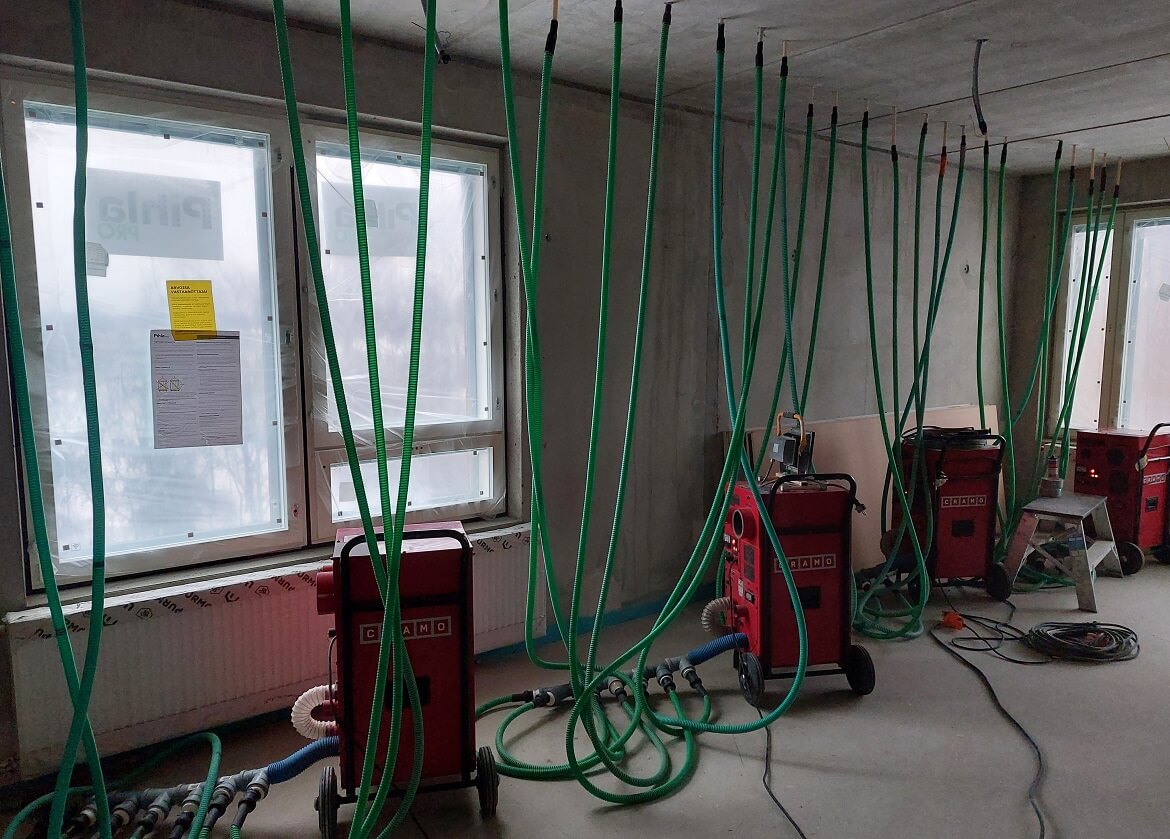

Julkisivumuuraukset jatkuvat vielä luoteen puoleisella julkisivulla. Kipsilevyseinien toisen puolen levytystyöt ovat alkaneet ja etuputsityöt jatkuvat kerroksissa. Sähkö- ja putkityöt jatkuvat rintarinnan muiden rakennustöiden mukana. Ontelolaattojen ontelokuivaus on nyt käynnissä viidennessä kerroksessa.

talo C.jpg



Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus: 97.27 % (Sisäinen mittaus, mitattu 24.11.2022).

TR-mittaus: 96,51 % (Ulkoinen mittaus, mitattu 25.11.2022)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
