Viikkotiedote 49 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

Työmaa etenee aikataulun mukaisesti alkutalvisessa säässä ja tontut kurkkii jo nurkan takana.

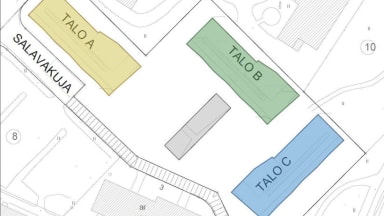

Talo A

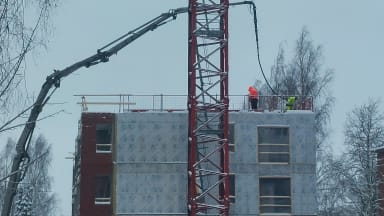

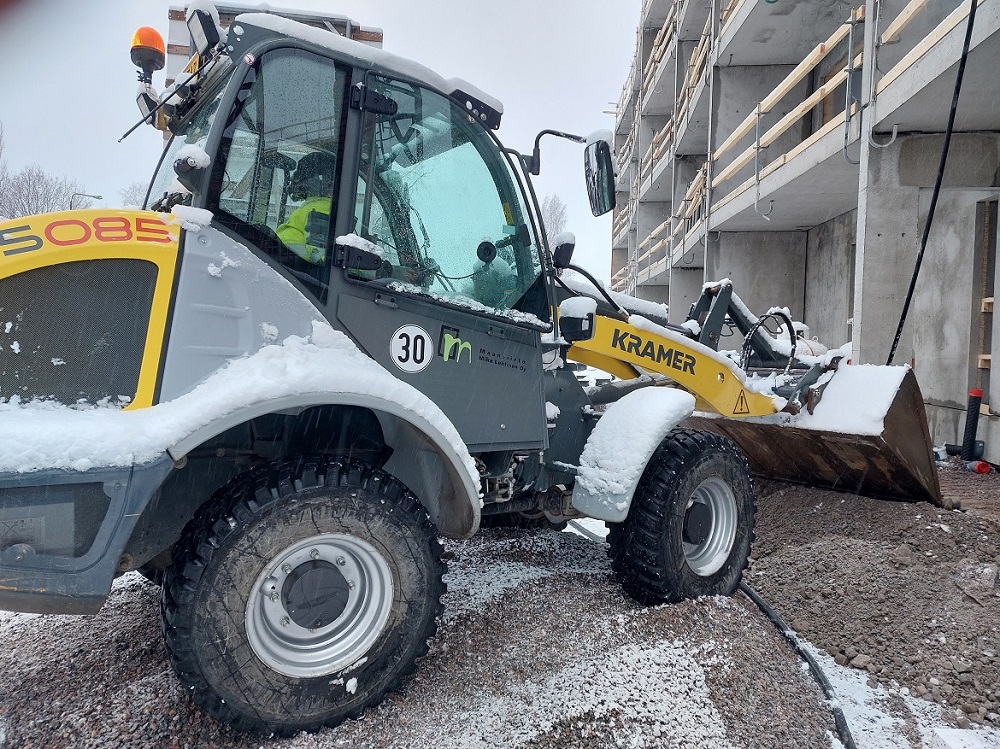

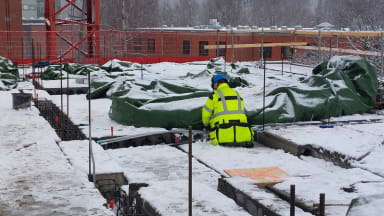

Maanantaina asennettiin neljännen kerroksen ontelolaatat ja sen jälkeen tehtiin holvin raudoitustöitä ja sähköputkien varauksia. Maanrakennustyöt jatkuvat edelleen ulkopuolisilla täytöillä.

Talo B

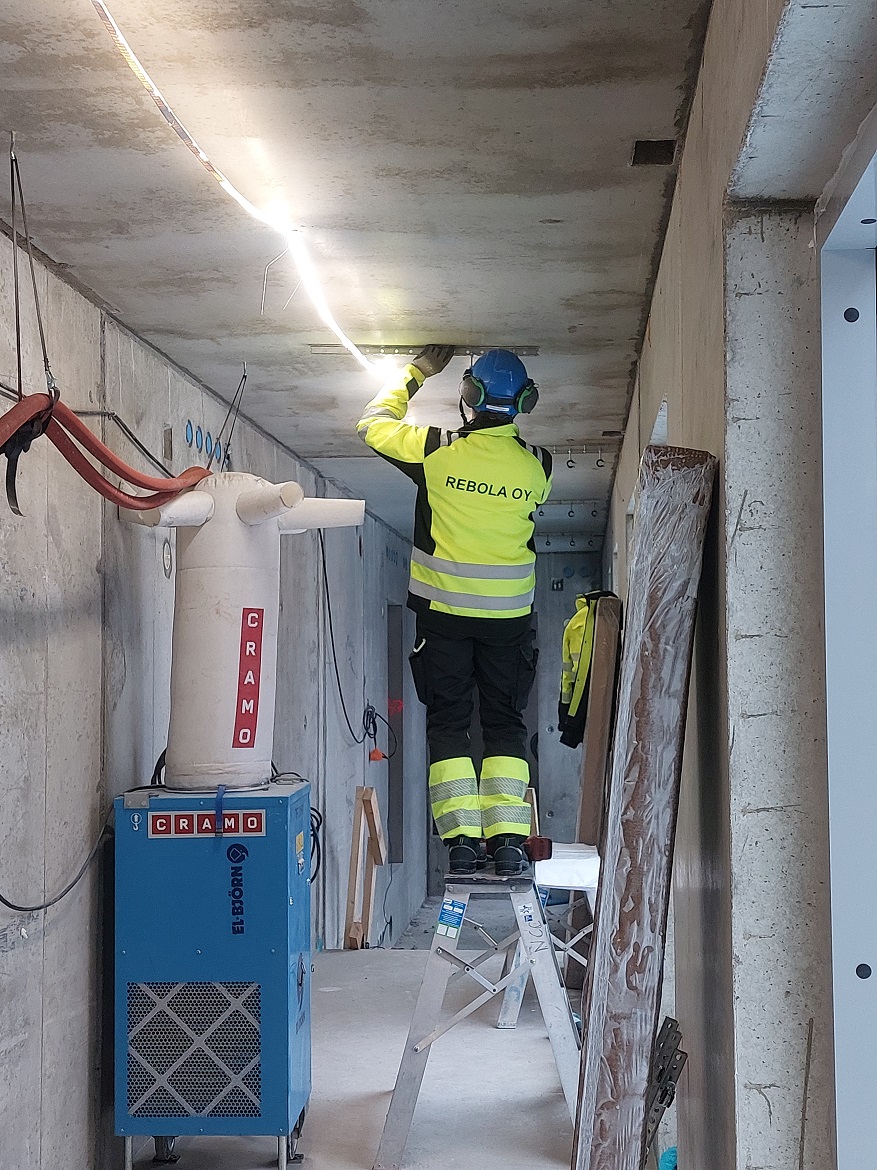

Julkisivumuuraukset jatkuvat koillisen, että kaakon puoleisilla julkisivuilla. Lattioiden tasoitetöiden valmistelut on aloitettu ja valu on ensi viikolla. Talotekniikkatyöt ovat käynnissä suunnitelmien mukaisesti. Myös etuputsityöt sujuvat suunnitelman mukaisesti. Ontelolaattojen kuivatus käynnistyi torstaina ensimmäisessä kerroksessa.
Talo C

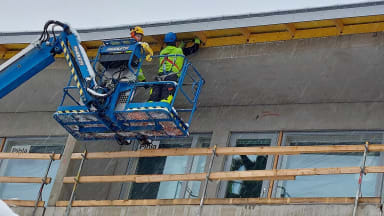

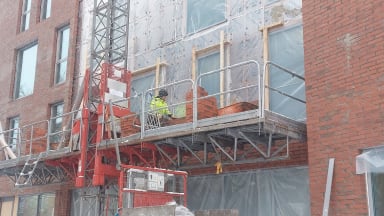

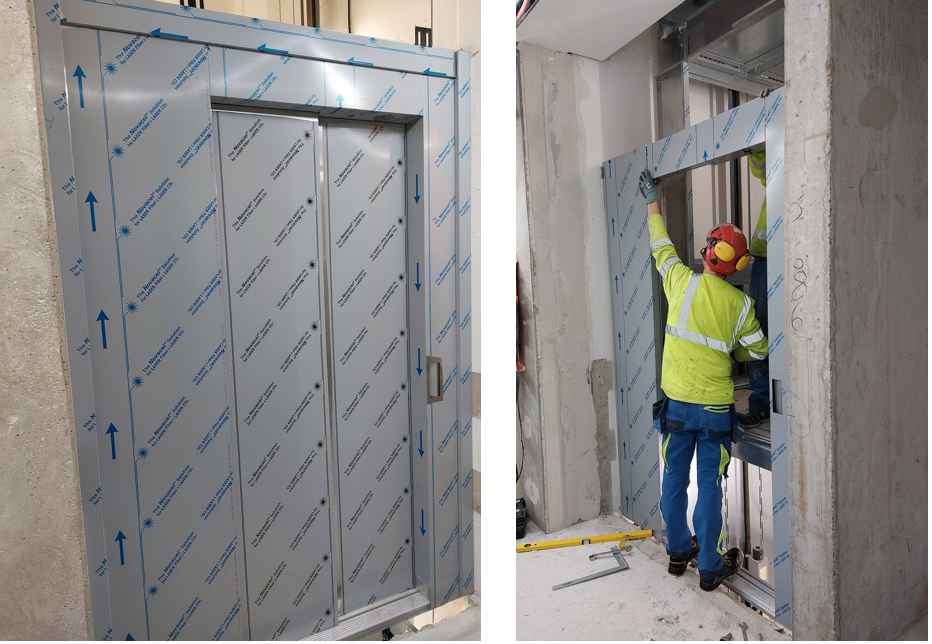

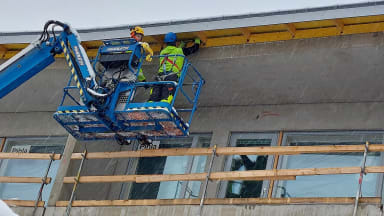

Sisällä jatkuvat tasoite- ja maalaustyöt. Hissiasennustyöt on käynnissä ja talotekniikkatyöt etenevät muiden rakennustöiden ohella. Julkisivun muuraustyöt ovat loppusuoralla.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98.25 % (Sisäinen mittaus, mitattu 9.12.2022).

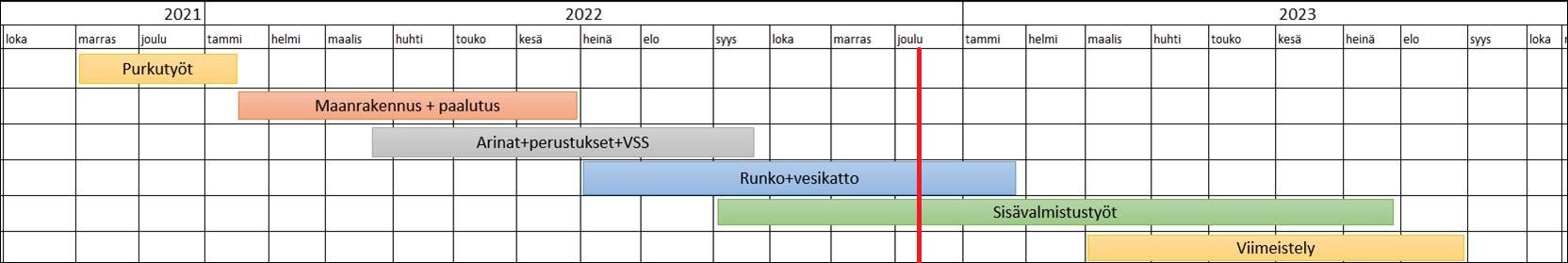

Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
