Viikkotiedote 5 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuvat aikataulun mukaisesti helmikuun vaihtelevassa säässä.

Talo A

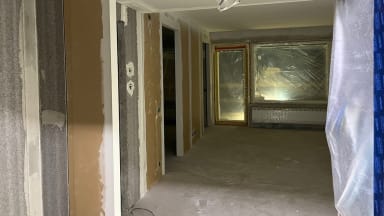

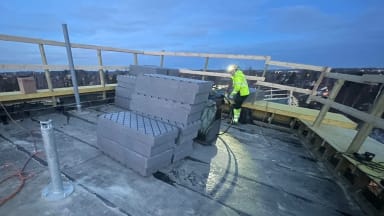

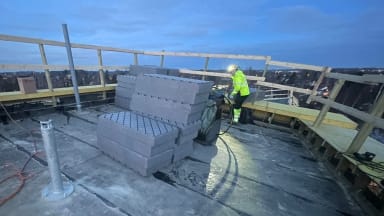

Kylpyhuoneiden putkihajoitukset jatkuvat neljännessä ja viidennessä kerroksissa. Lattioiden tasoitetyöt on tehty 1.-3. kerroksessa. Kipsiväliseinien toisen puolen levytystyö ovat käynnissä ensimmäisessä kerroksessa. Etuputsityöt ovat käynnistyneet. Vesikaton pintakermin asennus käynnissä.

Talo B

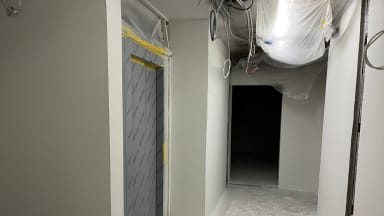

Kolmannen kerroksen tasoitetyöt ovat käynnissä toisessa ja kolmannessa kerroksessa. Maalaustyöt toisessa kerroksessa. Desibelikattojen asennustyöt ovat käynnissä talopesulassa ja talotuvassa. Talotekniset työt jatkuvat rakennustöiden rinnalla.


Talo C

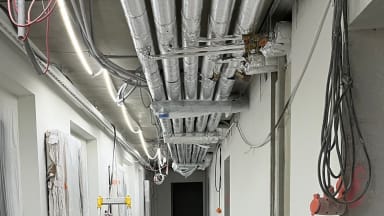

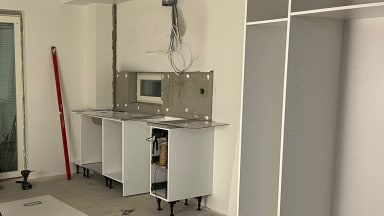

Tasoitetyöt on tehty. Maalaustöitä tehdään viidennessä kerroksessa. Kylpyhuoneiden lattioiden ja seinien oikaisutyöt ovat alkaneet. K Kalusteasennus jatkuu neljännessä kerroksessa.


Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97.14 % (mitattu 2.2.2023)
Työmaan aikataulu

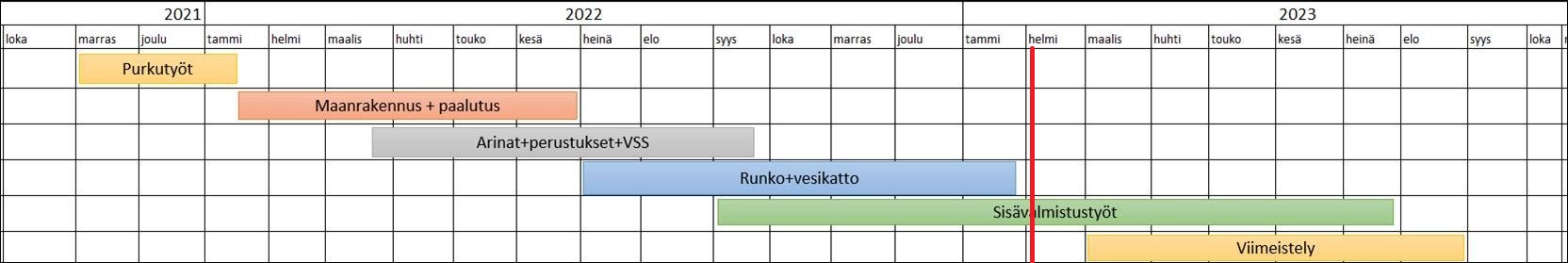

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
