Viikkotiedote 8 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

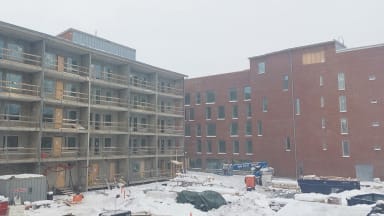

Työt jatkuvat aikataulun mukaisesti pakkassäässä.

Talo A

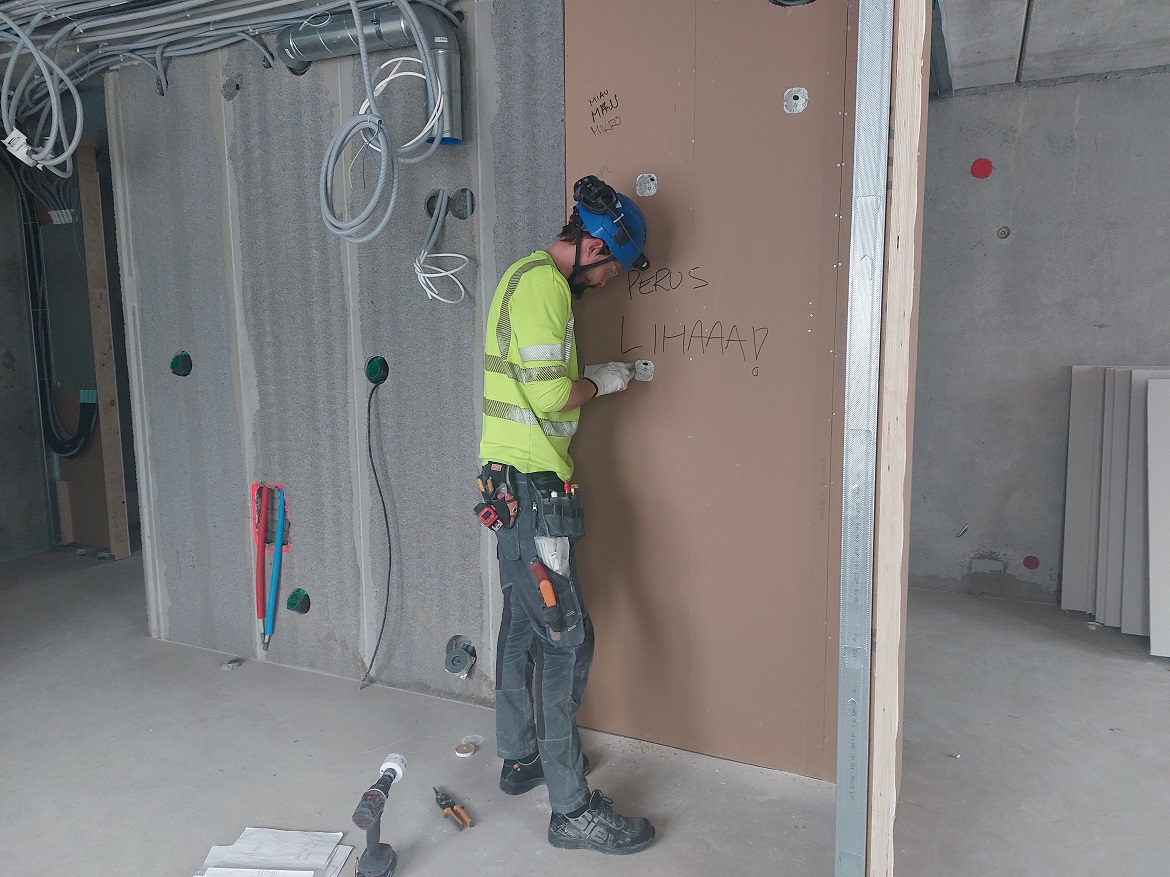

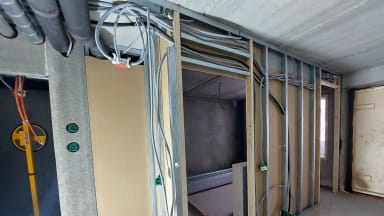

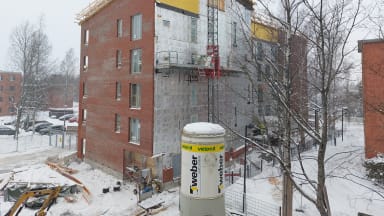

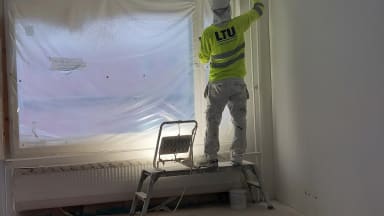

Muuraus talo A muuraukset käynnissä kahdella mastolla palvelutalon sivustalla. Vesikaton rivipellitystyöt ovat käynnissä. Väliseinien ensimmäisen puolen levytystyöt valmistuivat ja sähköasentaja asentaa vielä loput tarvittavat asennukset niihin. Toisen puolen levytystyöt alkavat ensi viikon keskiviikkona. Tasoitetyöt alkavat ensiviikolla ensimmäisessä kerroksessa.

Talo B

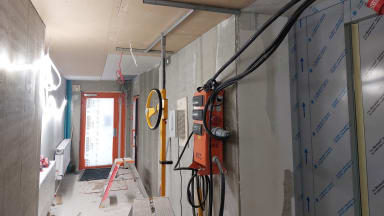

Julkisivun muuraustyöt ovat valmistuneet ja vesikaton kourujen asennukset valmistuivat tänään. Tasoitetyöt ovat edistyneet jo viidenteen kerrokseen. Ensimmäisen kerroksen dB-alakattotyöt ovat valmistuneet. Putkiasentaja on aloittanut työt lämmönjakokeskuksessa. Maalämmön osalta se on valmis. Asuntojen kylpyhuoneiden oikaisutyöt alkoivat eilen ja ensi viikolla aloitetaan vesieristystyöt.

Talo C

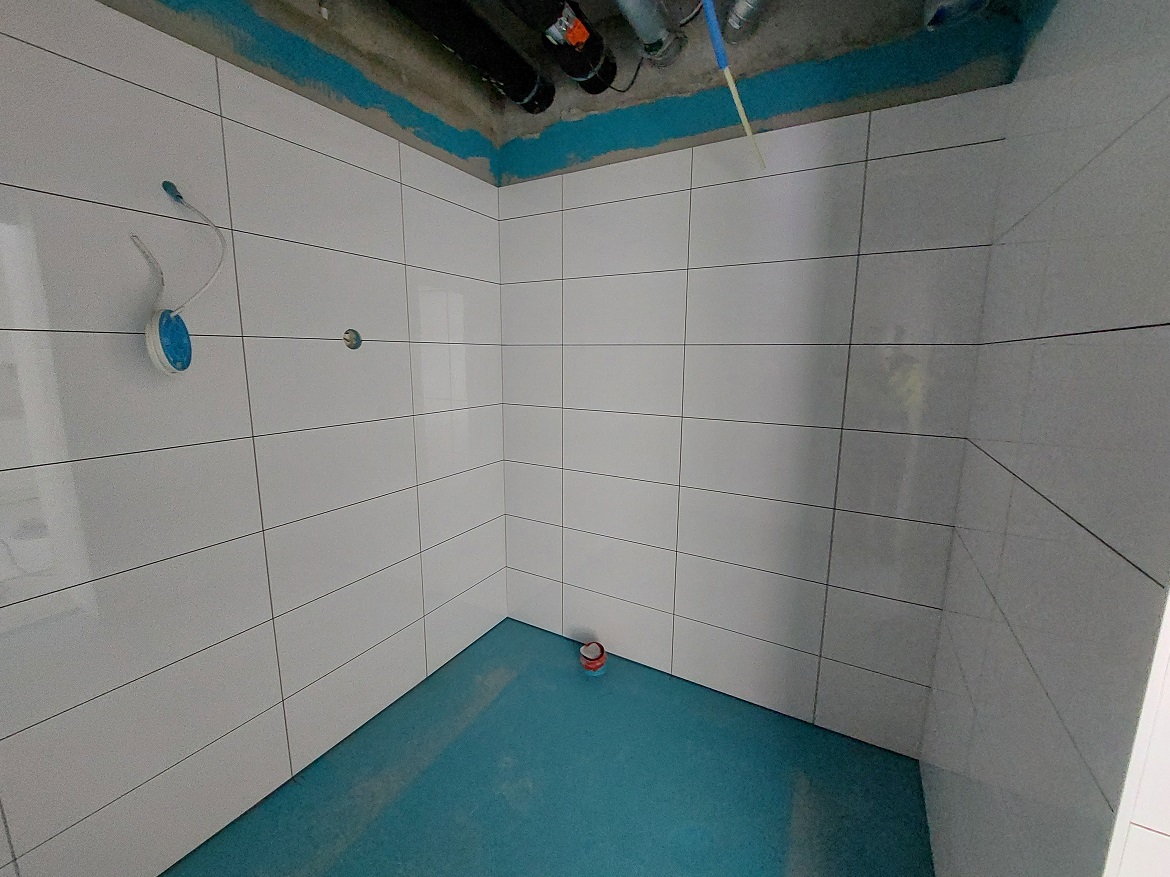

Kylpyhuoneiden seinien etuputsityöt kolmannessa kerroksessa ovat käynnissä ja lattioiden toisessa kerroksessa. Vedeneristystyöt ovat valmistuneet työt ovat valmiit ensimmäisessä kerroksessa. Seinien laatoitustyöt ovat meneillään ensimmäisessä kerroksessa. Myös viimeisiä kipsilevyjä asennettiin ensimmäisen kerroksen käytävän kattoon.

Työturvallisuus

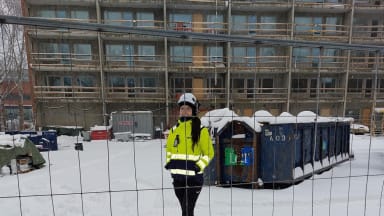

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-ulkoinen mittaus 97.25 % (mitattu 24.2.2023)
Työmaan aikataulu

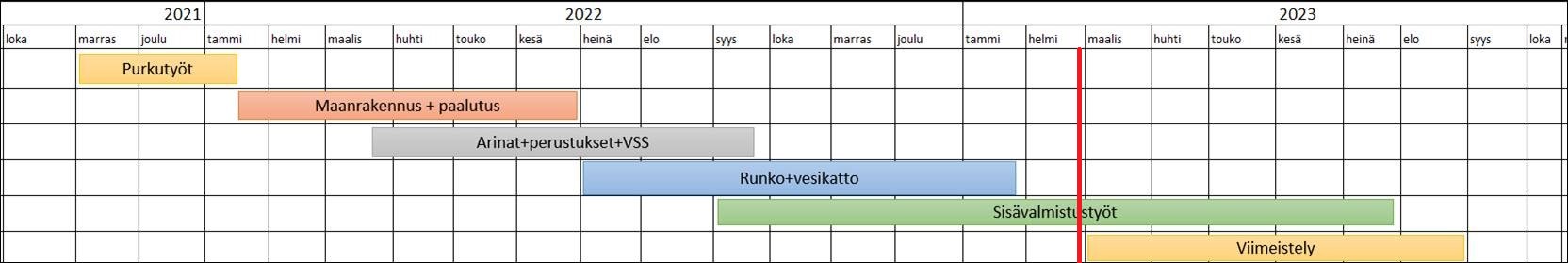

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
Työturvallisuudesta huolehditaan aina kun urakoitsijat työskentelevät viikonloppuisin. Työnjohtajana paikalla oli Siiri.

Ensi viikolla viikkotiedote on talvilomalla ja seuraava ilmestyy viikolla 10.
