Viikkotiedote 21 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

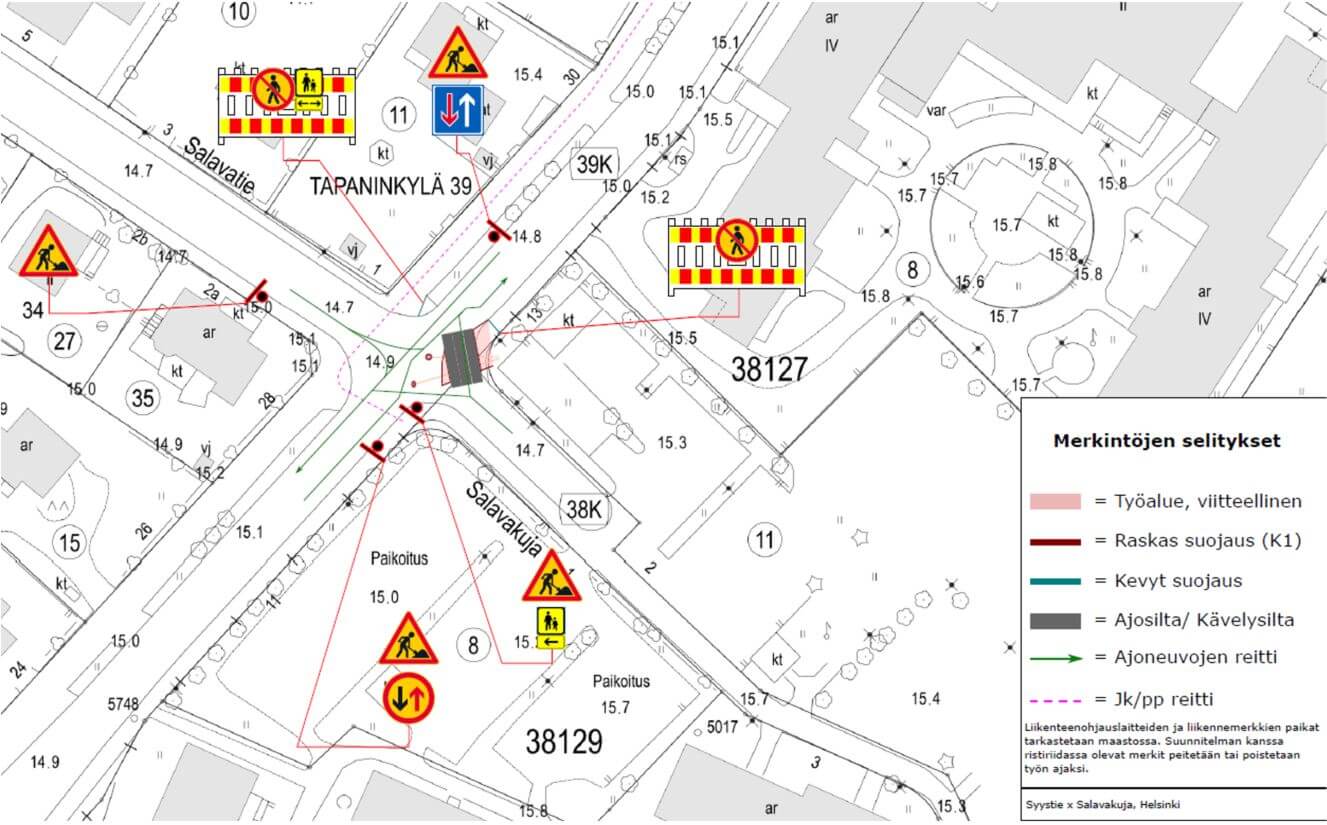

Syystien ja Salavakujan risteysalueen järjestelyt muuttuivat 24.5.2022 katualueella alkavasta liitostyöstä .
Pahoittelemme tästä aiheutuvaa haittaa.

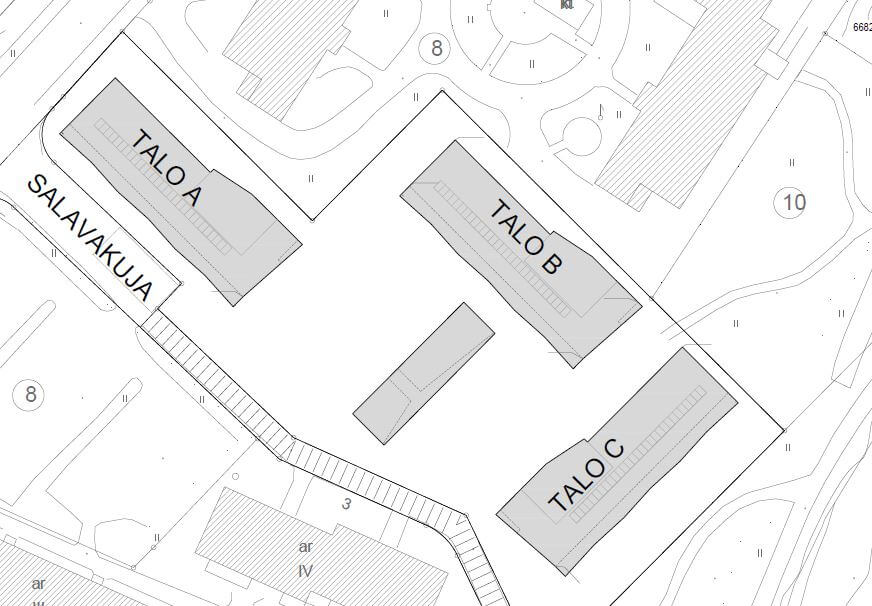

Talo A:
Maanrakennustyöt ovat käynnissä.
Talo B:
Anturoiden muotti- ja raudoitustyöt käynnistyivät tällä viikolla.
Talo C:

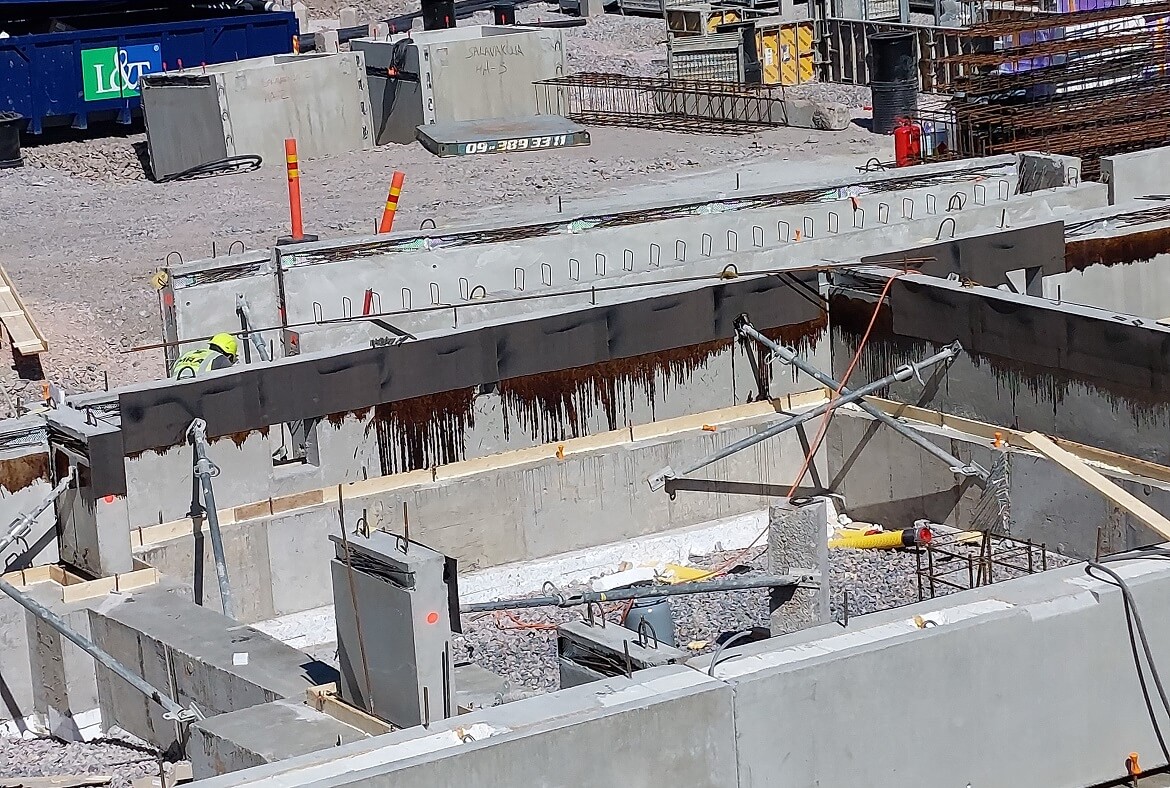

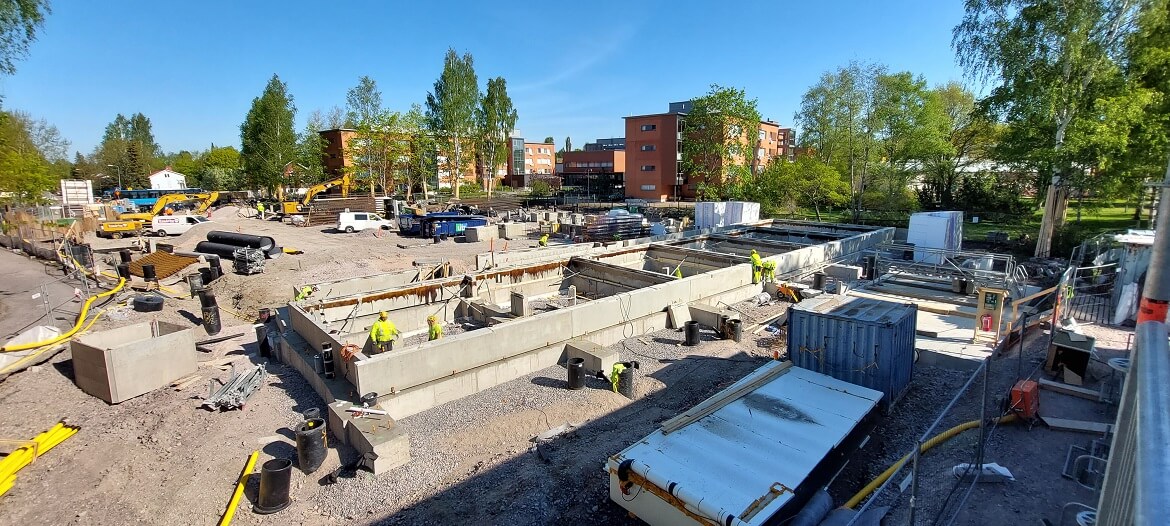

Sokkelielementit on asennettu ja radonsulun teko päästiin aloittamaan tänään.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 94,2 % (Sisäinen mittaus, mitattu 25.5.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
