Viikkotiedote 29/2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

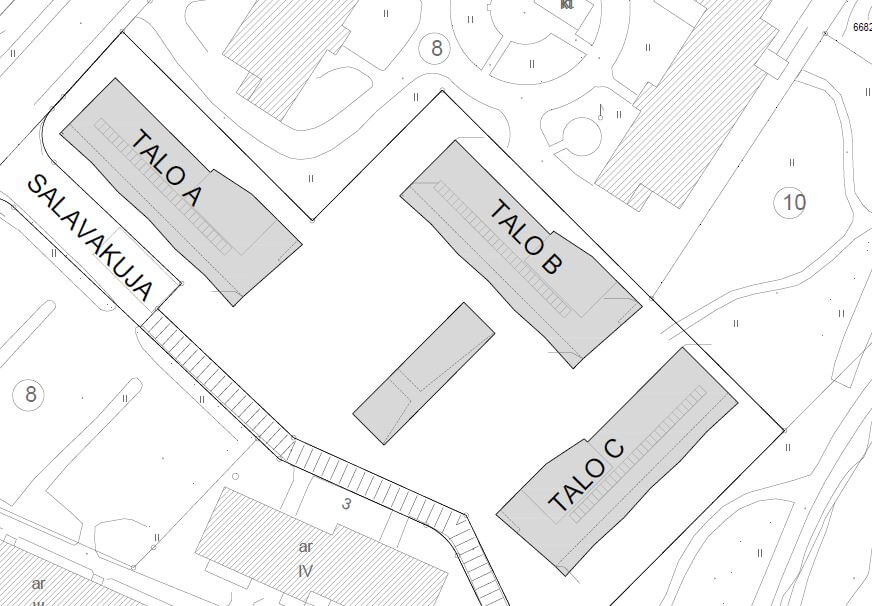

Talo A

Kuluvalla viikolla on tehty anturan muotti- sekä raudoitustöitä.


Talo B

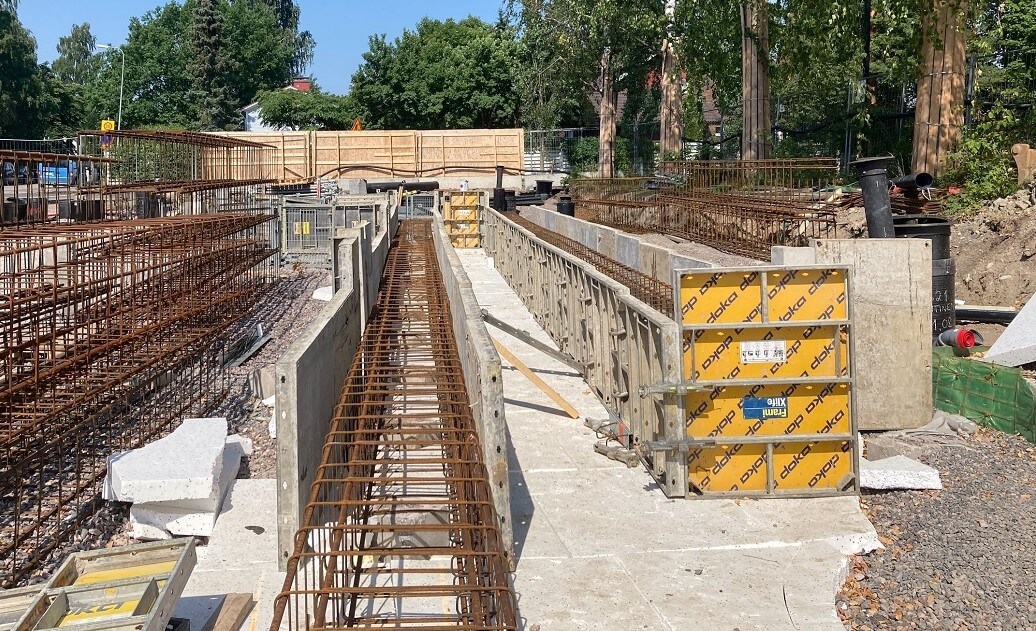

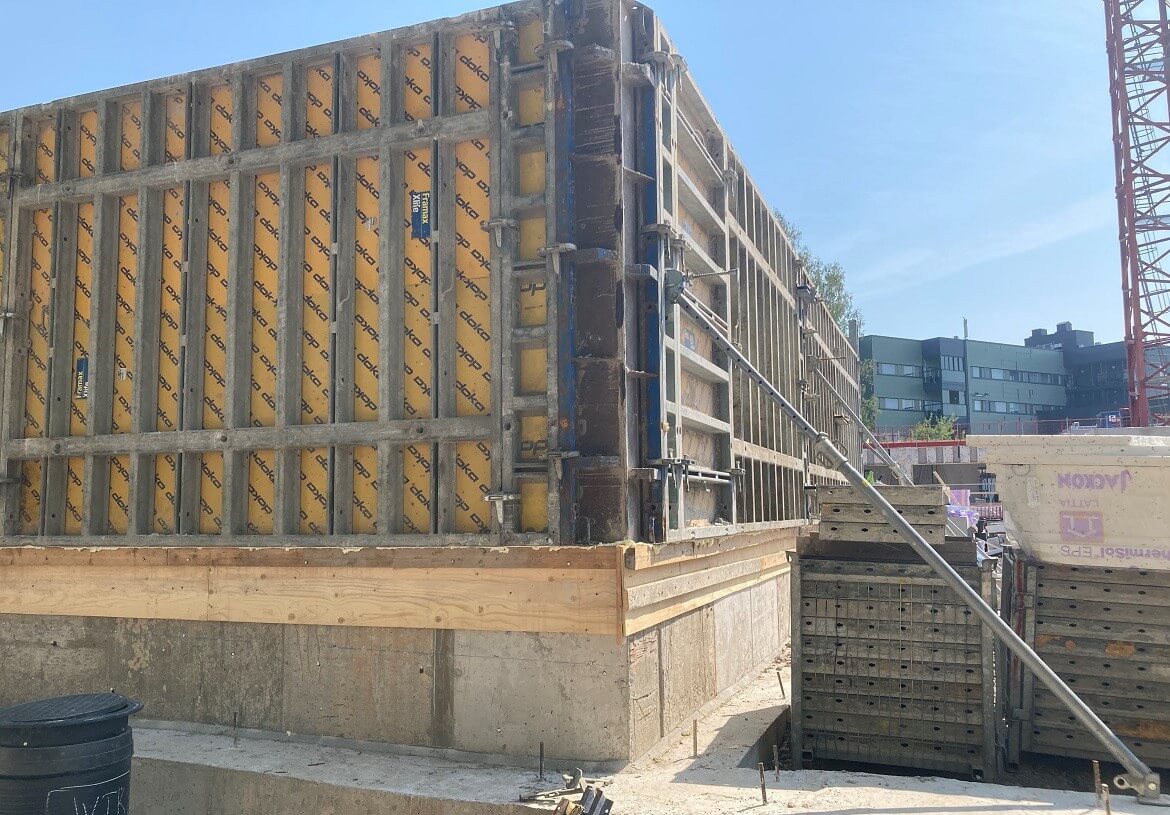

Tällä viikolla on ollut käynnissä maanvastaisen alapohjalaatan sekä kanaalin laatan raudoitustyöt sekä liittopeltien asennus, betonivalu on ensi viikon maanantaina. Väestönsuojan seinän muotitus- sekä raudoitustyöt ovat myös käynnissä ja betonivalu on ensi viikon torstaina.


Talo C

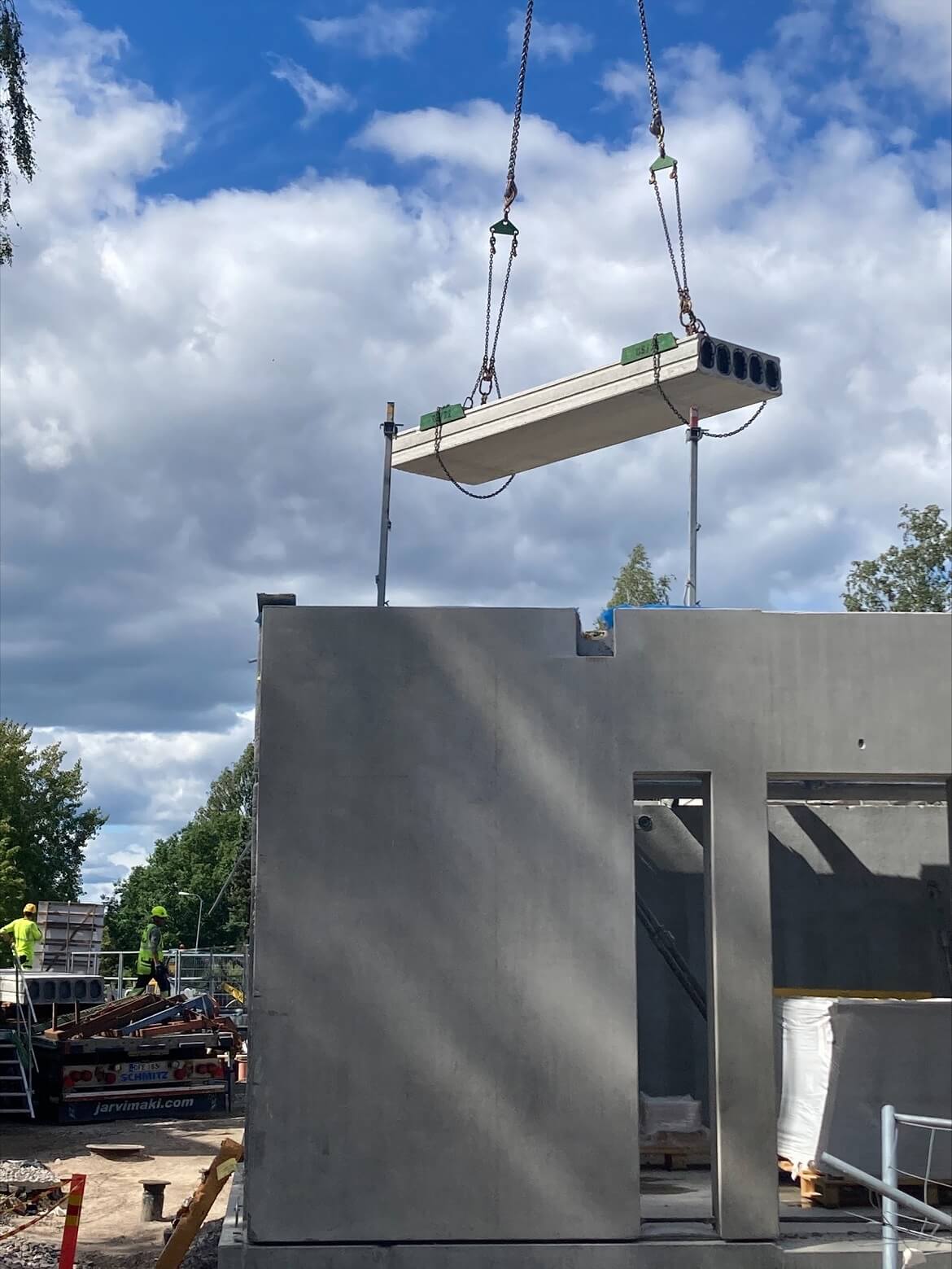

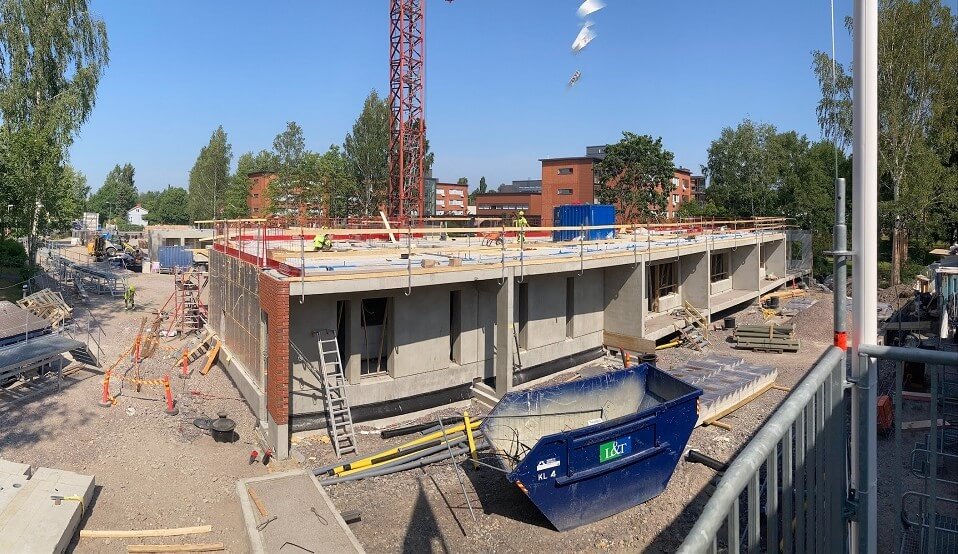

Ontelolaattojen asennus käynnistyi maanantaina. Ensimmäisen kerroksen valu on ensi viikon maanantaina.


Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

MVR-mittaus:  96,92 % (Sisäinen mittaus, mitattu 22.7.2022).

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
