Viikkotiedote 12
Runkotyöt etenevät

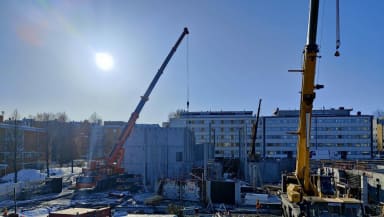

Taidelukio Lumitin työmaalla runkotyöt edenneet suunnitellusti eteenpäin. Tällä viikolla elementtejä ollaan asennettu jokaisella lohkolla ja autonostureita on ollut työmaalla parhaimpina päivinä jopa 4 kappaletta. Tällä viikolla BlackBox-tilan viimeiset seinäelementit ovat asennettu paikalleen ja A-ja B-lohkolla ollaan asennettu pilari- ja hissikuiluelementtejä. Rungon paikallavalutyöt ovat edenneet D-lohkolla pilareiden ja seinien valutöillä.
B-lohkolla rossipohjatilan maapohjan eristystyöt ja murskepäälystys ovat pääosin valmiit ja eristystöissä ollaan siirrytty toiseen rossipohjatilaan C-lohkolle. C-lohkon täyttö- ja eristystöiden jälkeen C-lohkolle asennetaan rakennuksen 16 metrinen sprinkleriallas.
Ensi viikolla työmaalla jatketaan K.kerroksen runkotöiden parissa. Työmaa on kiinni pääsiäisen ajan, joten viikkotiedote tulee ensi viikolla jo torstaina.
