Viikkotiedote 14
Elementtiasennuksia A-,B- ja C-lohkoilla
Taidelukio Lumitilla paikallavalutyöt ovat kääntymässä K.kerroksen osalta loppusuoralle. Ensi viikolla K.kerroksessa aloitetaan pyöreän porrashuoneen seinien paikallavalutyöt ja tämän jälkeen K.kerroksessa paikallavaluseinien valutyöt ovat tehty.

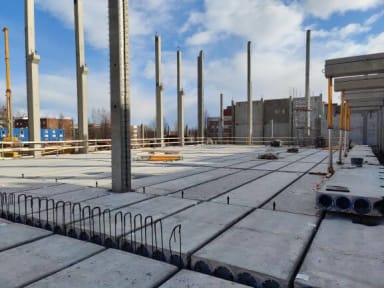

Elementtiasennukset ovat edenneet A-,B- ja C-lohkolla tällä viikolla. B-lohkolle on asennettu rossipohjatilan ontelolaatat ja 1. kerroksesta nousevat pilarit. C-lohkolla on tällä viikolla asennettu rossipohjatilan sokkelielementit. Tulevilla viikoilla työmaalla jatketaan vielä K.kerroksen elementtiasennuksia ja aloitetaan 1.kerroksen seinäelementtiasennukset B-lohkolla.
