Viikkotiedote 28
Ensimmäisiä sisävaiheen töitä Lumitin työmaalla

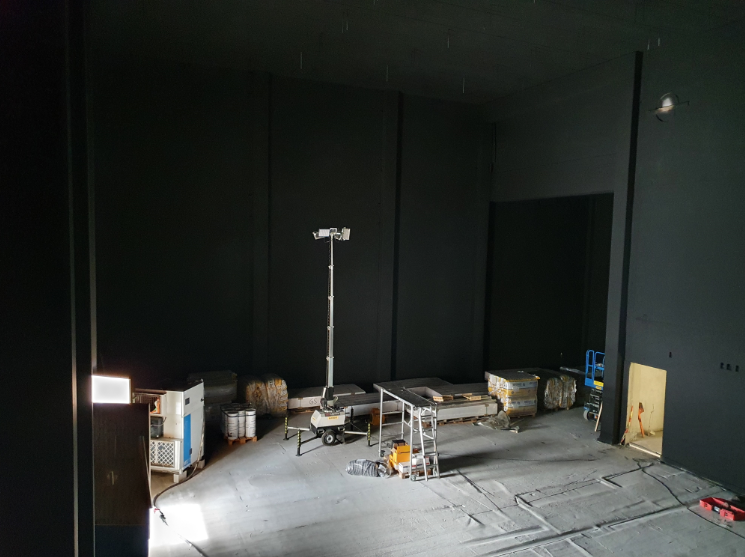

Black Box on saanut, nimensä mukaista, väriä kun pölynsidonta ruiskutettiin seinä- ja kattopintoihin. Ensi viikolla Black Boxiin aloitetaan akustiikkaseinien ja niihin liittyvien teräsrunkojen asennuksia.

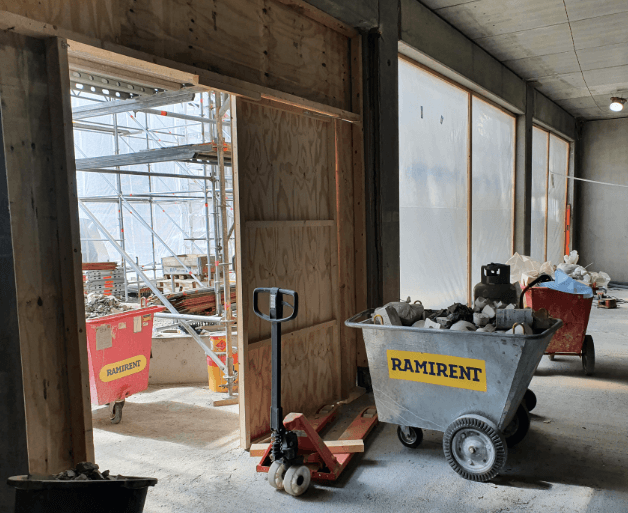

Ensimmäisten osastointien suojaseinät on myös aloitettu alimmassa kerroksessa, missä IV asennusten on määrä alkaa viikolla 30. Lumitin kohteeseen osastoja syntyy kaikkiaan 15 kappaletta, jotka on määrä purkaa kokonaisuudessaan vasta kevätkesän 2022 aikana.

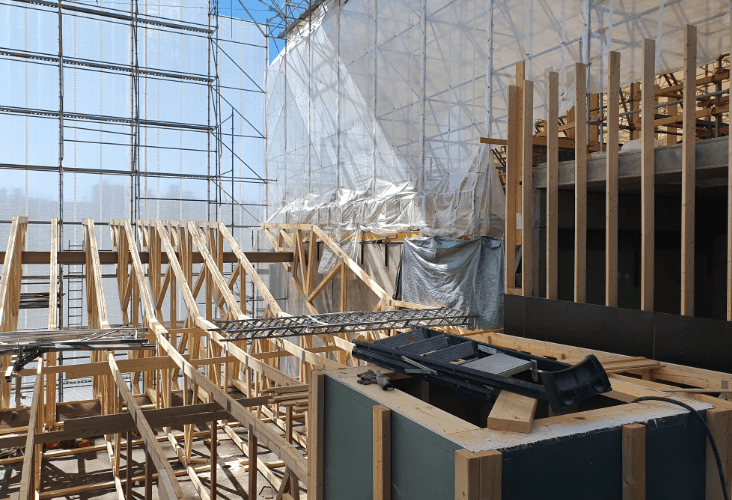

Black Boxin sisäänkäynnin vesikatolla on asennettu kaksiosaiset kattoristikot sekä aloitettu katon ummistamista raakapontilla. Seuraavaksi katolle tehdään läpiviennit ja asennetaan pohjakermi.
