Viikkotiedote 29
Tasoitetöitä kellarissa ja valuja 3. kerroksessa

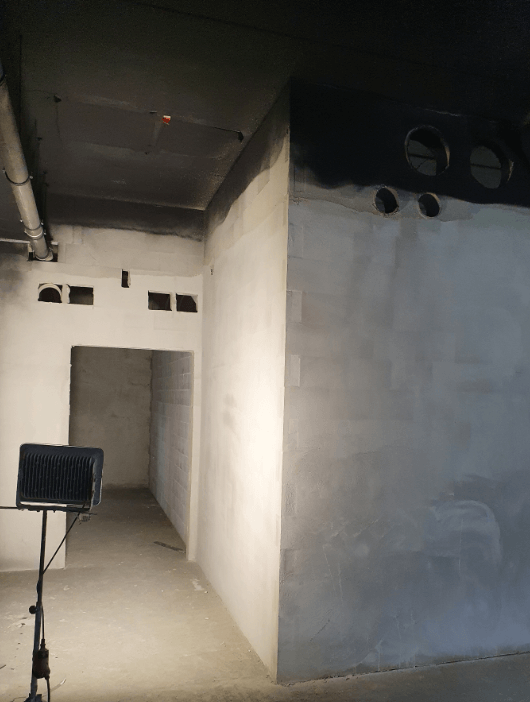

Black Boxin sisäänkäyntitila, lohko 4a, on saatu valmiiksi IV asennuksia varten, kun pölynsidontaa ja tasoitetta on levitetty tilan katto- ja seinäpintoihin. IV asennusten aikaan lohkolla työskentelee vain kyseinen asennusryhmä, minkä kohteen P1 sisäilmaluokitus edellyttää.

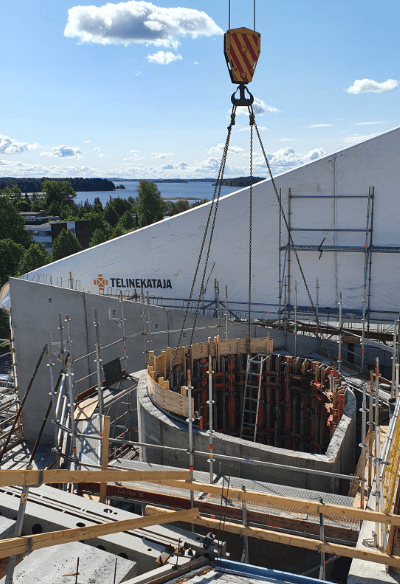

Kolmannessa kerroksessa valmistui viimeinen osa pyöreästä porraskäytävästä kun perjantaina purettiin työmuotti. Tulevalla viikolla päästään asentamaan kohteen viimeiset elementit.
Säänsuoja ja julkisivutelineet ovat jatkuneet Lumitin läntisellä ja pohjoisella julkisivulla. Ensi viikolla asennetaan korkealle katolle säänsuojan ristikoita.
