Viikkotiedote vk 31
TR-mittaus: 99,14 %

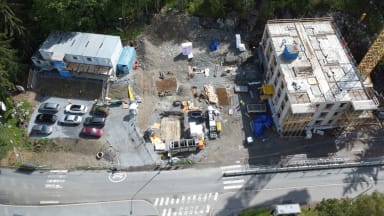

Kuluneella viikolla työt TOAS Rauhaniemen työmaalla jatkuivat tuttuun tapaan. Maanantaina asennettiin 3. kerroksen ulkoseinäelementit ja myös osa väliseinäelementeistä. Tiistaina asennettiin loput väliseinät ja käytävän massiivilaatat sekä suoritettiin tarvittavat materiaalien nostot kerrokseen. Keskiviikkona oli vuorossa ontelolaattojen asennus. Torstaina päästiin tekemään jo holvivalua varten tukkeita sekä raudoituksia, joita jatkettiin myös perjantaina. Perjantaina pystysaumapumpparit kävivät pumppaamassa 3. kerroksen pysty- sekä yläsaumat. Ensi viikon maanantaina on vuorossa 3. kerroksen holvin saumavalu ja tiistaina työt jatkuvat heti 4. kerroksen ulkoseinäelementtien asentamisella. Droneryhmäkin oli palannut lomiltaan takaisin töihin ja he kävivätkin perjantaina työmaalla kuvaamassa. Alla hieman droneryhmän kuvaamaa materiaalia:
