Viikkotiedote vk 37
TR-mittaus: 98,80 %
Tapaturmattomat päivät TOAS Rauhaniemen työmaalla: 151 päivää

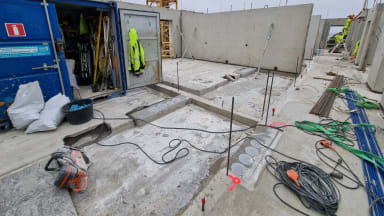

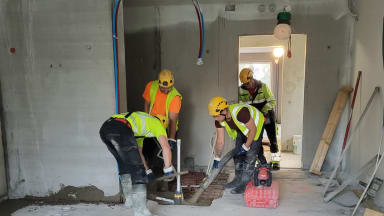

Viikolla 37 TOAS Rauhaniemen työmaalla jatkettiin runkotöitä tuttuun tyyliin. Kerroskierto lyhennettiin 5 päivään ja 8 kerroksen viimeiset elementit asennettiin torstaina. 8 kerroksen holvin saumavalu oli vuorossa siis jo tänään perjantaina. Talotekniikkaurakoitsijat jatkoivat asennuksiaan edellisten viikkojen tapaan. Mainittakoon, että putkiurakoitsija eteni kylpyhuoneiden ja keittiöiden viemäreiden asennuksessa jo 7 kerrokseen. Torstaina valettiin ensimmäisten kylpyhuoneiden kaatolattiat, kerroksiin 2-4. Torstaina asennettiin myös 5 kerroksen ikkunat ja parvekeovet. Ensi viikolla on tarkoitus saada viimeinen eli 9 kerros valmiiksi rungon osalta. Alla muutama kuva työmaalta viikon varrelta:


8 kerroksesta näkymät ovat aika hulppeat.


Mukavaa viikonloppua kaikille viikkotiedotteiden seuraajille!
