Viikkotiedote 28
Niin se aika vain juoksee, ja on jälleen aika katsoa, mitä työmaalla on touhuttu!

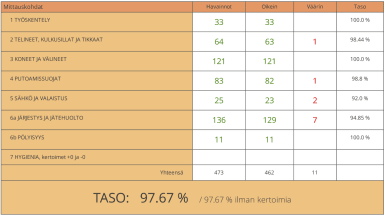

Viikon 28 turvallisuusmittaus on tehty perjantaina 12.7.2024.

Puhdasvalupintaseinän itäpuolelta on nyt purettu muotit, ja pitkän työn tulosta on vihdoin päästy ihastelemaan!

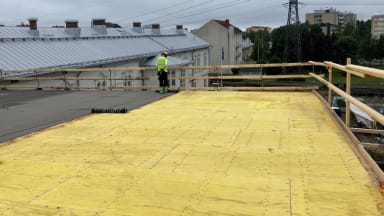

Alushuovan asennukset ovat käynnissä C-lohkon vesikatolla.

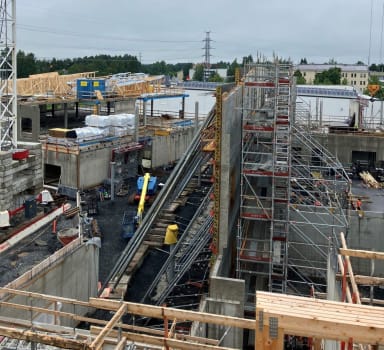

Yllä näkymää C-lohkolta, josta on hyvä ihastella lautamuottiseinän korkeutta sivusta sekä A-lohkon vesikattotöiden etenemistä. Vesikattotyöt ovat alkaneet ristikoiden asennuksilla.

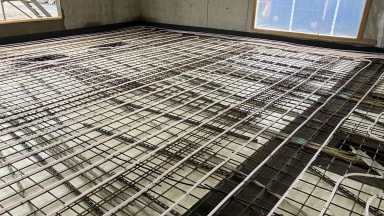

Maanvaraisten lattioiden teko etenee A-lohkolla. Lattioiden valut jatkuvat muutaman viikon päästä.

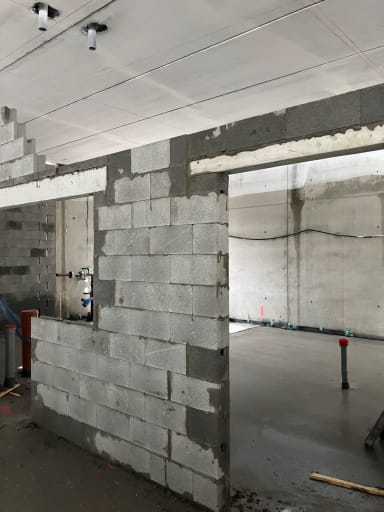

A-lohkolla tapahtuu paljon, sillä myös muuraustyöt on aloitettu 1. kerroksessa.

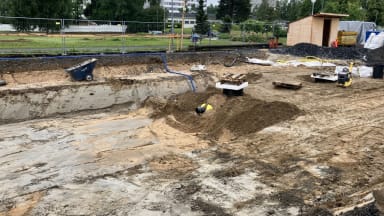

Aiemmin työmaan parkkipaikkana toimineella alueella tehdään nyt maatöitä, ja rakennekerrosten teko on käynnissä. Maamassan joukosta pilkistää myös öljynerotussäiliö.
