Viikkotiedote 44
TR-tulos: 99%
Sekajäteprosentti: -
Tapaturmattomat päivät: 61
Perustuksien teko on jatkunut tällä viikolla hyvää vauhtia sateesta huolimatta. Tiistaina valoimme ensimmäiset anturat, jonka jälkeen ryhmä jatkoi nauha-anturoiden muottien ja raudoituksien tekoa A-lohkolla. Meidän mittamies Jari kiinnitti pulttiryhmiä oikeille kohdille pilarianturaa. Näin anturoiden päälle tulevat seuraavat rakenteet voidaan kiinnittää tiukasti kiinni alustaan. Maanrakennusryhmä tekee massanvaihtoa tulevalla parkkipaikalla, sillävälin toinen ryhmä on tekemässä anturoiden pohjia ja salaojia.

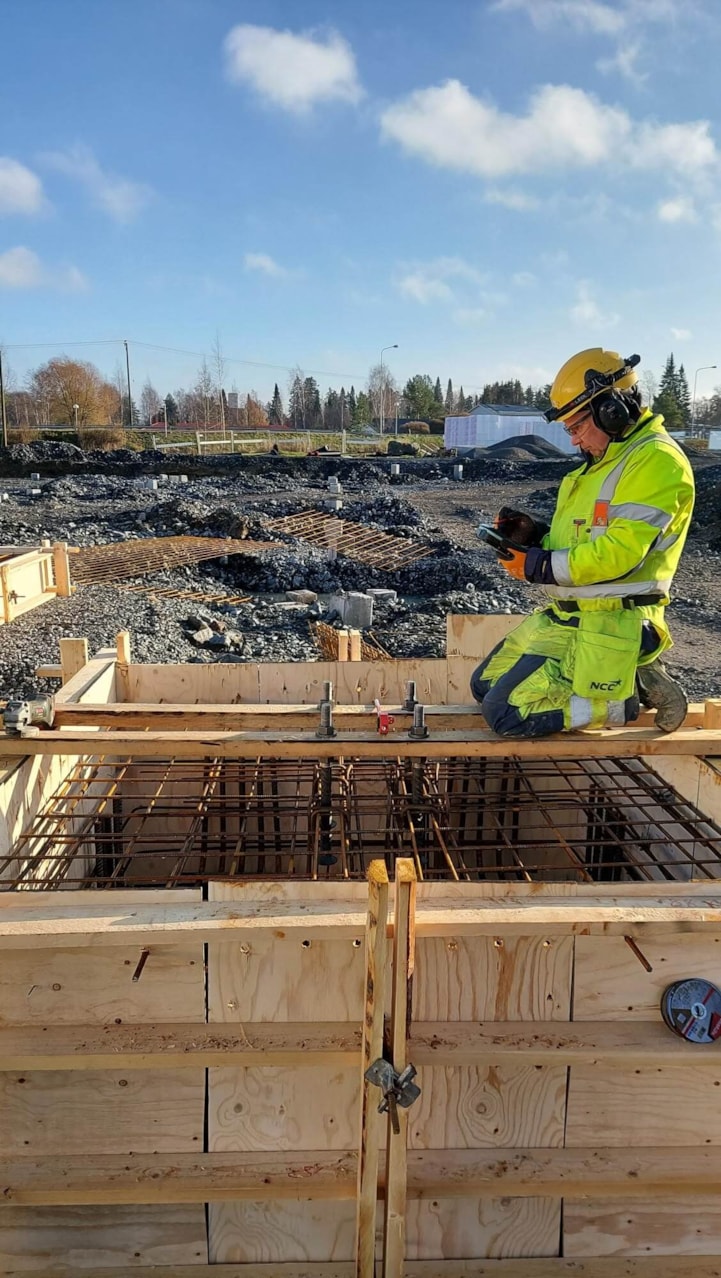

Jari mittaa tarkasti pulttiryhmää paikalleensa.

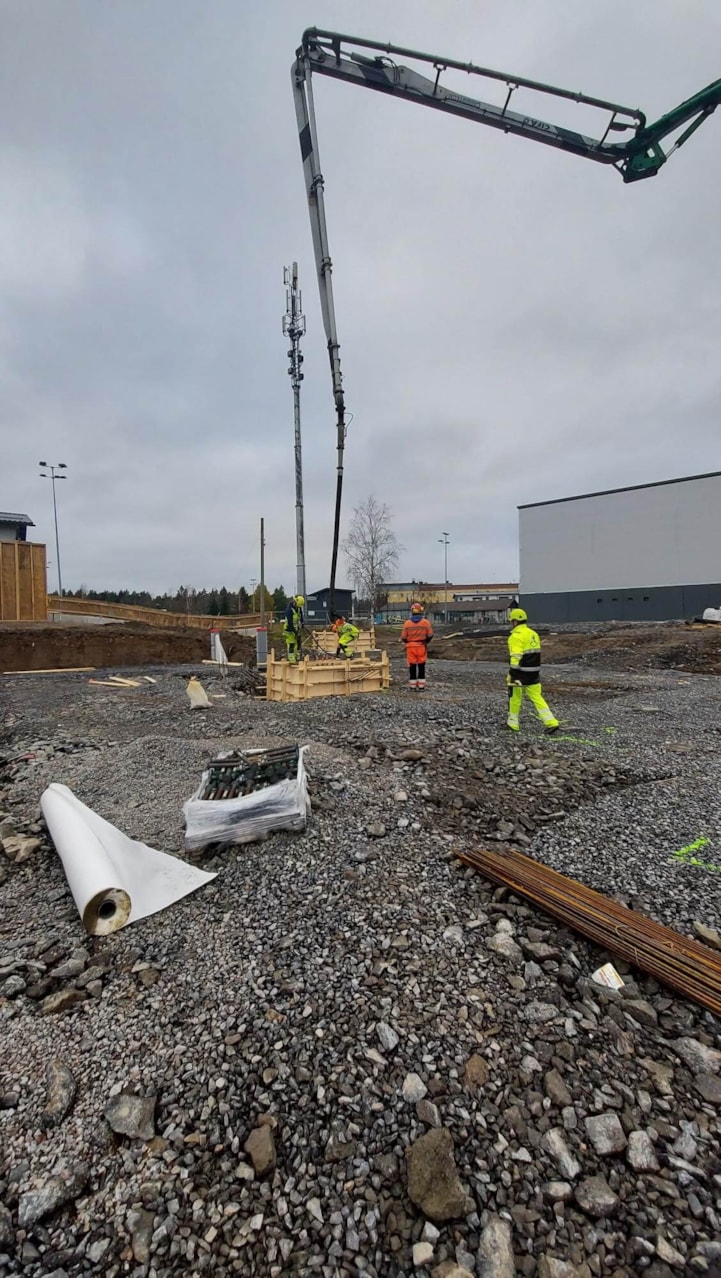

... ja sitten kuraa päälle!
