Viikkotiedote 19
- TR-tulos: 96,25 %
- Sekajäte kierrätysprosentti: 11,8 %

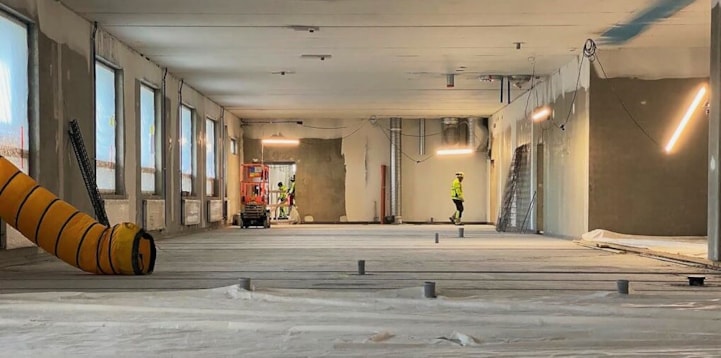

Kesä vihjailee jo tuloaan ja työmaalla ollaan jälleen monien eri työvaiheiden kimpussa. Välisenätyöt on nyt edennyt 3.krs A-lohkolle. Viime viikolla aloitetut tasoitetyöt 2.krs A-lohkolla jatkuvat ja ensi viikolla päästään hyökkäämään C-lohkon kimppuun. Tasoituksen perään ollaan päästy aloittamaan pintojen maalausta 2.krs A-lohkolla.

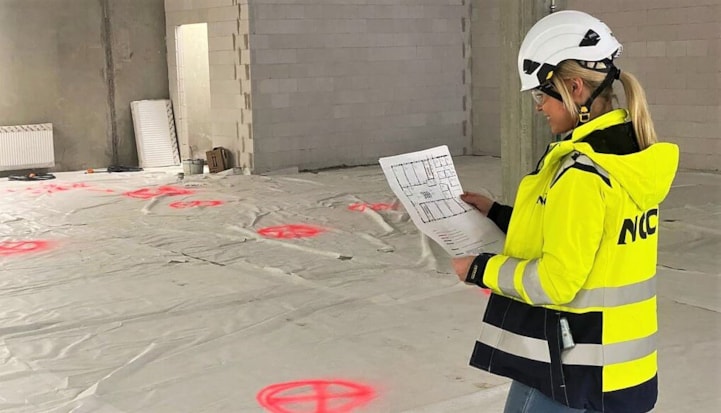

Työnjohtoharjoittelija Anni-Maria työmaa kierroksella.
Pintabetonilattioiden suhteen tällä viikolla on valettu 1.krs A- ja B lohkojen lattioita. Viimeistä isoa pintabetonilattia valua valmistellaan 1.krs B-lohkolla ja valu tapahtuu ensiviikolla.

Ensi viikon pintabetonilattia valun valmistelua B-lohkolla.
Viime viikolla valetun IVKH:n (ilmanvaihtokonehuone) pintabetonilattian pinnoitus on aloitettu ja valmistuu tällä viikolla. Pinnoitus tehdään polyuretaanipinnoitteella, joka kestää hvyin likaa ja näin ollen on helppo pitää myös puhtaana.

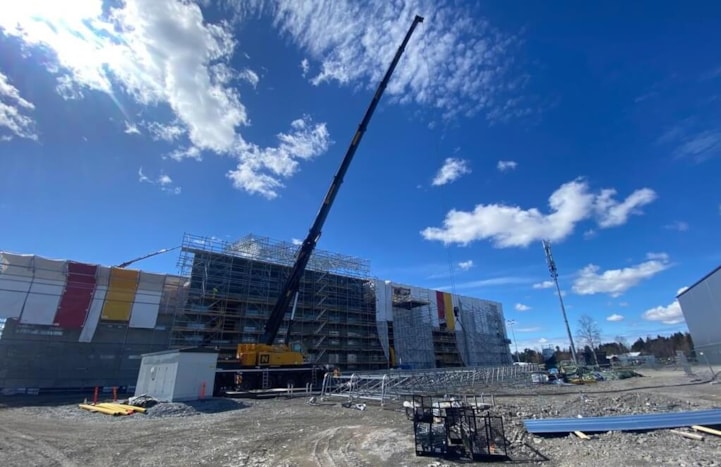

Rakennuksen pohjoissivulla kasataan B-osan sääsuojaa.
Vesikatolla peltityöt ovat käynnissä A-osalla ja vastaavasti ne ovat valmistuneet D-osan suhteen. Rakennuksen B-osan päälle tulevan sääsuojan kokoaminen on aloitettu. Saman aikaisesti rakennuksen D-osan sääsuojaa aloitettiin purkamaan.

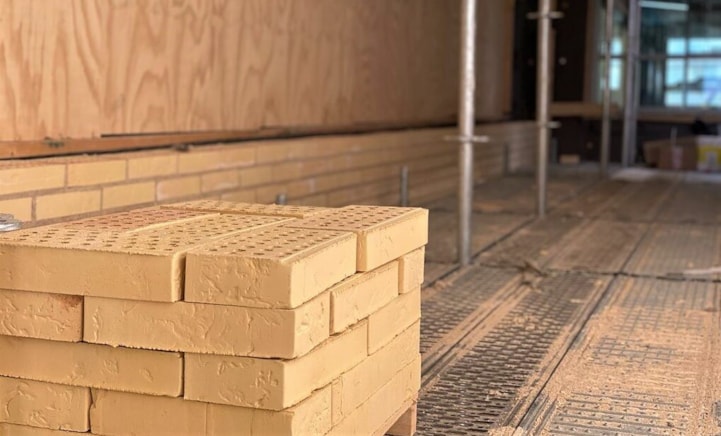

Julkisivun muuraus etenee edelleen rakennuksen pohjois sivulla.
