Viikkotiedote 10
Työmaan kuulumisia

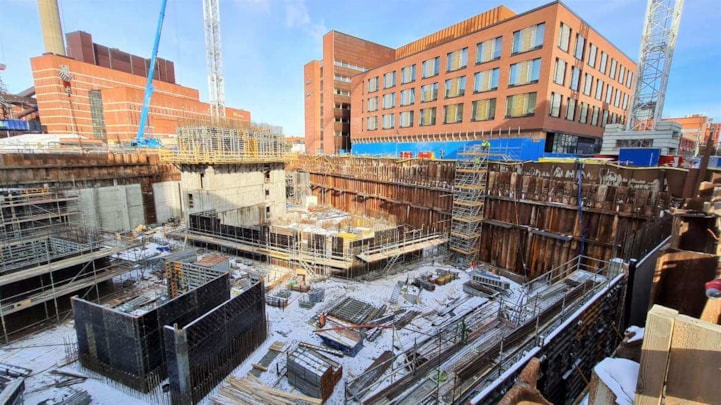

![20220310_Yleis](/contentassets/3d185f6af3e64a6bbf9779a97e122e10/20220310_yleis.jpg?w=721&mode=max)
Rempparinki kokoontui 9.3.2022. Muistion Teams-palaverista voit lukea täältä, kun se valmistuu: Rempparinki 7
Käynnissä olevat työvaiheet
- Kallioankkurien ja -tartuntatappien poraus ja jännitystyöt
- Pohjien puhdistustyöt
- Anturoiden vierustäyttötyöt
- Lumen ja jään sulatus
- Perustustyöt jatkuvat
- Maanpaineseinien työt jatkuvat
- A-hissi-/porraskuilun laudoitus-, raudoitus- ja betonointityöt (1. kerros valettu)

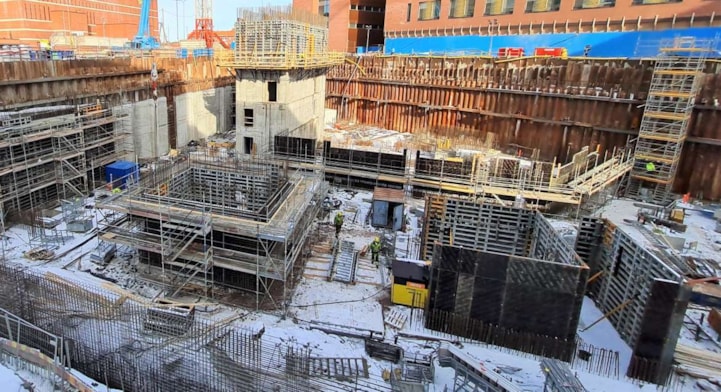

![20220310_Bkuilut](/contentassets/3d185f6af3e64a6bbf9779a97e122e10/20220310_bkuilut.jpg?w=721&mode=max)
B1- ja B2-hissi-/porraskuilun laudoitus-, raudoitus- ja betonointityöt alkoivat

![20220310_VSS](/contentassets/3d185f6af3e64a6bbf9779a97e122e10/20220310_vss.jpg?w=721&mode=max)
Väestönsuojan työt alkoivat

![20220310_Rumba](/contentassets/3d185f6af3e64a6bbf9779a97e122e10/20220310_rumba.jpg?w=721&mode=max)
Entisen Rumba-veistoksen alapuolisen parkkihallin maanrakennustyöt alkavat olla lopuillaan
Työmaaympäristön turvallisuus
- Meluilmoituksen mukaisia meluavia töitä tehdään arkisin aina ma-pe klo 7-18 välillä. Muita rakennustöitä teemme satunnaisesti ma-pe klo 18-22 ja viikonloppuisin klo 7-22. Rakennustyöt pyritään kuitenkin tekemään pääsääntöisesti arkisin klo 7-18 välillä.
- Polkupyöräliikenne on kielletty Itämerenkadulta Tallberginkadulle.
- HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta!
- HUOM! Kosteasta säästä johtuen kulkutiet ovat tosi liukkaita!
- Koronatilanteessa ei onneksi uusia tartuntoja (kop, kop!)
![Aamu](/contentassets/3d185f6af3e64a6bbf9779a97e122e10/aamu.jpg?w=721&mode=max)
Nosturikuskimme pääsevät nauttimaan auringonnousuista
