Viikkotiedote 27
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1023,h_575,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0dc91629-de61-48b8-8534-d8f12b40ac4d/whatsapp-kuva-2023-07-07-klo-16.05.00.jpg)
Käynnissä olevat työvaiheet
- Julkisivuelementtien asennus 14. kerroksessa
- Pintalattiat
- Muuraustyöt
- Sprinkleri-, sähkö-, ilmanvaihto-, automaatio- sekä putkiasennukset
- Väliseinätyöt
- Täyttötyöt
- Vesikattotyöt 7. kerroksen katolla
- Maalaustyö
- Laatoitustyöt
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1024,h_576,c_fill,g_auto/w_384,h_216,c_scale/optimizely/adc7dc84-2dc0-4408-89e9-d9747c057a0a/whatsapp-kuva-2023-07-07-klo-16.04.54.jpg)

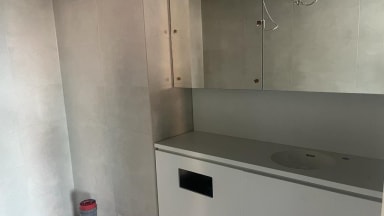

Ensimmäiset kalusteet mallitilassa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1024,h_576,c_fill,g_auto/w_384,h_216,c_scale/optimizely/1ca46842-f647-42e2-a6a2-1dcd8fcf38fd/whatsapp-kuva-2023-07-07-klo-16.04.38.jpg)

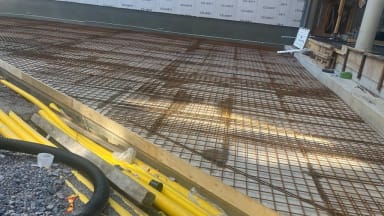

Pääsisäänkäynnin eteen jäävän alueen paikallavalua valmistellaan.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1024,h_576,c_fill,g_auto/w_384,h_216,c_scale/optimizely/8f863bfb-3c13-4789-af4f-59a9365b108e/whatsapp-kuva-2023-07-07-klo-16.04.48.jpg)

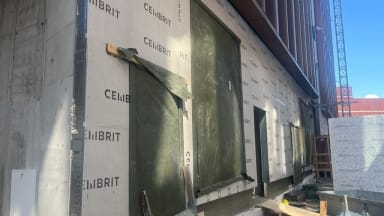

1. kerroksen ympärille on tehty seiniä.
Työmaaympäristön turvallisuus
- Normaaleja rakennustöitä tehdään pääsääntöisesti arkisin sekä lauantaisin klo 7-22 välillä.
- Polkupyöräliikenne on kielletty Itämerenkadulta Tallberginkadulle.
- HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1023,h_575,c_fill,g_auto/w_384,h_216,c_scale/optimizely/f018858e-7266-4ff1-9e61-c0b5996ce07f/whatsapp-kuva-2023-07-07-klo-16.05.18.jpg)

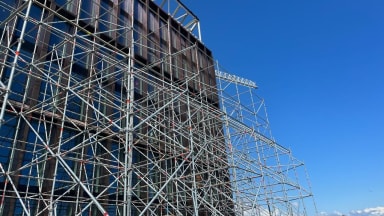

Rungon elementit ja vesikaton teräsrakenteet on asennettu. Julkisivu-urakoitsija on aloittanut viimeisen kerroksen työt asentamalla terästukia.
