Viikkotiedote 07

Työmaan kuulumisia

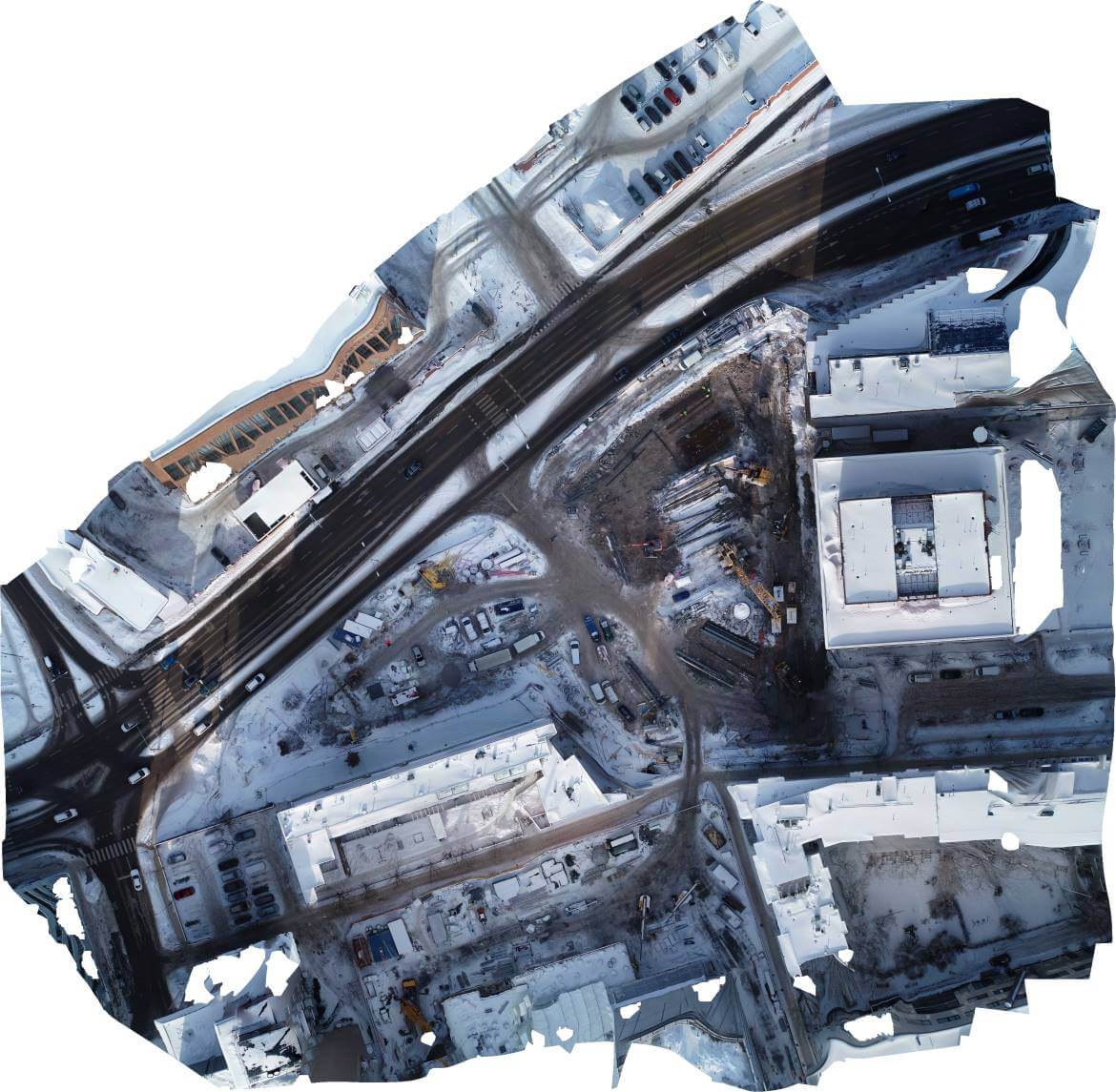

20210216_e

Valmistuneet työvaiheet

  • Vanhan kaukokylmälinjan purkutyöt
  • Kiinteistö Oy Ankkurin seinän suuntaisen linjan porapaalutyöt (muut porapaalutyöt jatkuvat vielä)
  • Tontin koilliskulman kaukolämpötyöt > porapaalutus siirtyy tänne, kun Itämerenkadun porapaalutus valmistuu
  • Mainospylonin pystytys
20210216_d

Käynnissä olevat työvaiheet

  • Maaperän tutkimukset ja pilaantuneen maan poisto
  • Helsingin Sähköverkon kaapelinvetotyöt
  • Kallion lujitustyöt tontin länsisivulla (ent. Rumba-patsaan alue)
  • Porapaalujen raudoitus ja betonointi
  • Kunnallistekniikan siirtoihin liittyvät siirtotyöt:
    •      Kaukokylmän siirtotyöt tontin eteläsivulla
    •      Sähkösiirtotyöt
    • Tällä hetkellä meluavia työvaiheita on käynnissä:
      • maankaivuutyöt
      • kallioporaus
      • kallion rammerointi
      • porapaalutus (porattu 134 / 218 kpl)

Pahoittelemme näistä töistä aiheutuvaa häiriötä!

Tiedote meluavista työvaiheista tästä linkistä!

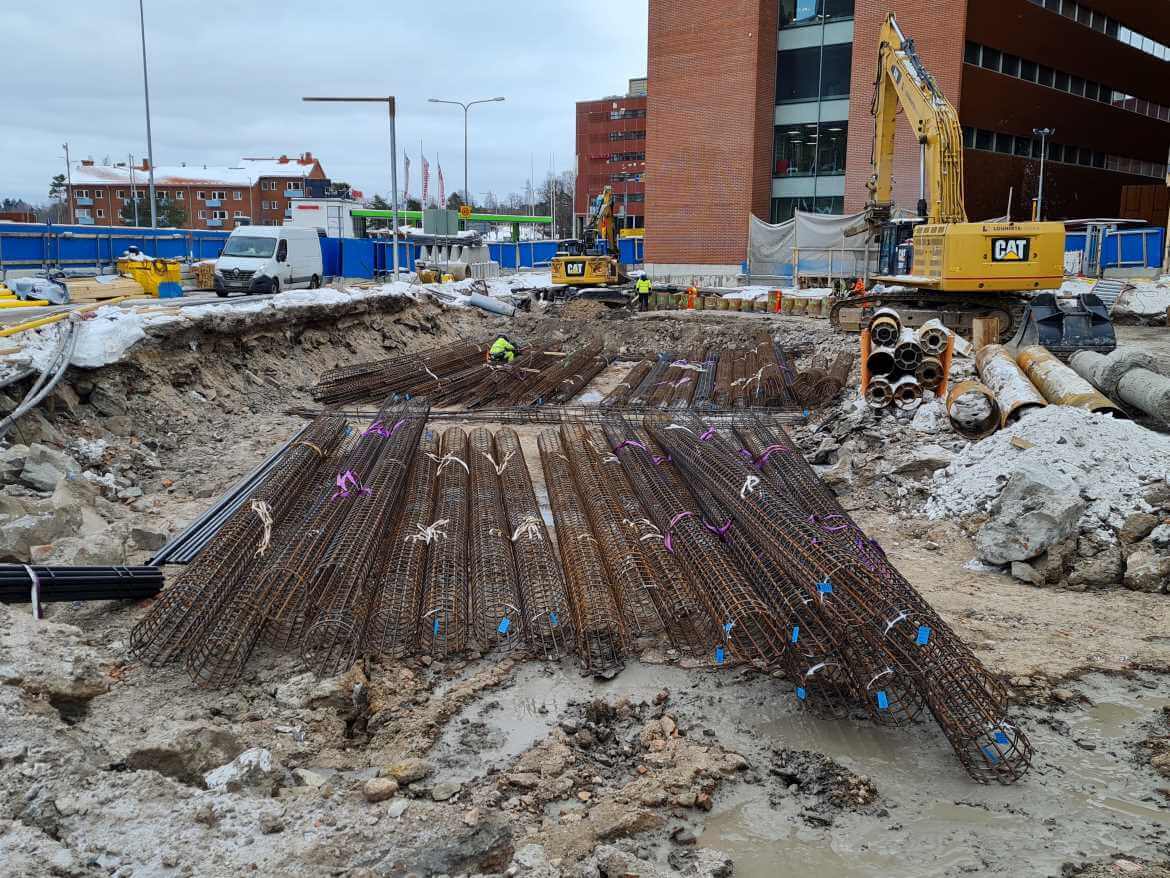

Porapaalutuksen raudotteita

20210216_c

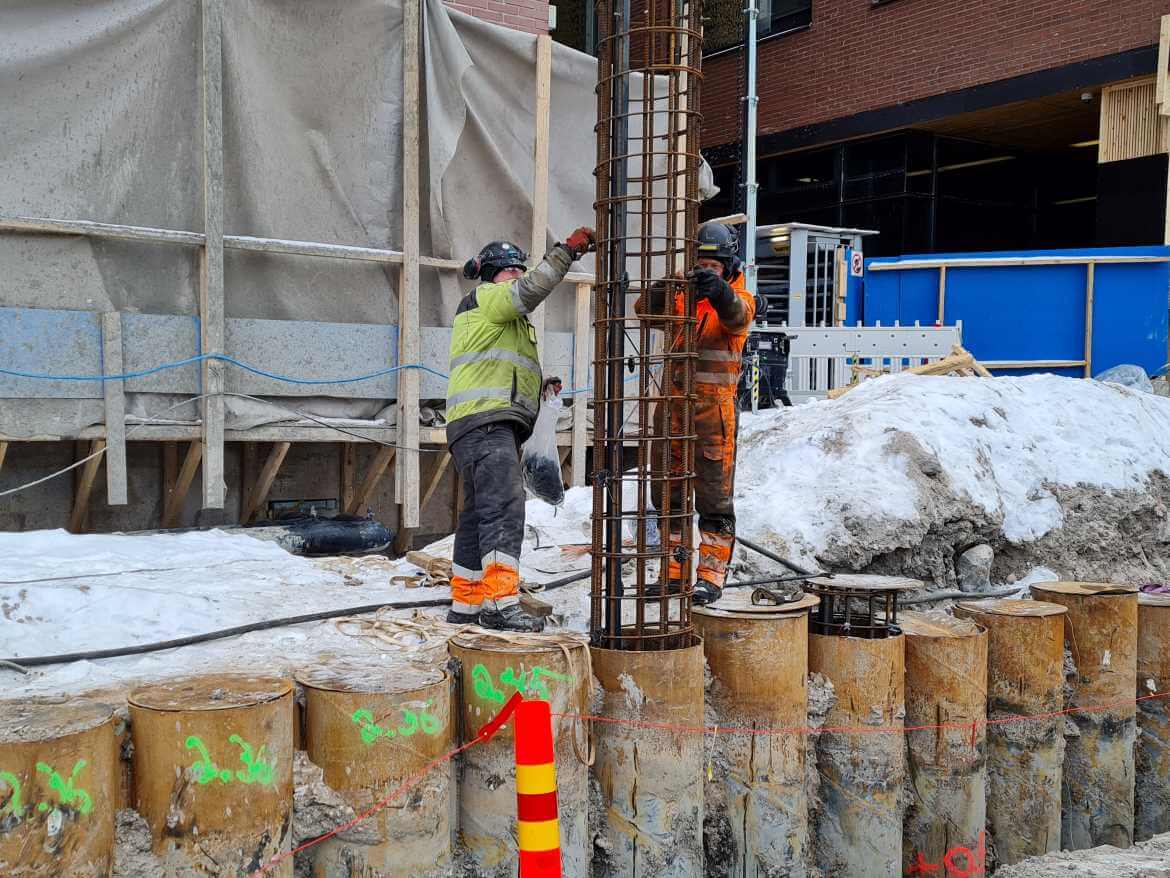

Porapaalutuksen raudoitustyö käynnissä

20210216_b

Alkavat työvaiheet

  • Uuden kaukokylmälinjan asennustyöt tontin eteläpuolella

Kulku työmaalle Itämerenkadun kautta on toistaiseksi poikki

20210204_c

Työmaaympäristön turvallisuus

    • Meluilmoituksen mukaisia meluavia töitä tehdään arkisin aina ma-pe klo 7-18 välillä. Muita rakennustöitä tehdään satunnaisesti myös klo 18-22.
    • Pyörä-/kävelytie Porkkalankadun eteläpuolella on suljettu. Kulku työmaan ohi Porkkalankadun pohjoispuolelta tai Itämerenkadun kautta.
    • Vallitsevasta tilanteesta huolimatta työmaalla ei ole todettu ainuttakaan koronavirustartuntaa (kop, kop!)
    • HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta!
    • HUOM! Naapurityömaan työmaaliikenne kulkee NCC:n työmaan kautta > olkaa varovaisia kahden työmaaportin risteysalueella!
    •  Porkkalankadun liikennejärjestelyt 1-3.2021.pdf
