Viikkotiedote 52
Hyvää uuttavuotta!
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1023,h_575,c_fill,g_auto/w_384,h_216,c_scale/optimizely/783253df-9680-4898-a9e8-252faa60d149/julkkari2.jpg)

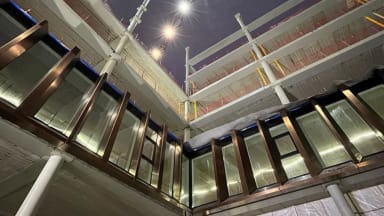

Käynnissä olevat työvaiheet
- Elementtien asennus 6. ja 7. kerroksessa
- Julkisivuelementtien asennus 2. kerroksessa
- K2 ja K1. kerrosten pintalattiat
- Ulkopintojen elastomeeri-vedeneristys
- Paikallavalurakenteiden raudoitus- ja betonointityöt
- Muuraustyöt
- Sprinkleri-, sähkö- sekä putkiasennukset lähinnä kellarikerroksissa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1024,h_576,c_fill,g_auto/w_384,h_216,c_scale/optimizely/7d97198f-1942-465a-a920-ba393d2e08fb/valu.jpg)
Käynnissä lattiavalu kerroksessa K1.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1023,h_575,c_fill,g_auto/w_384,h_216,c_scale/optimizely/25c14ff2-44b6-4493-b4c1-8df9a298cec2/ontelo.jpg)

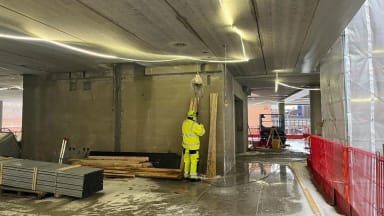

Ontelolaattoihin on porattu reikiä. Tällä varmistetaan, että onteloihin ei jää vettä.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1024,h_576,c_fill,g_auto/w_384,h_216,c_scale/optimizely/8eaf6e56-3afe-42fa-b806-68f83123e9d0/nosturi.jpg)
Porkkalankadun puoleista A-nosturia on korotettu tällä viikolla.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1022,h_575,c_fill,g_auto/w_384,h_216,c_scale/optimizely/034bbab7-374f-4bd3-8492-952a300d9505/merkit.jpg)
Mittamiehen merkintöjä katossa.
Työmaaympäristön turvallisuus
- Normaaleja rakennustöitä tehdään pääsääntöisesti arkisin sekä lauantaisin klo 7-22 välillä.
- Polkupyöräliikenne on kielletty Itämerenkadulta Tallberginkadulle.
- HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1170,h_658,c_fill,g_auto/w_384,h_216,c_scale/optimizely/c0be9eaa-9b25-492e-88b9-e5cc529d180e/toimisto.jpg)
Työmaalla väki lisääntyy. Tämän takia työmaatoimistoa laajennetaan. Laajennusosassa on nyt sisustustyöt käynnissä.
